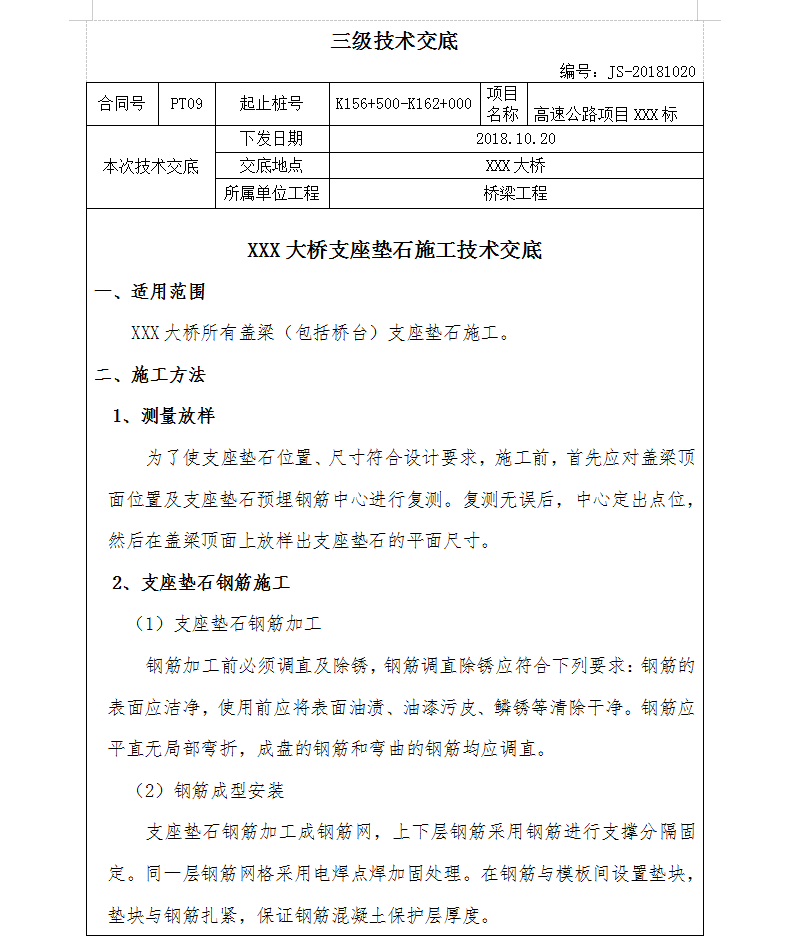

一、适用范围
XXX大桥所有盖梁(包括桥台)支座垫石施工。
二、施工方法
1、测量放样
为了使支座垫石位置、尺寸符合设计要求,施工前,首先应对盖梁顶面位置及支座垫石预埋钢筋中心进行复测。复测无误后,中心定出点位,然后在盖梁顶面上放样出支座垫石的平面尺寸。
2、支座垫石钢筋施工
(1)支座垫石钢筋加工
钢筋加工前必须调直及除锈,钢筋调直除锈应符合下列要求:钢筋的表面应洁净,使用前应将表面油渍、油漆污皮、鳞锈等清除干净。钢筋应平直无局部弯折,成盘的钢筋和弯曲的钢筋均应调直。
(2)钢筋成型安装
支座垫石钢筋加工成钢筋网,上下层钢筋采用钢筋进行支撑分隔固定。同一层钢筋网格采用电焊点焊加固处理。在钢筋与模板间设置垫块,垫块与钢筋扎紧,保证钢筋混凝土保护层厚度。

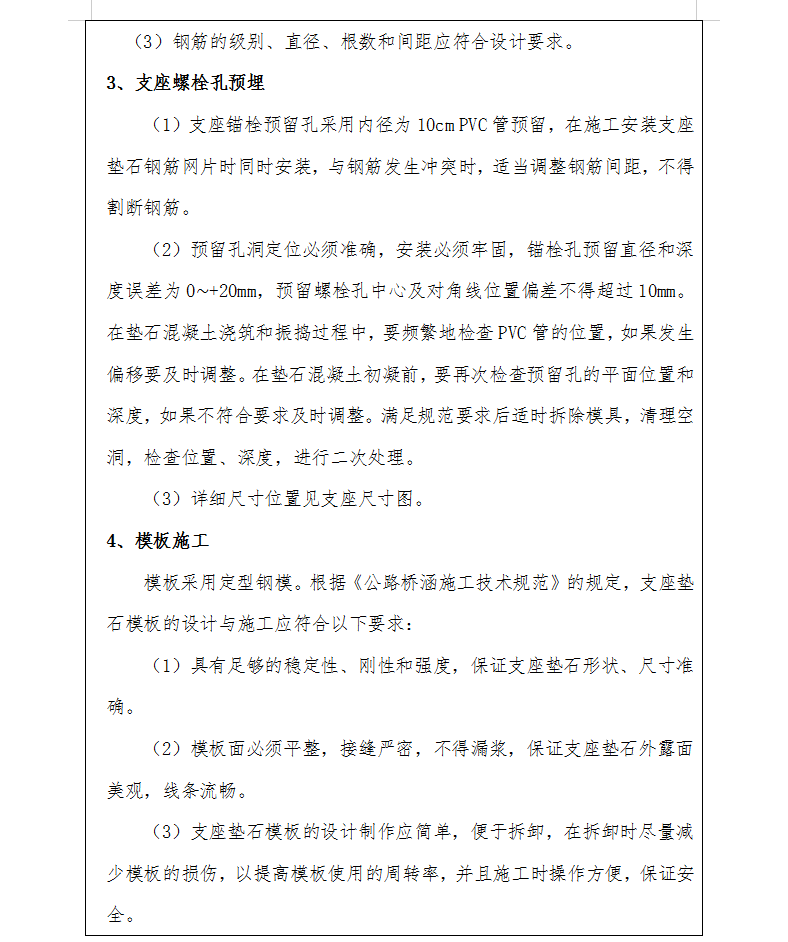

(3)钢筋的级别、直径、根数和间距应符合设计要求。
3、支座螺栓孔预埋
(1)支座锚栓预留孔采用内径为10cm PVC管预留,在施工安装支座垫石钢筋网片时同时安装,与钢筋发生冲突时,适当调整钢筋间距,不得割断钢筋。
(2)预留孔洞定位必须准确,安装必须牢固,锚栓孔预留直径和深度误差为0~+20mm,预留螺栓孔中心及对角线位置偏差不得超过10mm。在垫石混凝土浇筑和振捣过程中,要频繁地检查PVC管的位置,如果发生偏移要及时调整。在垫石混凝土初凝前,要再次检查预留孔的平面位置和深度,如果不符合要求及时调整。满足规范要求后适时拆除模具,清理空洞,检查位置、深度,进行二次处理。
(3)详细尺寸位置见支座尺寸图。
常见问题
相关文章
猜你喜欢
- 免费分享:建筑施工计算手册、路桥施工计算手册(西南工程联盟提供)同时有脚手架计算等物超所值 2023-06-20
- 市政造价学习干货:书籍,工程计算表,施工工艺,市政造价预算一本通、施工图例等 2023-06-14
- 桥梁设计软件之桥梁博士设计计算方法 65P 2023-04-21
- 铁路桥梁预应力自动张拉系统 97P 2023-04-21
- 混凝土箱梁蒸汽养护技术与设备的研究设计 16P 2023-04-21
- 跨既有线连续梁转体施工技术总结 18P 2023-04-21
- 潮汐环境下箱套安拆及封底施工总结 14P 2023-04-21
- 砼耐久性和高性能砼介绍 118P 2023-04-21
- 梁场拌和站钢筋加工场大临建设方案 49P 2023-04-21
- 桥梁减隔震技术基本概念及设计计算 77P 2023-04-21
