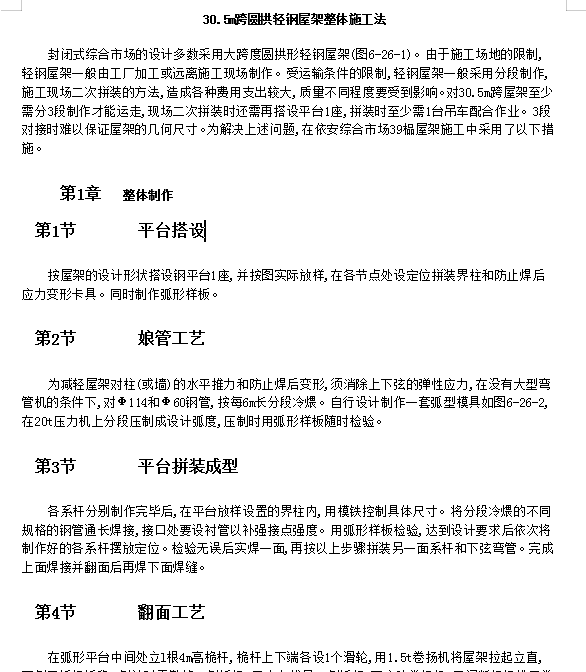

封闭式综合市场的设计多数采用大跨度圆拱形轻钢屋架(图6-26-1)。由于施工场地的限制,轻钢屋架一般由工厂加工或远离施工现场制作。受运输条件的限制,轻钢屋架一般采用分段制作,施工现场二次拼装的方法,造成各种费用支出较大,质量不同程度要受到影响。对30.5m跨屋架至少需分3段制作才能运走,现场二次拼装时还需再搭设平台1座,拼装时至少需1台吊车配合作业。3段对接时难以保证屋架的几何尺寸。为解决上述问题,在依安综合市场39榀屋架施工中采用了以下措施。
