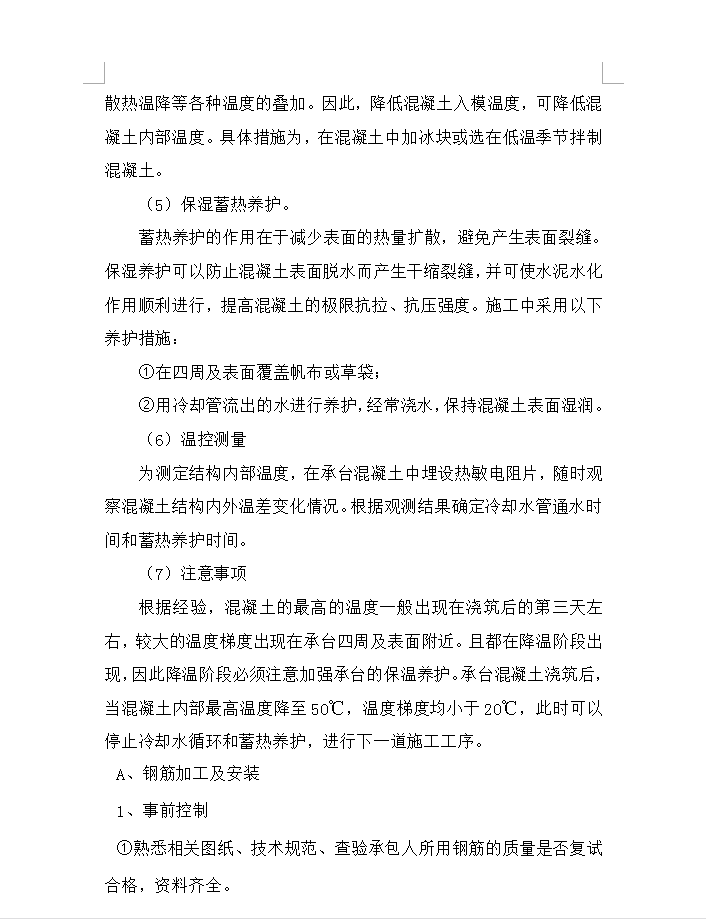

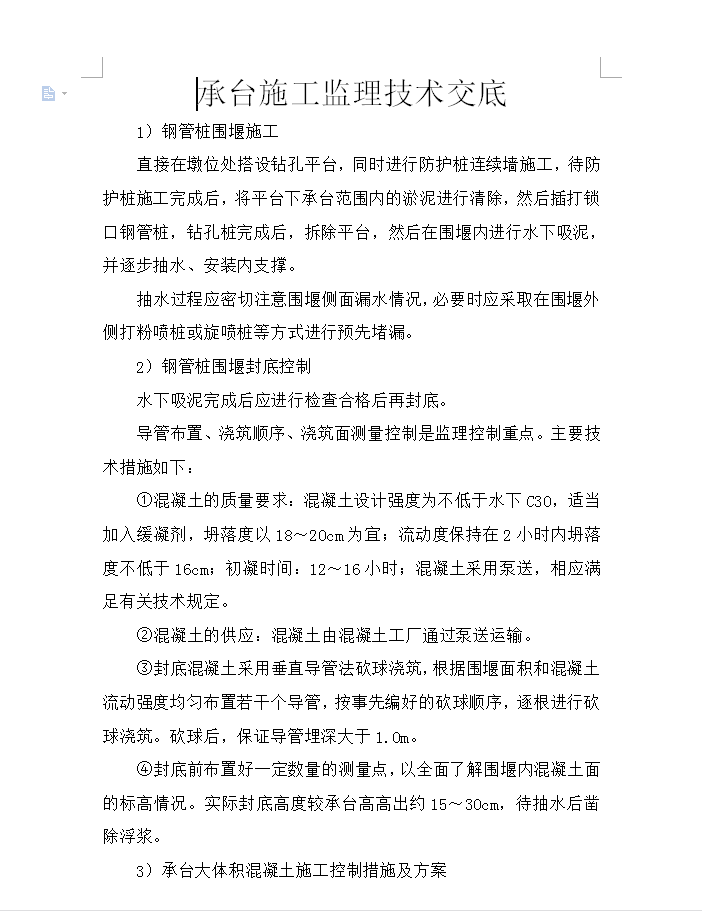

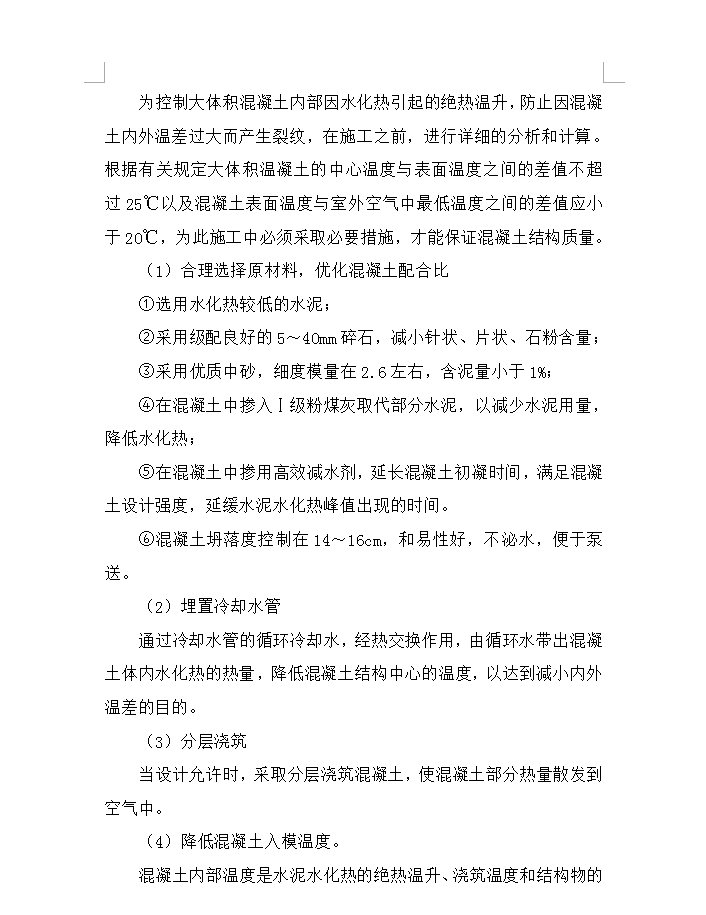

承台施工监理技术交底

2023-04-18 监理交底 0 472
郑重承诺丨西南工程联盟保证资料真实性和可交易性
增值服务:积分和RMB比例是1:1,比如:价格80积分=80RMB:
¥ 0积分

VIP 8折、终身VIP免费升级VIP

开通VIP尊享优惠特权
立即下载 升级会员
详情介绍

钢管桩围堰施工:直接在墩位处搭设钻孔平台,同时进行防护桩连续墙施工,待防护桩施工完成后,将平台下承台范围内的淤泥进行清除,然后插打锁口钢管桩,钻孔桩完成后,拆除平台,然后在围堰内进行水下吸泥,并逐步抽水、安装内支撑。抽水过程应密切注意围堰侧面漏水情况,必要时应采取在围堰外侧打粉喷桩或旋喷桩等方式进行预先堵漏。
