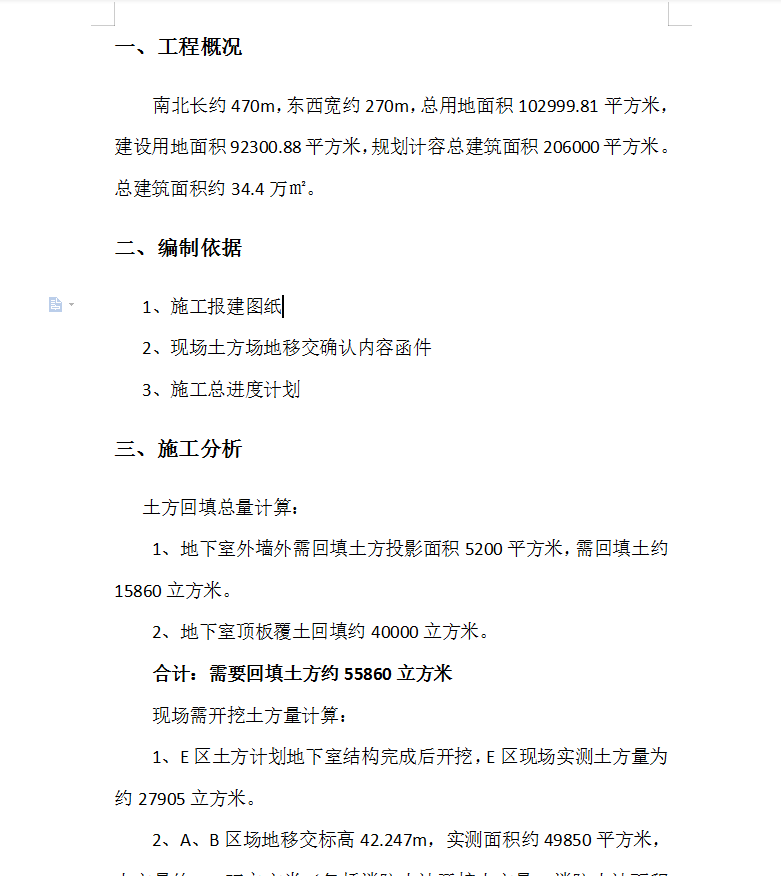

南北长约470m,东西宽约270m,总用地面积102999.81平方米,建设用地面积92300.88平方米,规划计容总建筑面积206000平方米。总建筑面积约34.4万�O。
土方回填总量计算:
1、地下室外墙外需回填土方投影面积5200平方米,需回填土约15860立方米。
2、地下室顶板覆土回填约40000立方米。
合计:需要回填土方约55860立方米
现场需开挖土方量计算:
1、E区土方计划地下室结构完成后开挖,E区现场实测土方量为约27905立方米。
2、A、B区场地移交标高42.247m,实测面积约49850平方米,土方量约7.5万立方米(包括消防水池开挖土方量,消防水池面积3643平方米,开挖深度约6.8m,土方量约24772立方米)。

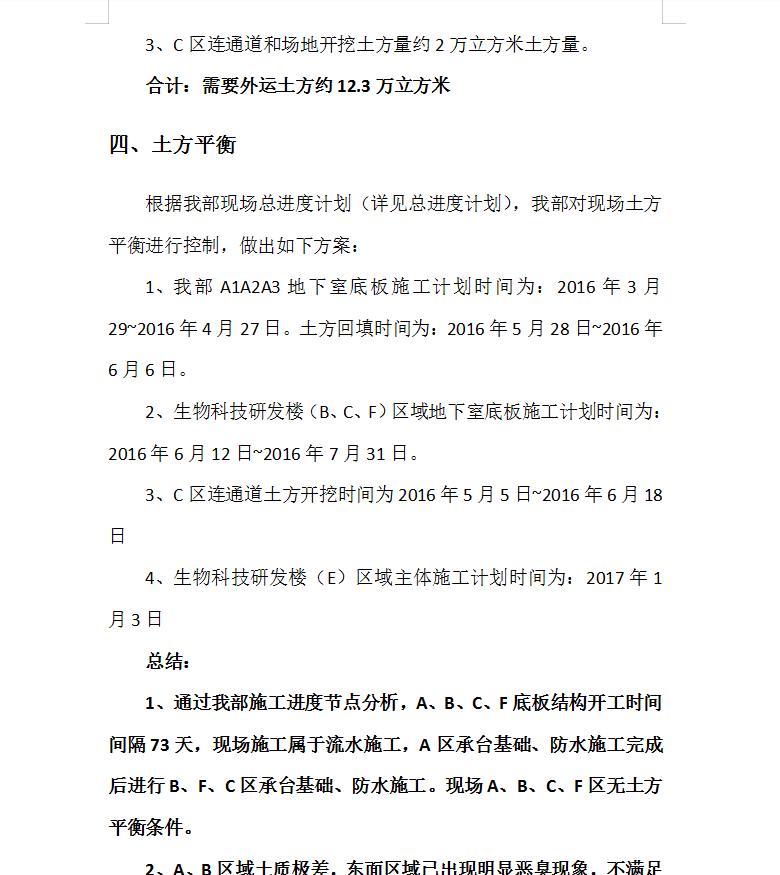

3、C区连通道和场地开挖土方量约2万立方米土方量。
