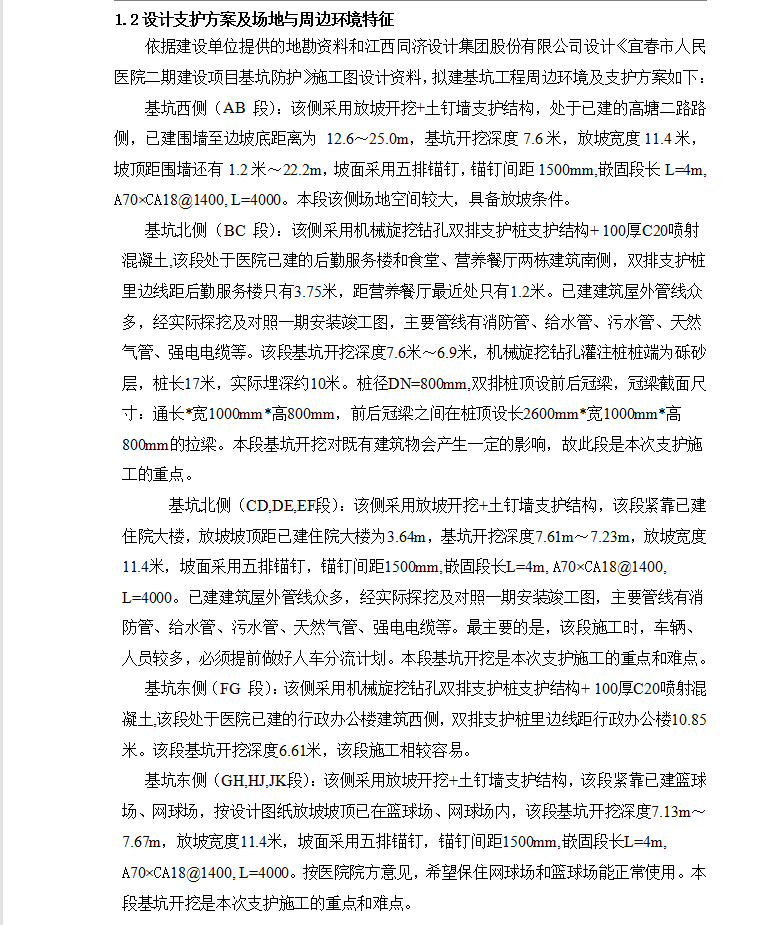

基坑开挖深度最深为7.61米,位于出入院楼与老住院楼交接的地方;基坑开挖深度最浅为6.49米,位于现有主出入大门的地方。整个地下室的土方开挖自西向东分三段,第一段自西向东有1.5%坡度,总长175米;第二段自西向东无坡度,总长120米;第三段自西向东有1.5%坡度,总长48米。整个地下室基坑支护设计采用的支护结构形式有两种:第一种双排支护桩支护结构+ 100厚C20喷射混凝土,第二种为放坡开挖+土钉墙支护结构两种支护形式。具体部位是: AB段、EF段、GHJ段为放坡开挖,BC段、FG段、JKA段为双排支护桩支护段。基坑支护安全等级均为一级。
