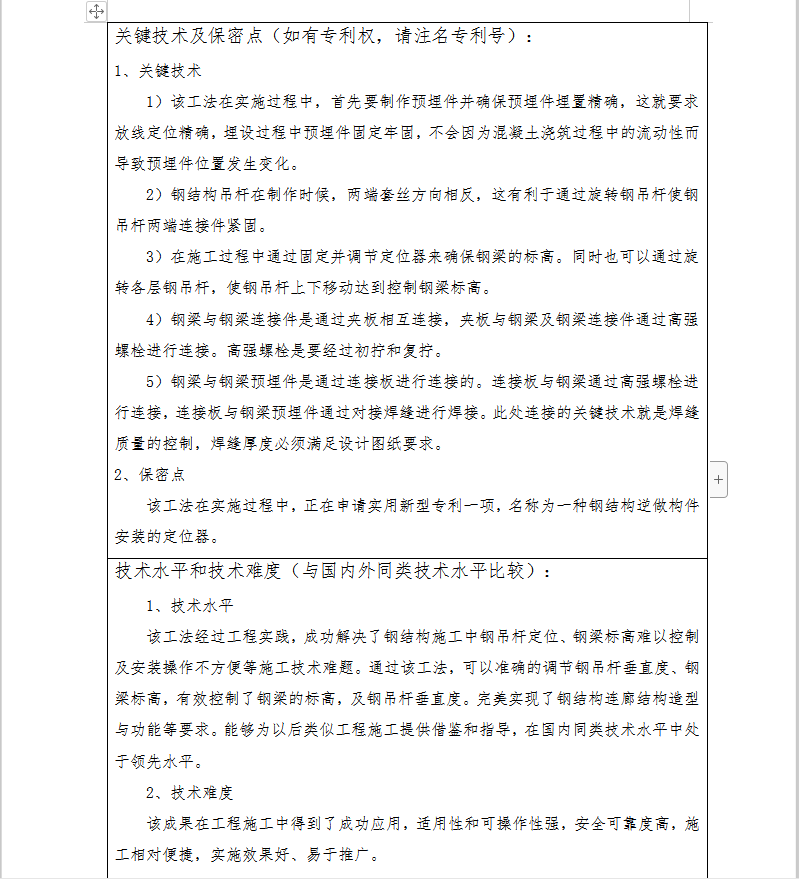

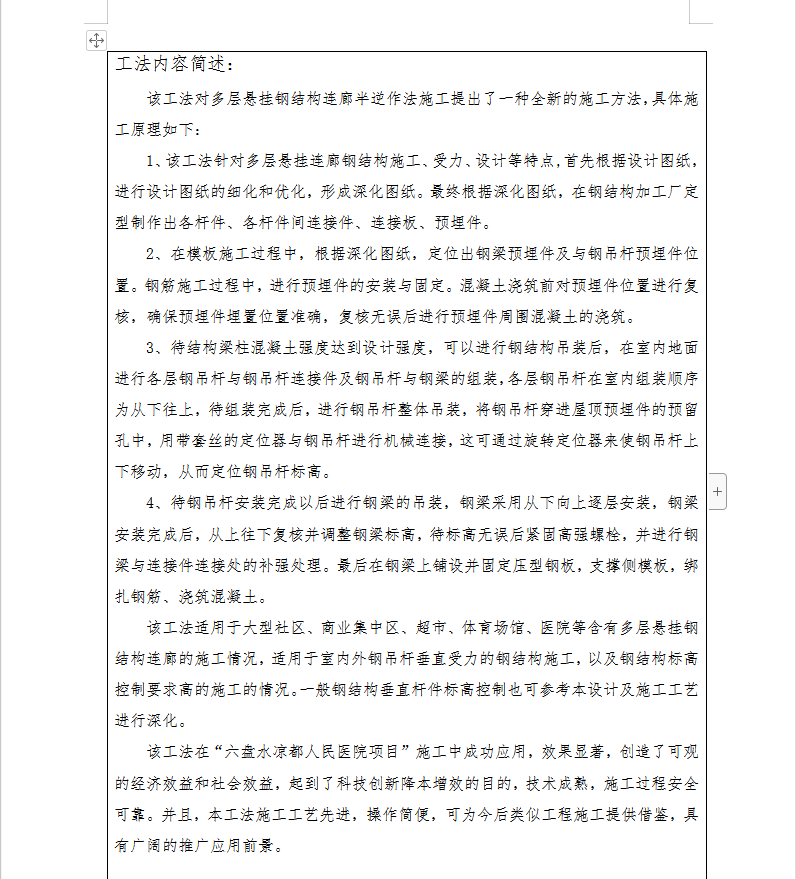

该工法对多层悬挂钢结构连廊半逆作法施工提出了一种全新的施工方法,具体施工原理如下:
1、该工法针对多层悬挂连廊钢结构施工、受力、设计等特点,首先根据设计图纸,进行设计图纸的细化和优化,形成深化图纸。最终根据深化图纸,在钢结构加工厂定型制作出各杆件、各杆件间连接件、连接板、预埋件。
2、在模板施工过程中,根据深化图纸,定位出钢梁预埋件及与钢吊杆预埋件位置。钢筋施工过程中,进行预埋件的安装与固定。混凝土浇筑前对预埋件位置进行复核,确保预埋件埋置位置准确,复核无误后进行预埋件周围混凝土的浇筑。
3、待结构梁柱混凝土强度达到设计强度,可以进行钢结构吊装后,在室内地面进行各层钢吊杆与钢吊杆连接件及钢吊杆与钢梁的组装,各层钢吊杆在室内组装顺序为从下往上,待组装完成后,进行钢吊杆整体吊装,将钢吊杆穿进屋顶预埋件的预留孔中,用带套丝的定位器与钢吊杆进行机械连接,这可通过旋转定位器来使钢吊杆上下移动,从而定位钢吊杆标高。
4、待钢吊杆安装完成以后进行钢梁的吊装,钢梁采用从下向上逐层安装,钢梁安装完成后,从上往下复核并调整钢梁标高,待标高无误后紧固高强螺栓,并进行钢梁与连接件连接处的补强处理。最后在钢梁上铺设并固定压型钢板,支撑侧模板,绑扎钢筋、浇筑混凝土。
