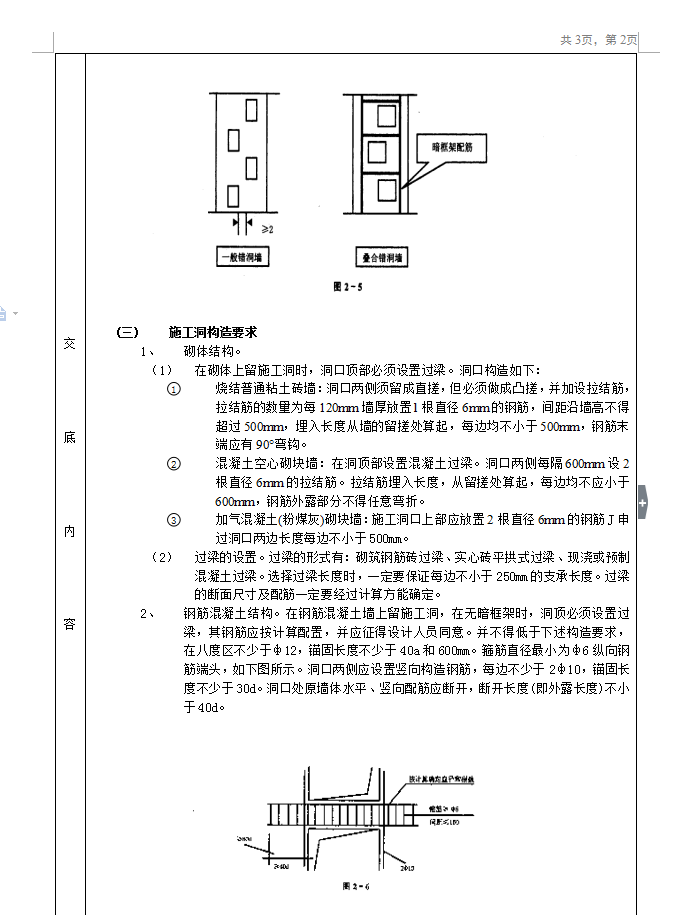

1、砌体结构。(1)在砌体上留施工洞时,洞口顶部必须设置过梁。洞口构造如下:①烧结普通粘土砖墙:洞口两侧须留成直搓,但必须做成凸搓,并加设拉结筋,拉结筋的数量为每120mm墙厚放置l根直径6mm的钢筋,间距沿墙高不得超过500mm,埋入长度从墙的留搓处算起,每边均不小于500mm,钢筋末端应有90°弯钩。②混凝土空心砌块墙:在洞顶部设置混凝土过梁。洞口两侧每隔600mm设2根直径6mm的拉结筋。拉结筋埋入长度,从留搓处算起,每边均不应小于600mm,钢筋外露部分不得任意弯折。③加气混凝土(粉煤灰)砌块墙:施工洞口上部应放置2根直径6mm的钢筋J申过洞口两边长度每边不小于500mm。(2)过梁的设置。过梁的形式有:砌筑钢筋砖过梁、实心砖平拱式过梁、现浇或预制混凝土过梁。选择过梁长度时,一定要保证每边不小于250mm的支承长度。过梁的断面尺寸及配筋一定要经过计算方能确定。2、钢筋混凝土结构。在钢筋混凝土墙上留施工洞,在无暗框架时,洞顶必须设置过梁,其钢筋应按计算配置,并应征得设计人员同意。并不得低于下述构造要求,在八度区不少于ф12,锚固长度不少于40a和600mm。箍筋直径最小为ф6纵向钢筋端头,如下图所示。洞口两侧应设置竖向构造钢筋,每边不少于2ф10,锚固长度不少于30d。洞口处原墙体水平、竖向配筋应断开,断开长度(即外露长度)不小于40d。
常见问题
相关文章
猜你喜欢
- 实用干货:中建二局建筑施工方案大全(免费登录注册下载,你值得拥有) 2024-02-23
- 干货分享:房建项目全过程施工方案、年终个人工作总结模板、工序穿插施工培训、冬季施工方案等 2023-12-02
- 免费干货分享:鲁班奖建筑施工全套方案模板、鲁班奖施工组织设计(只需要免费邮箱注册登录即可下载)西南工程联盟 2023-08-10
- 工程干货集:脚手架自动计算表、九牌一图、住建部标准图册、施工进度计划编制、安全管理检查评分、测量技能培训等 共206套,含242个文件 2023-08-07
- 点赞免费干货:西南工程联盟成员明春菊分享的成都房建工地所有技术方案、技术交底、分户验收资料。 2023-08-04
- 台州市住宅工程质量分户验收实施细则 34P 2023-04-22
- 砌筑工程技术交底 7P 2023-04-21
- 住宅旋挖成孔灌注桩施工技术交底 5P 2023-04-21
- 住宅楼基础垫层浇筑 3P 2023-04-21
- 现场施工测量放线技术交底 2023-04-21
