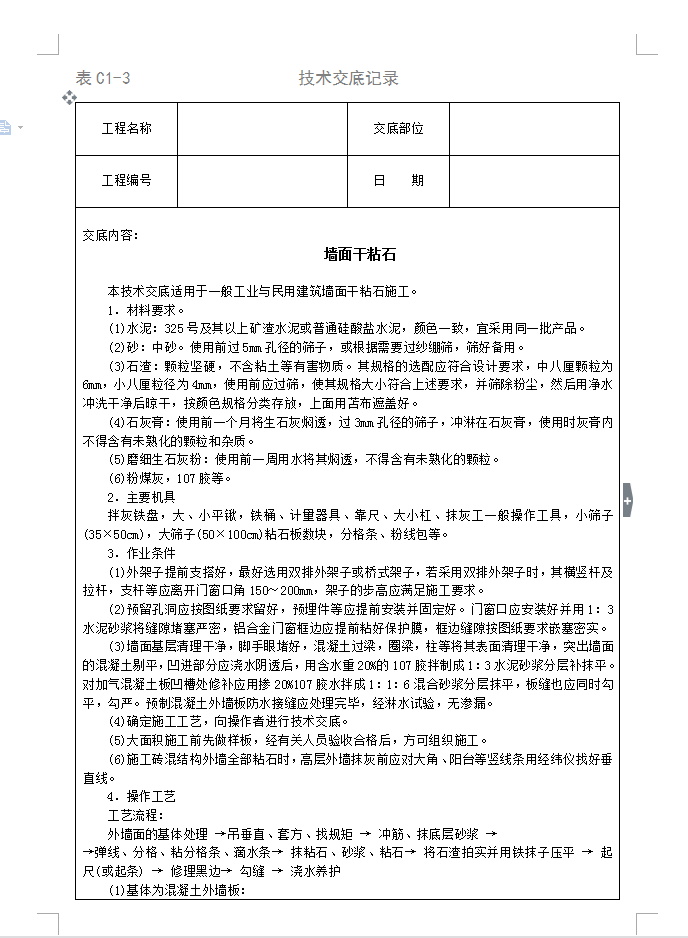

基体为混凝土外墙板:1)基层处理:对钢模施工的混凝土墙板,板面应将酥皮剔去,对光板面应进行“毛化”处理方法有两种,一种为将光板板面剔毛处理,另一种是用10%的火碱水将板面油污刷掉,并及时用净水将板面碱液冲净,晾干后,用1:1水泥细砂浆(其内的砂子应过纱绷筛)用20%107胶水搅拌均匀,再用空压机及喷斗将砂浆喷到墙上;或用扫帚将砂浆甩到墙上,做到甩浆均匀,终凝后浇水养护,常温3~5d,直至水泥砂浆疙瘩全部固化在混凝土光板上,用手掰不动为止。2)吊垂直、套方、找规矩:若建筑物为高层时,则应在大角及门宽口两边,用经纬仪打垂直线。若为多层建筑,可用大线锤从顶层往下吊垂直线,以此线为准,崩铁丝找规矩,然后分层抹点做灰饼。横线则以楼层标高为水平基线交圈控制。每层打底时则以此灰饼做基准,冲筋,使其底灰做到横平竖直。3)抹底层砂浆:抹灰前,应在已做好的水泥疙瘩上刷一道掺水重10%的107胶水泥浆,紧跟分层分遍抹底层砂浆。常温施工配比可采用1:0.5:4(水泥:石膏:砂)冬施时配比为1:3水泥砂浆打底。抹至与冲筋一平后,用大杠横竖刮平,槎毛,终凝后浇水养护。
