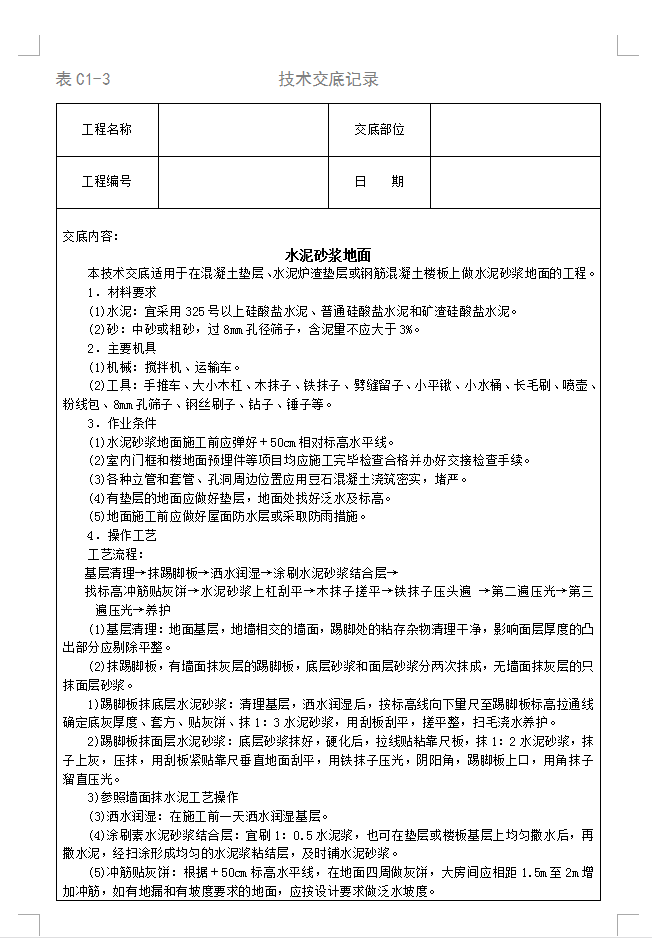

(1)基层清理:地面基层,地墙相交的墙面,踢脚处的粘存杂物清理干净,影响面层厚度的凸出部分应剔除平整。
(2)抹踢脚板,有墙面抹灰层的踢脚板,底层砂浆和面层砂浆分两次抹成,无墙面抹灰层的只抹面层砂浆。1)踢脚板抹底层水泥砂浆:清理基层,洒水润湿后,按标高线向下量尺至踢脚板标高拉通线确定底灰厚度、套方、贴灰饼、抹1:3水泥砂浆,用刮板刮平,搓平整,扫毛浇水养护。2)踢脚板抹面层水泥砂浆:底层砂浆抹好,硬化后,拉线贴粘靠尺板,抹1:2水泥砂浆,抹子上灰,压抹,用刮板紧贴靠尺垂直地面刮平,用铁抹子压光,阴阳角,踢脚板上口,用角抹子溜直压光。3)参照墙面抹水泥工艺操作,(3)洒水润湿:在施工前一天洒水润湿基层。

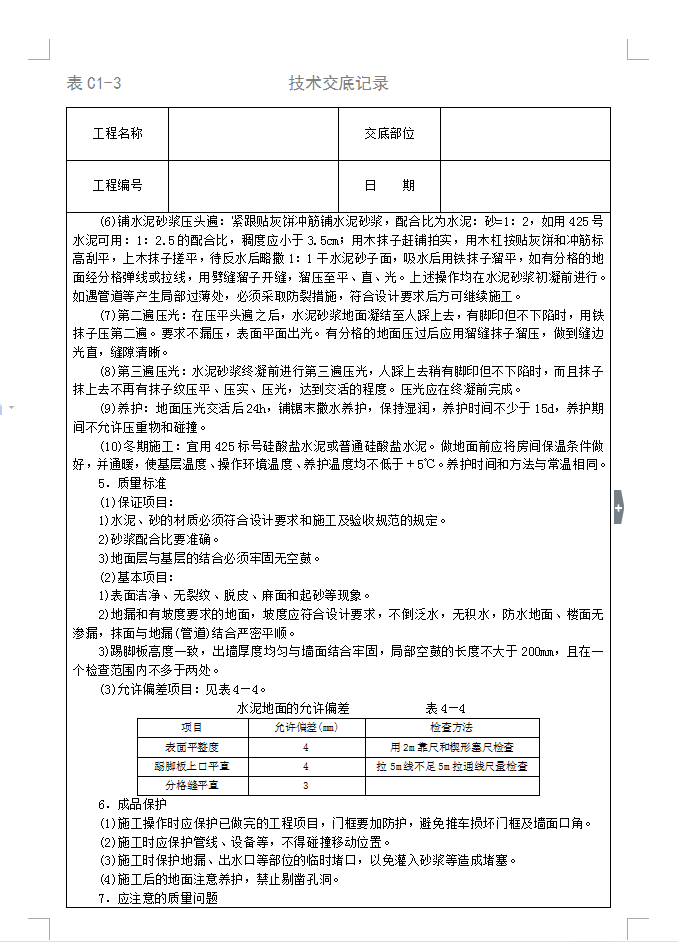

(4)涂刷素水泥砂浆结合层:宜刷1:0.5水泥浆,也可在垫层或楼板基层上均匀撒水后,再撒水泥,经扫涂形成均匀的水泥浆粘结层,及时铺水泥砂浆。(5)冲筋贴灰饼:根据+50cm标高水平线,在地面四周做灰饼,大房间应相距1.5m至2m增加冲筋,如有地漏和有坡度要求的地面,应按设计要求做泛水坡度。
