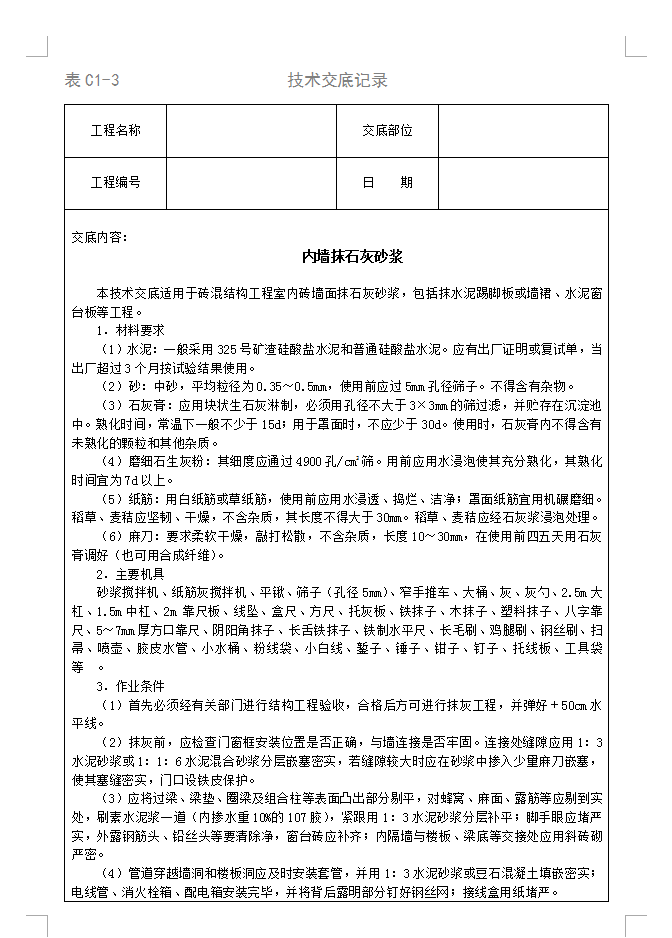

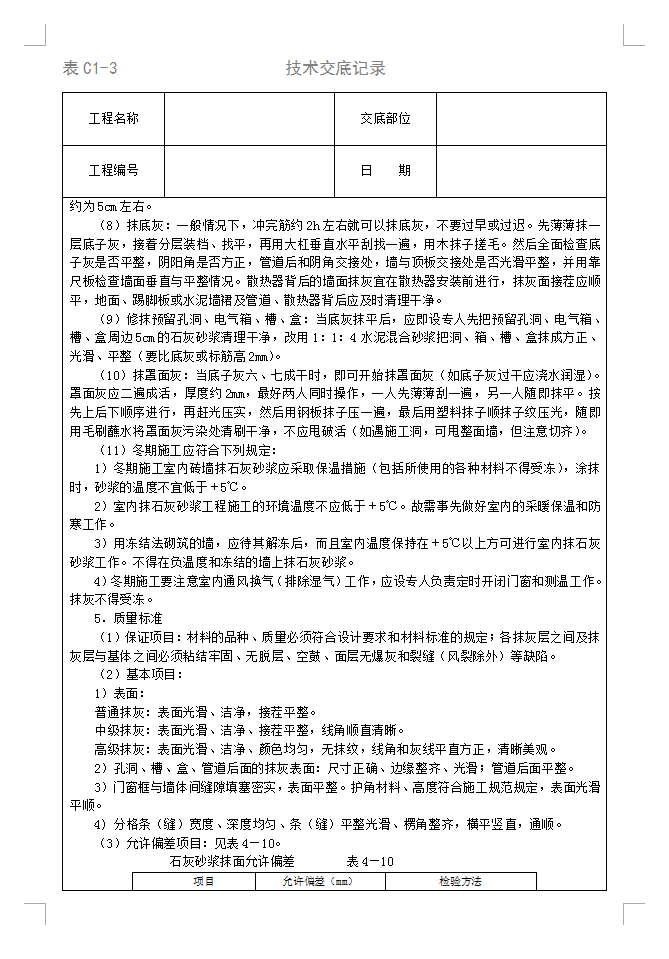

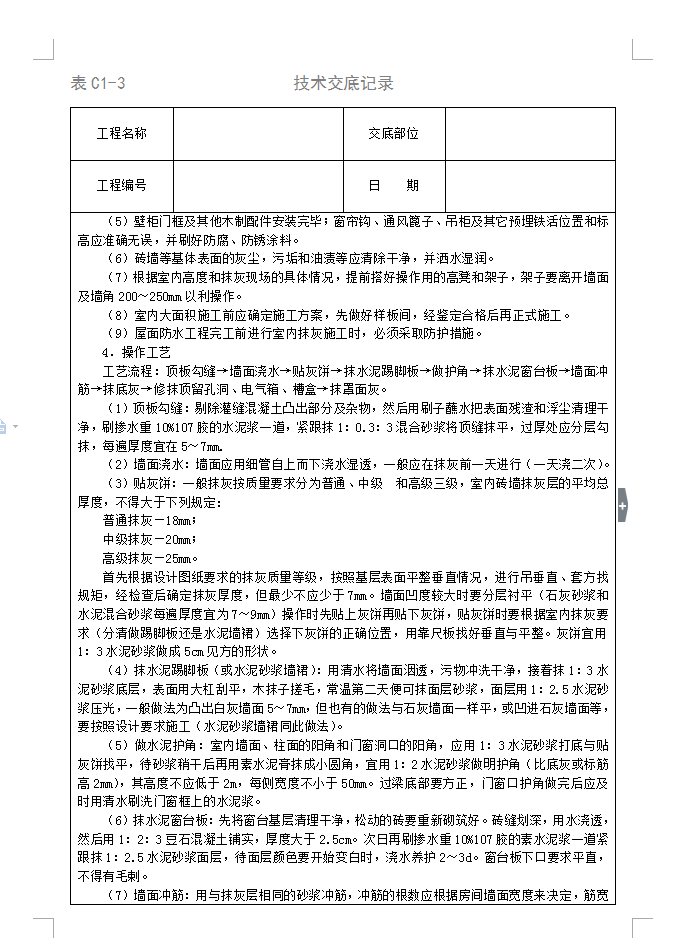

作业条件:(1)首先必须经有关部门进行结构工程验收,合格后方可进行抹灰工程,并弹好+50cm水平线。(2)抹灰前,应检查门窗框安装位置是否正确,与墙连接是否牢固。连接处缝隙应用1:3水泥砂浆或1:1:6水泥混合砂浆分层嵌塞密实,若缝隙较大时应在砂浆中掺入少量麻刀嵌塞,使其塞缝密实,门口设铁皮保护。(3)应将过梁、梁垫、圈梁及组合柱等表面凸出部分剔平,对蜂窝、麻面、露筋等应剔到实处,刷素水泥浆一道(内掺水重10%的107胶),紧跟用1:3水泥砂浆分层补平;脚手眼应堵严实,外露钢筋头、铅丝头等要清除净,窗台砖应补齐;内隔墙与楼板、梁底等交接处应用斜砖砌严密。(4)管道穿越墙洞和楼板洞应及时安装套管,并用1:3水泥砂浆或豆石混凝土填嵌密实;电线管、消火栓箱、配电箱安装完毕,并将背后露明部分钉好钢丝网;接线盒用纸堵严。(5)壁柜门框及其他木制配件安装完毕;窗帘钩、通风篦子、吊柜及其它预埋铁活位置和标高应准确无误,并刷好防腐、防锈涂料。(6)砖墙等基体表面的灰尘,污垢和油渍等应清除干净,并洒水湿润。(7)根据室内高度和抹灰现场的具体情况,提前搭好操作用的高凳和架子,架子要离开墙面及墙角200~250mm以利操作(8)室内大面积施工前应确定施工方案,先做好样板间,经鉴定合格后再正式施工。(9)屋面防水工程完工前进行室内抹灰施工时,必须采取防护措施。
常见问题
相关文章
猜你喜欢
- 实用干货:中建二局建筑施工方案大全(免费登录注册下载,你值得拥有) 2024-02-23
- 干货分享:房建项目全过程施工方案、年终个人工作总结模板、工序穿插施工培训、冬季施工方案等 2023-12-02
- 免费干货分享:鲁班奖建筑施工全套方案模板、鲁班奖施工组织设计(只需要免费邮箱注册登录即可下载)西南工程联盟 2023-08-10
- 工程干货集:脚手架自动计算表、九牌一图、住建部标准图册、施工进度计划编制、安全管理检查评分、测量技能培训等 共206套,含242个文件 2023-08-07
- 点赞免费干货:西南工程联盟成员明春菊分享的成都房建工地所有技术方案、技术交底、分户验收资料。 2023-08-04
- 台州市住宅工程质量分户验收实施细则 34P 2023-04-22
- 砌筑工程技术交底 7P 2023-04-21
- 住宅旋挖成孔灌注桩施工技术交底 5P 2023-04-21
- 住宅楼基础垫层浇筑 3P 2023-04-21
- 现场施工测量放线技术交底 2023-04-21
