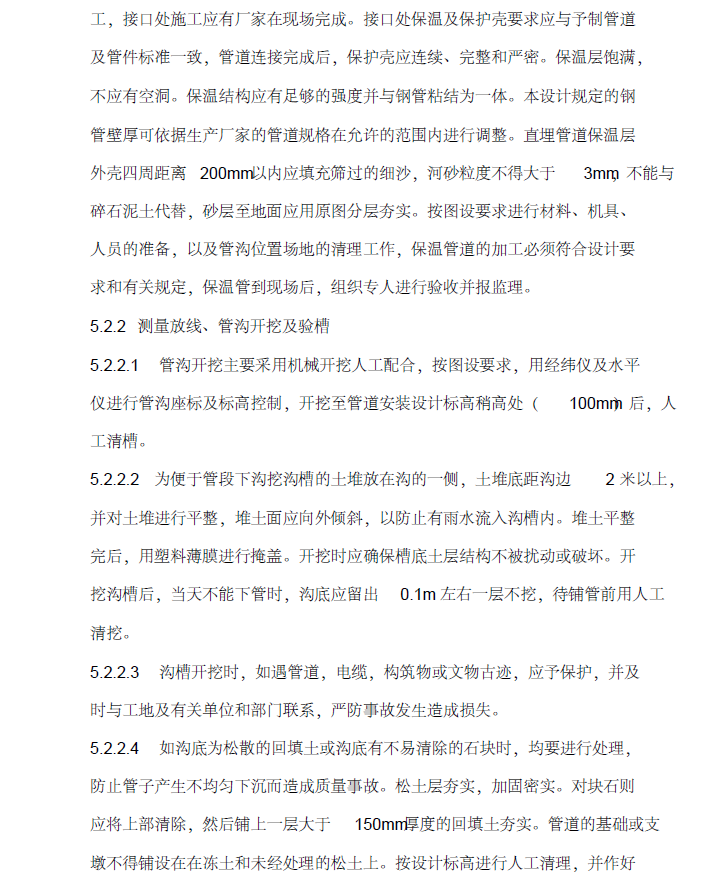

采暖管道供回水温度为( 110-70℃),工作压力1.0MPa,热源接自主厂房采暖供热站。本工程采取分区域施工,并行管道同沟一次开挖先深后浅施工,避免重复开挖作业。工艺流程:安装准备(保温管道的加工) →测量放线、管沟开挖及验槽→基础( 垫层)施工→ 管道散管及下管→ 管道施焊连接( 包括固定支架) →水压试验及冲洗→回填→热网调试。安装准备(保温管道的加工):直埋敷设的采暖、生活热水管道均采用无缝钢管,材质为20#钢,管道防腐剂为氰凝,保温材料为聚氨酯,外保护壳为高密度聚乙烯,根据设计规程,直埋供热管道及管件(包括三通、弯头等)应在工厂予制,现场只进行接口施工,接口处施工应有厂家在现场完成。接口处保温及保护壳要求应与予制管道及管件标准一致,管道连接完成后,保护壳应连续、完整和严密。保温层饱满,不应有空洞。保温结构应有足够的强度并与钢管粘结为一体。本设计规定的钢管壁厚可依据生产厂家的管道规格在允许的范围内进行调整。直埋管道保温层外壳四周距离200mm以内应填充筛过的细沙,河砂粒度不得大于3mm,不能与碎石泥土代替,砂层至地面应用原图分层夯实。按图设要求进行材料、机具、人员的准备,以及管沟位置场地的清理工作,保温管道的加工必须符合设计要求和有关规定,保温管到现场后,组织专人进行验收并报监理。
