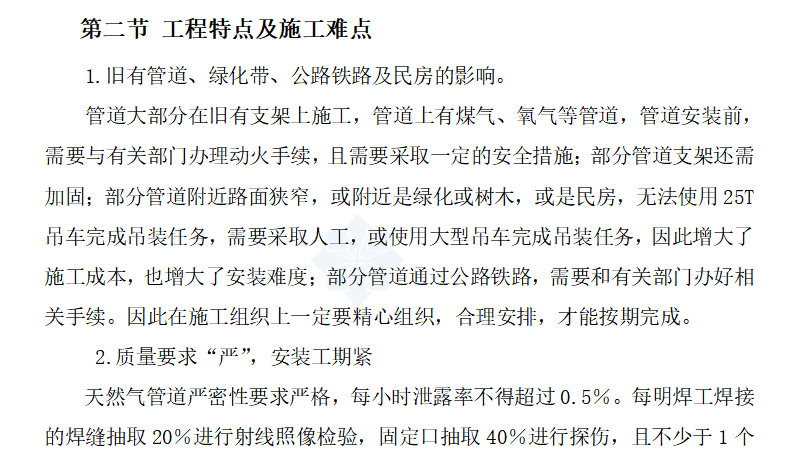

管道大部分在旧有支架上施工,管道上有煤气、氧气等管道,管道安装前,需要与有关部门办理动火手续,且需要采取一定的安全措施;部分管道支架还需加固;部分管道附近路面狭窄,或附近是绿化或树木,或是民房,无法使用25T吊车完成吊装任务,需要采取人工,或使用大型吊车完成吊装任务,因此增大了施工成本,也增大了安装难度;部分管道通过公路铁路,需要和有关部门办好相关手续。因此在施工组织上一定要精心组织,合理安排,才能按期完成。
