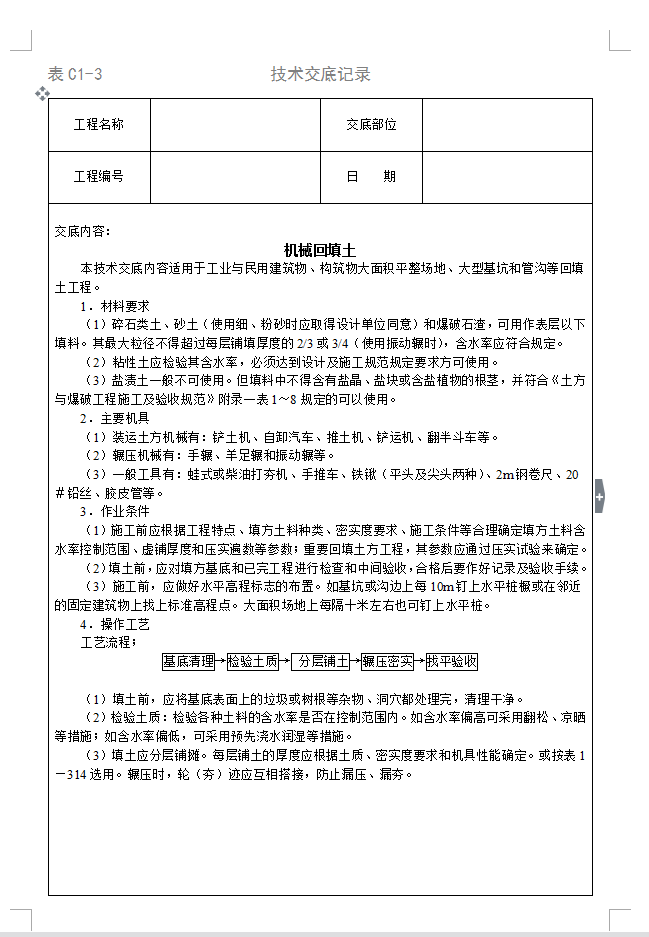

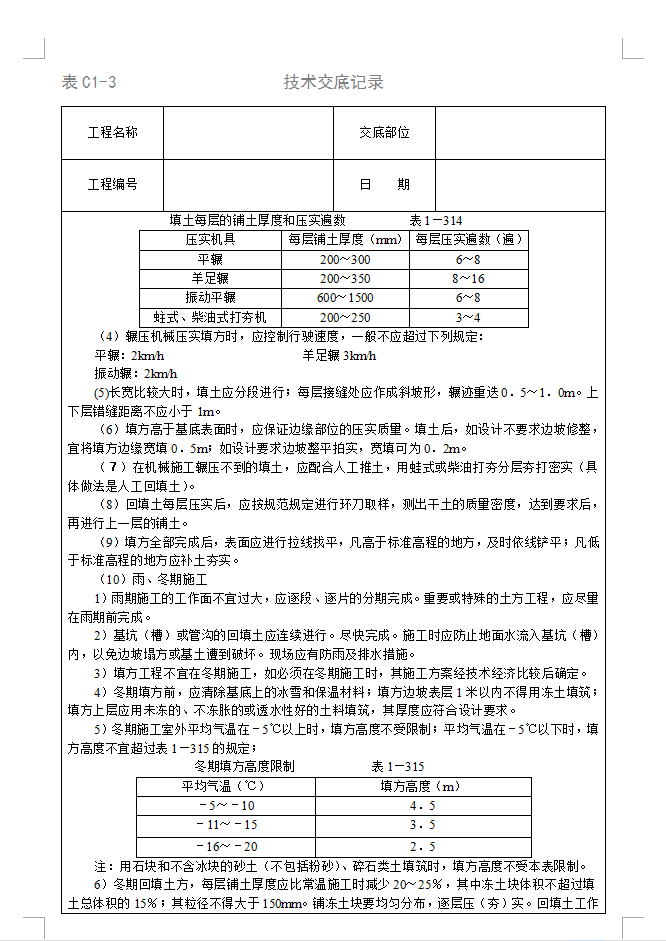

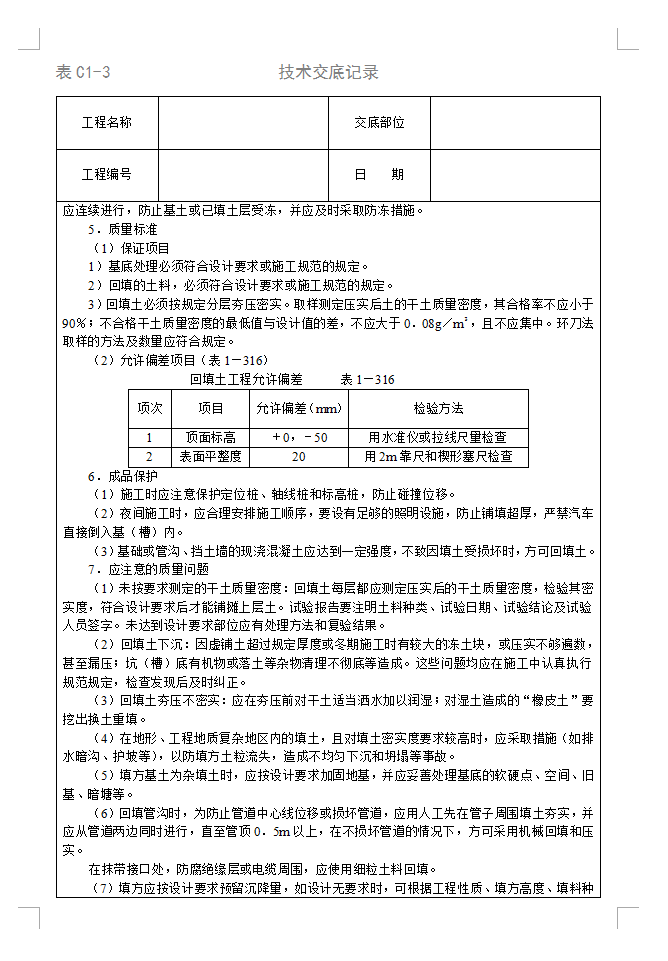

雨、冬期施工:1)雨期施工的工作面不宜过大,应逐段、逐片的分期完成。重要或特殊的土方工程,应尽量在雨期前完成。2)基坑(槽)或管沟的回填土应连续进行。尽快完成。施工时应防止地面水流入基坑(槽)内,以免边坡塌方或基土遭到破坏。现场应有防雨及排水措施。3)填方工程不宜在冬期施工,如必须在冬期施工时,其施工方案经技术经济比较后确定。4)冬期填方前,应清除基底上的冰雪和保温材料;填方边坡表层1米以内不得用冻土填筑;填方上层应用未冻的、不冻胀的或透水性好的土料填筑,其厚度应符合设计要求。5)冬期施工室外平均气温在-5℃以上时,填方高度不受限制;平均气温在-5℃以下时,填方高度不宜超过表1―315的规定;
