钢门窗安装技术交底记录
最近更新 2023年04月18日
资源编号 538149

#最新
钢门窗安装技术交底记录

2023-04-18 建筑施工交底 0 253
郑重承诺丨西南工程联盟保证资料真实性和可交易性
增值服务:积分和RMB比例是1:1,比如:价格80积分=80RMB:
¥ 0积分

VIP 8折、终身VIP免费升级VIP

开通VIP尊享优惠特权
立即下载 升级会员
详情介绍

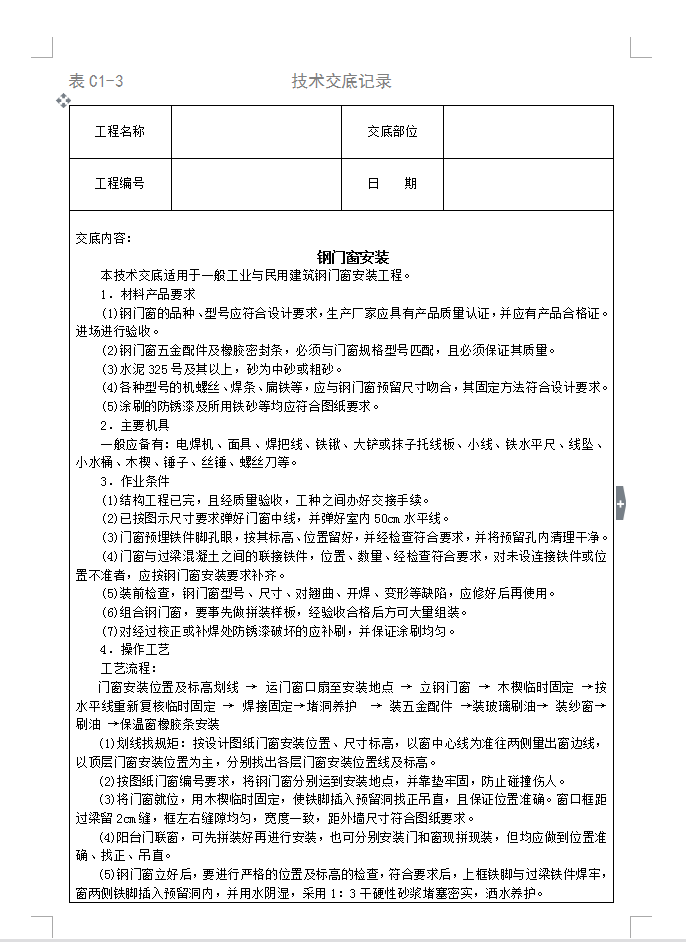

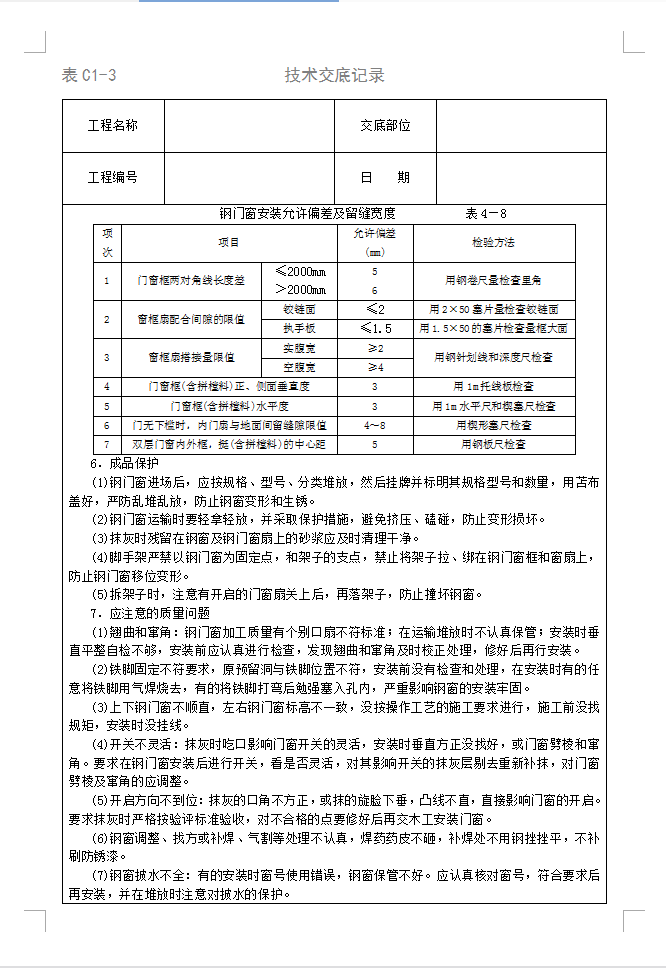

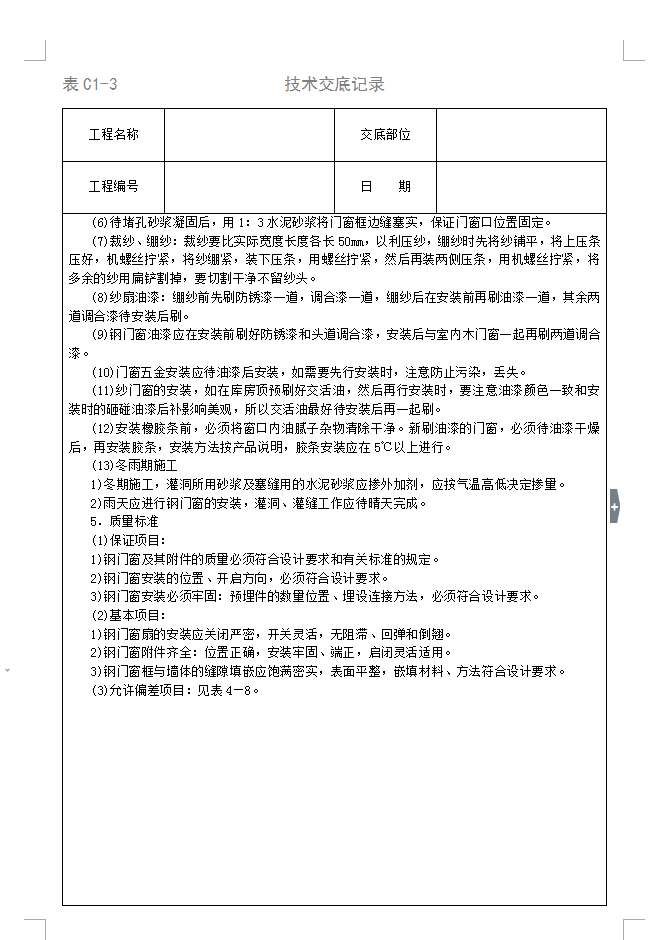

作业条件:(1)结构工程已完,且经质量验收,工种之间办好交接手续。(2)已按图示尺寸要求弹好门窗中线,并弹好室内50cm水平线。(3)门窗预埋铁件脚孔眼,按其标高、位置留好,并经检查符合要求,并将预留孔内清理干净。
(4)门窗与过梁混凝土之间的联接铁件,位置、数量、经检查符合要求,对未设连接铁件或位置不准者,应按钢门窗安装要求补齐。(5)装前检查,钢门窗型号、尺寸、对翘曲、开焊、变形等缺陷,应修好后再使用。(6)组合钢门窗,要事先做拼装样板,经验收合格后方可大量组装。(7)对经过校正或补焊处防锈漆破坏的应补刷,并保证涂刷均匀。
