横缝的构造与设置

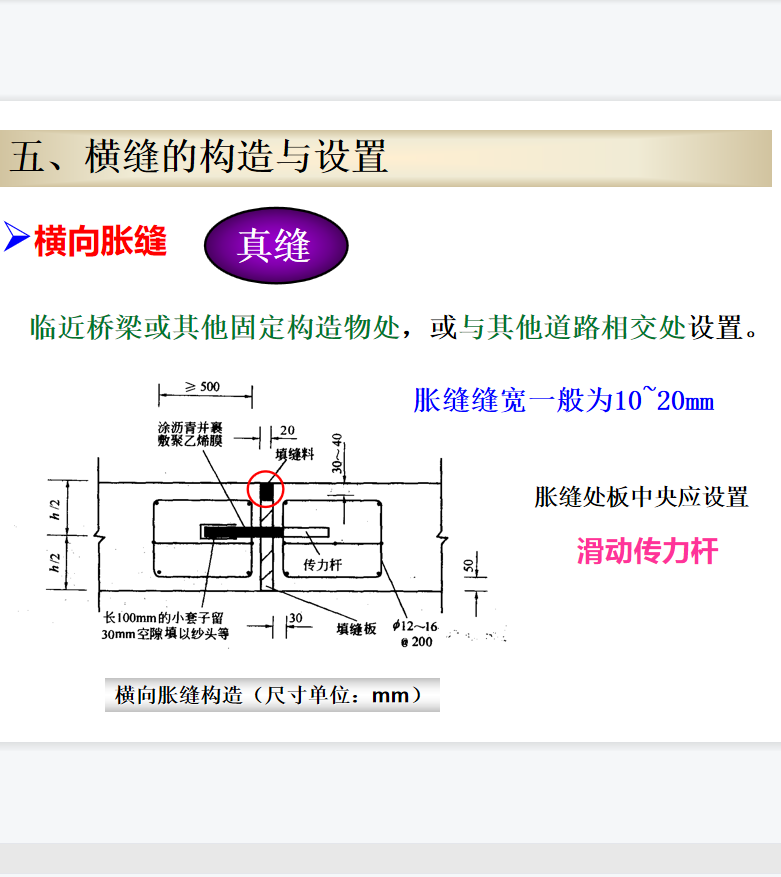

横向施工缝:因施工不连续,暂时停止施工时要设置施工缝。常设置在缩缝、胀缝位置处,必须添加传力杆,保证纵向整体性。

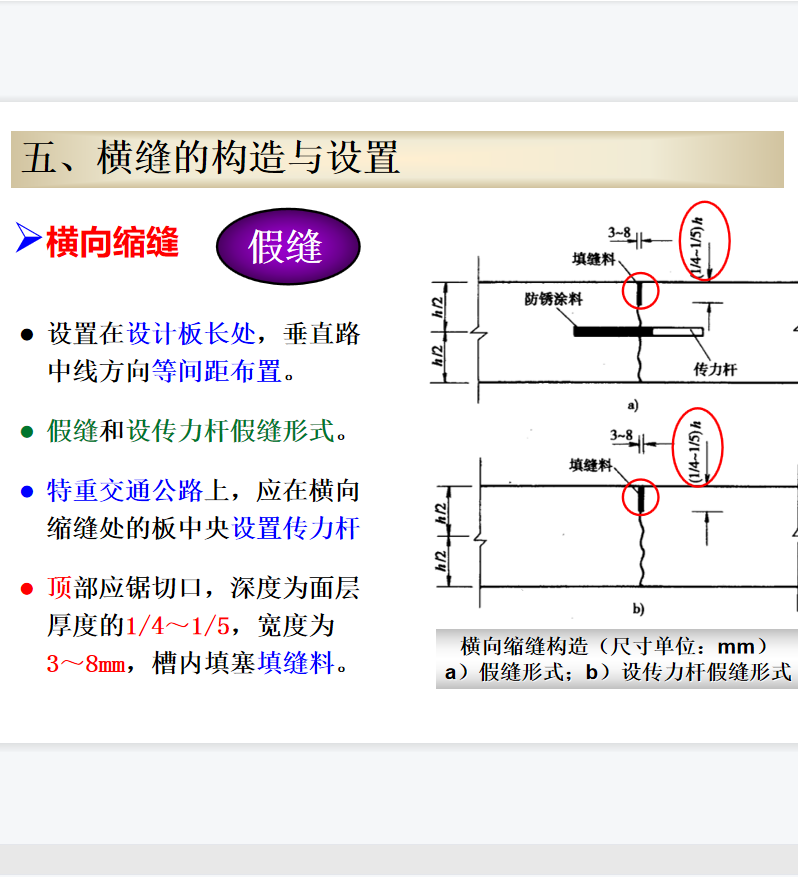

横向缩缝:保证板因温度和湿度的降低而收缩时沿该薄弱断面缩裂,从而避免产生不规则的裂缝。
