地基钎探技术交底记录 3P

2023-04-17 建筑施工交底 0 475
郑重承诺丨西南工程联盟保证资料真实性和可交易性
增值服务:积分和RMB比例是1:1,比如:价格80积分=80RMB:
¥ 0积分

VIP 8折、终身VIP免费升级VIP

开通VIP尊享优惠特权
立即下载 升级会员
详情介绍

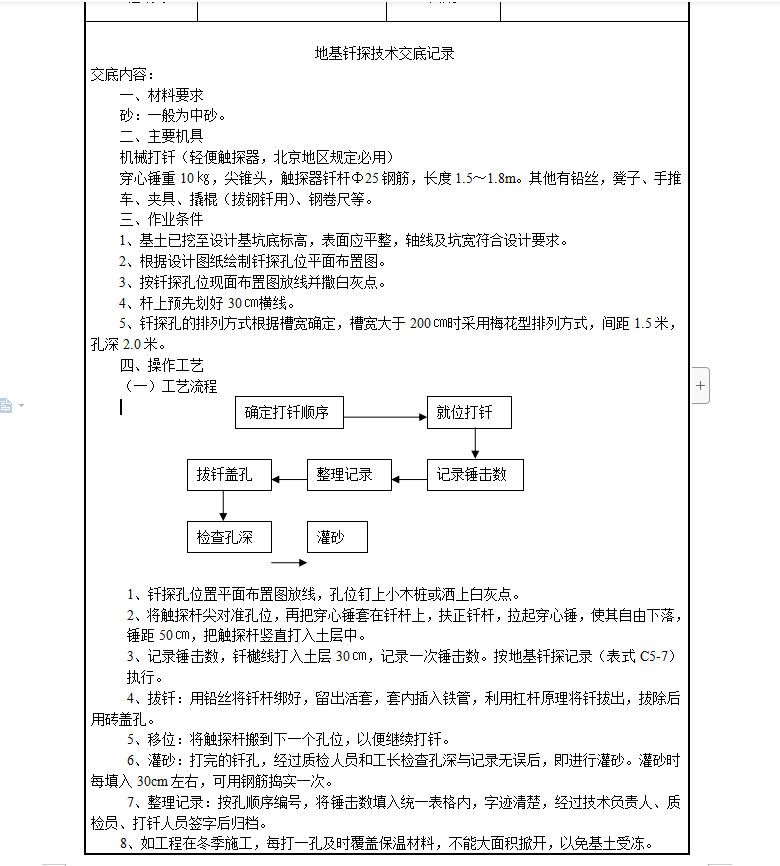

基土已挖至设计基坑底标高,表面应平整,轴线及坑宽符合设计要求。
根据设计图纸绘制钎探孔位平面布置图。
按钎探孔位现面布置图放线并撒白灰点。
杆上预先划好30�M横线。
钎探孔位置平面布置图放线,孔位钉上小木桩或洒上白灰点。
将触探杆尖对准孔位,再把穿心锤套在钎杆上,扶正钎杆,拉起穿心锤,使其自由下落,锤距50�M,把触探杆竖直打入土层中。
记录锤击数,钎樾线打入土层30�M,记录一次锤击数。按地基钎探记录(表式C5-7)执行。
拔钎:用铅丝将钎杆绑好,留出活套,套内插入铁管,利用杠杆原理将钎拔出,拔除后用砖盖孔。
移位:将触探杆搬到下一个孔位,以便继续打钎。
灌砂:打完的钎孔,经过质检人员和工长检查孔深与记录无误后,即进行灌砂。灌砂时每填入30cm左右,可用钢筋捣实一次。
整理记录:按孔顺序编号,将锤击数填入统一表格内,字迹清楚,经过技术负责人、质检员、打钎人员签字后归档。

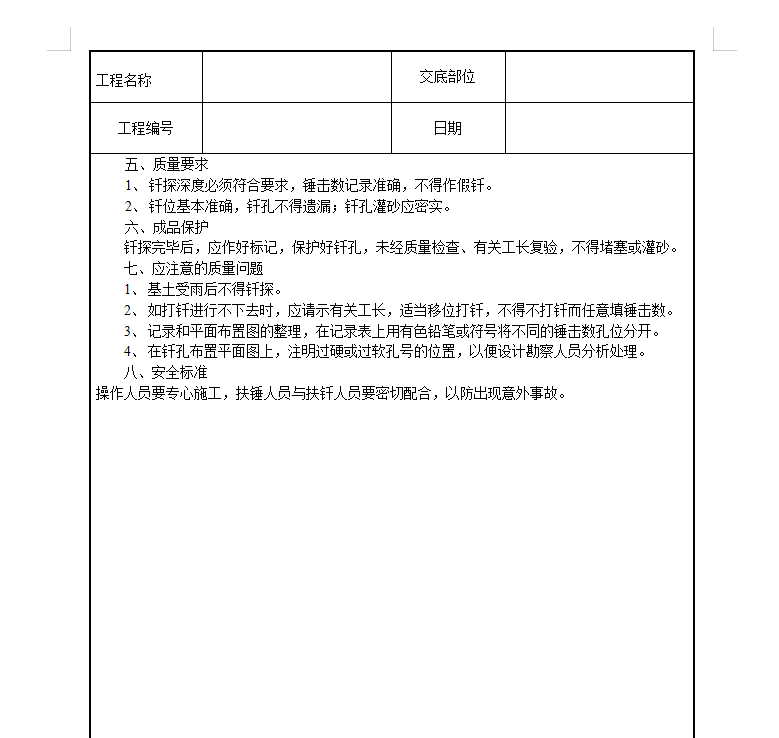

如工程在冬季施工,每打一孔及时覆盖保温材料,不能大面积掀开,以免基土受冻。
