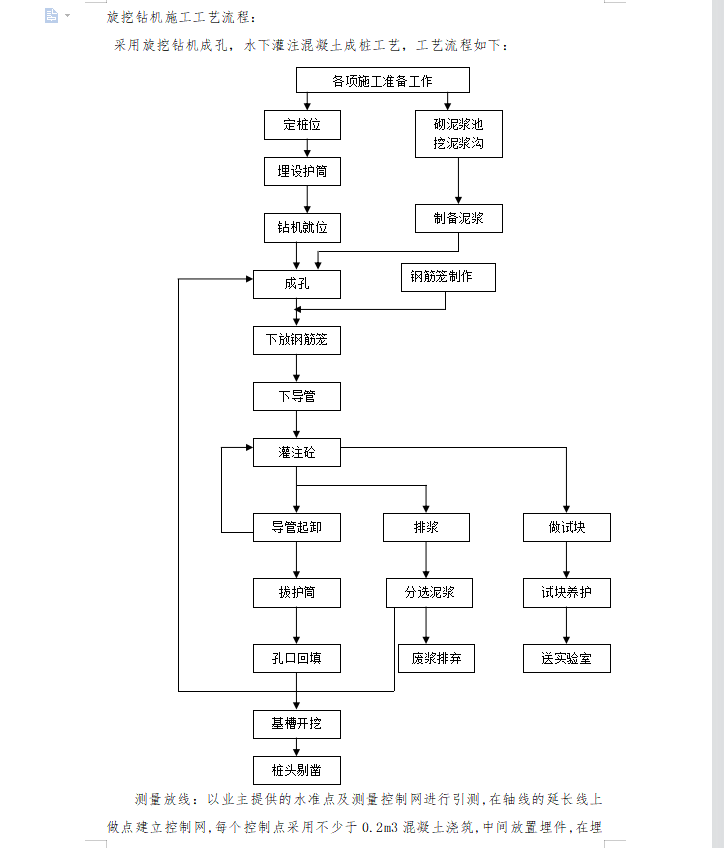

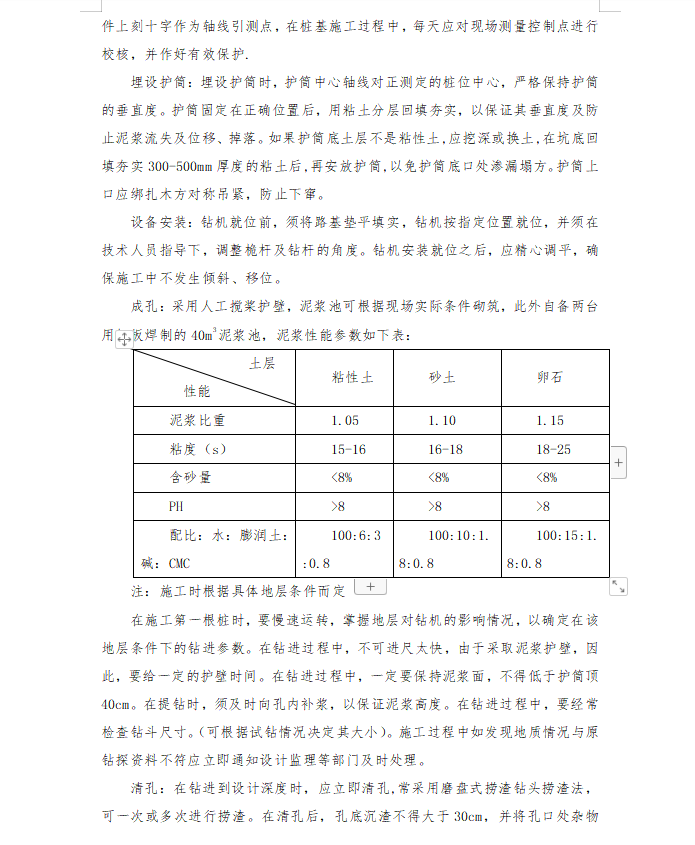

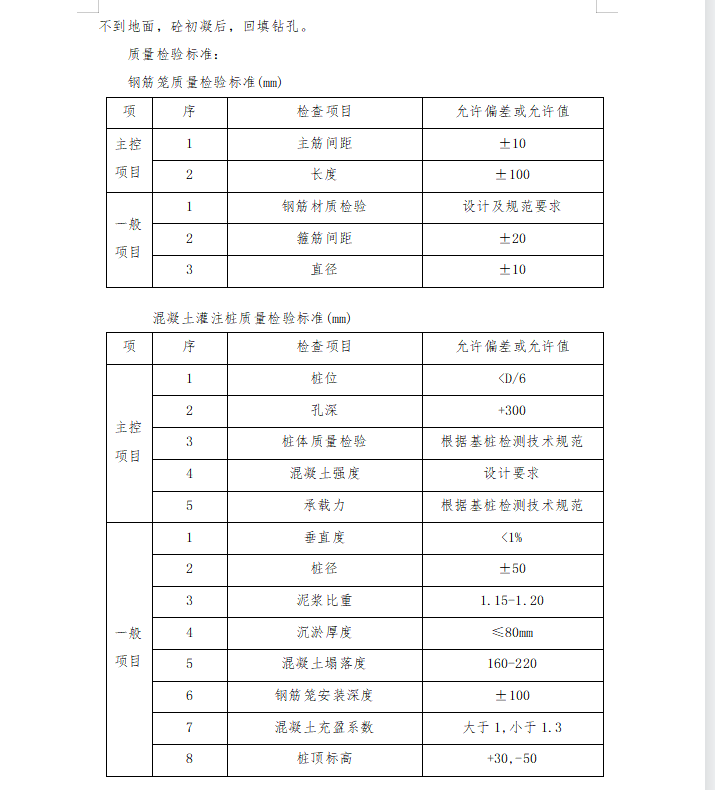

在施工第一根桩时,要慢速运转,掌握地层对钻机的影响情况,以确定在该地层条件下的钻进参数。在钻进过程中,不可进尺太快,由于采取泥浆护壁,因此,要给一定的护壁时间。在钻进过程中,一定要保持泥浆面,不得低于护筒顶40cm。在提钻时,须及时向孔内补浆,以保证泥浆高度。在钻进过程中,要经常检查钻斗尺寸。(可根据试钻情况决定其大小)。施工过程中如发现地质情况与原钻探资料不符应立即通知设计监理等部门及时处理。
