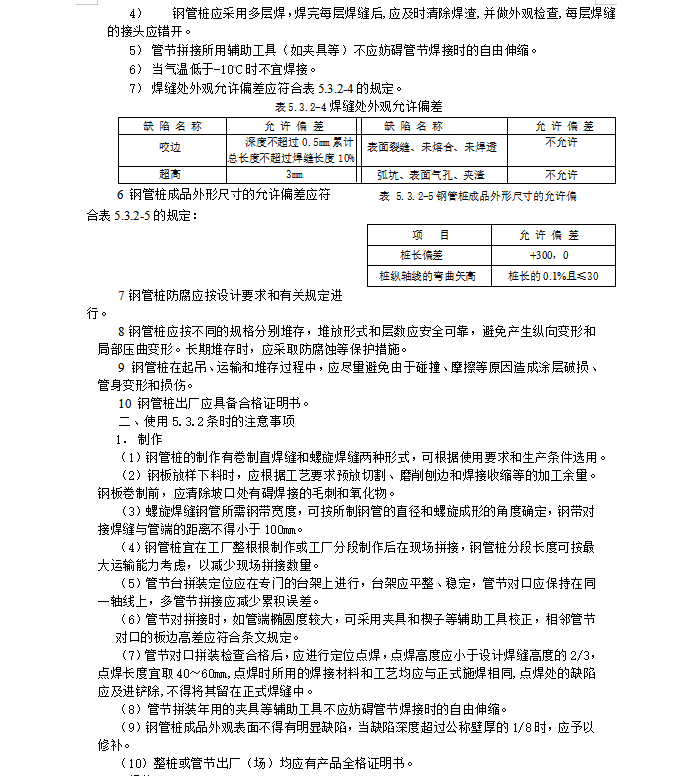

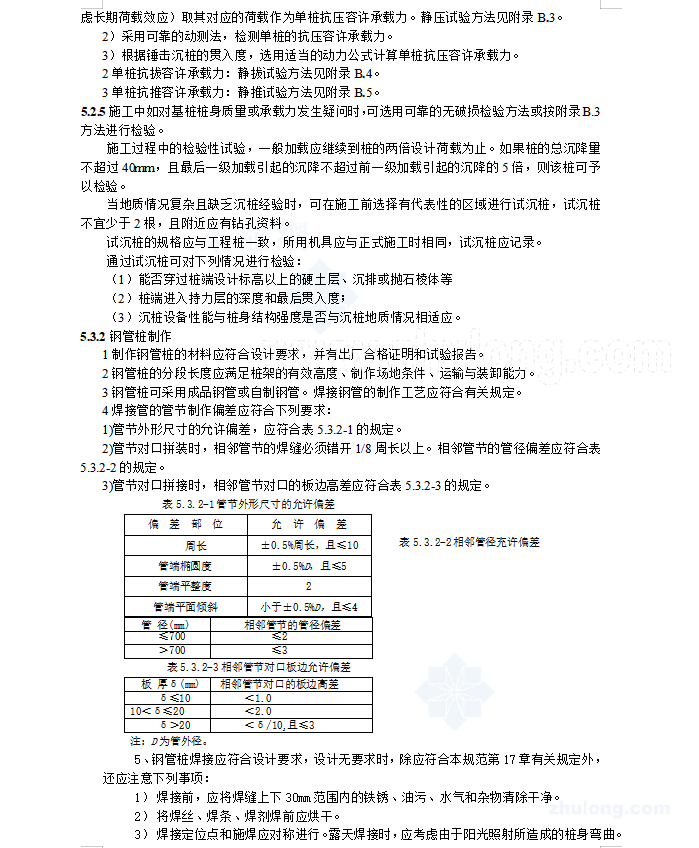

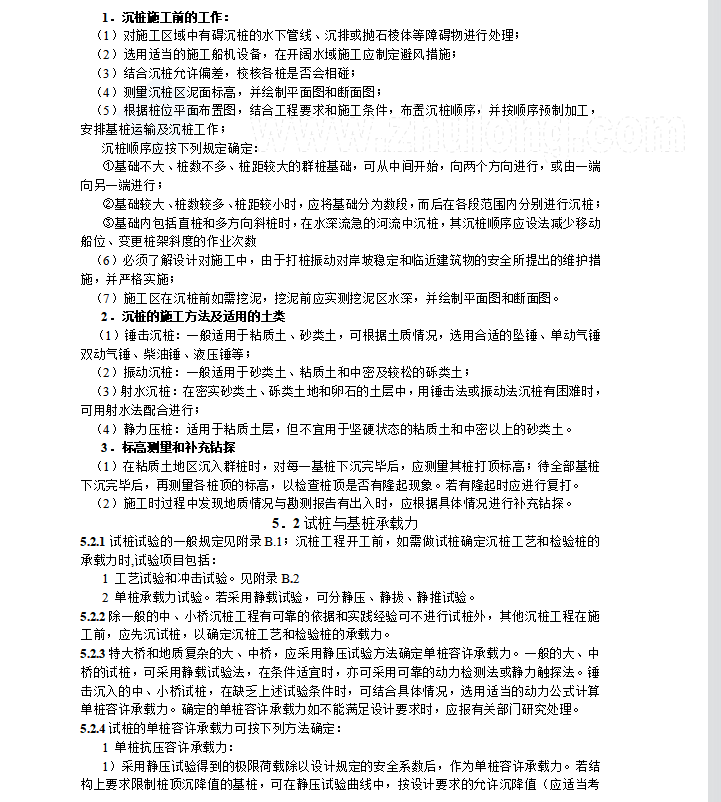

(1)对施工区域中有碍沉桩的水下管线、沉排或抛石棱体等障碍物进行处理;(2)选用适当的施工船机设备,在开阔水域施工应制定避风措施;(3)结合沉桩允许偏差,校核各桩是否会相碰;(4)测量沉桩区泥面标高,并绘制平面图和断面图;(5)根据桩位平面布置图,结合工程要求和施工条件,布置沉桩顺序,并按顺序预制加工,安排基桩运输及沉桩工作;
