一、先张法预制梁板
(一) 先张法预制梁板工序
1.按预制需要,整平场地,完善排水系统,统筹规划混凝土的供应及水电管路的布设安装。
2.根据梁的尺寸、数量、工期确定预制台座的长度、数量、尺寸,台座应坚固、平整、不沉陷,表面压光。

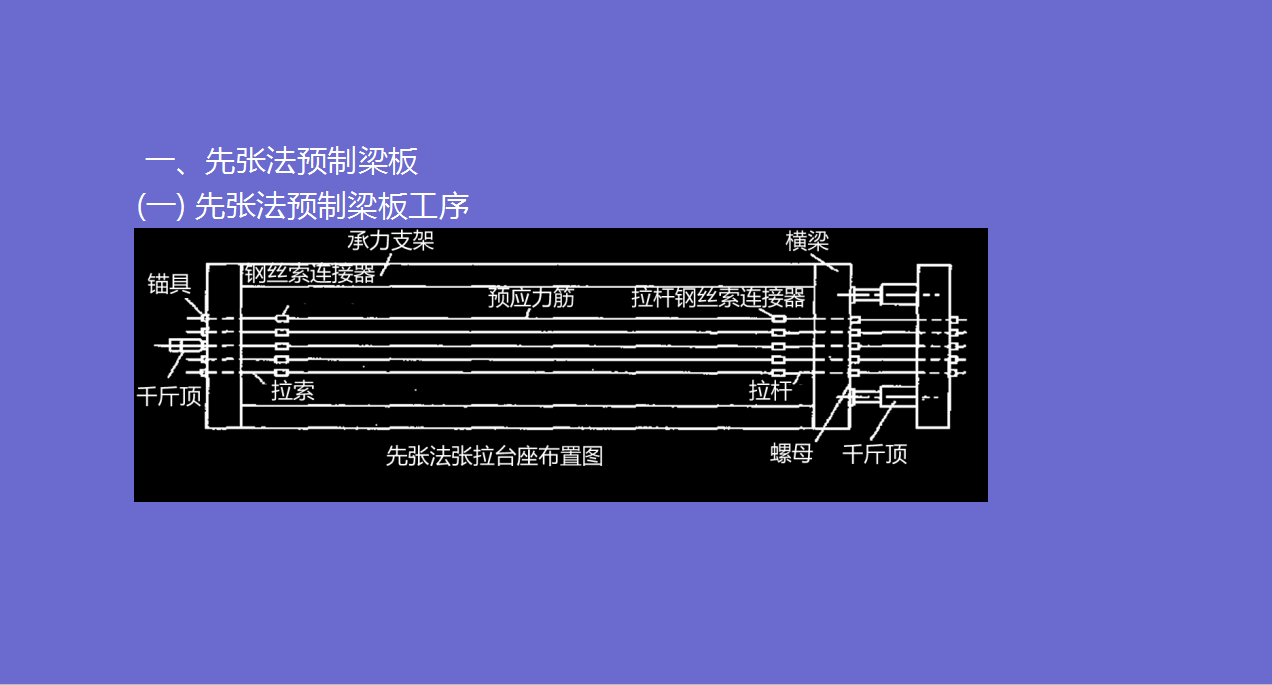

3.承力台座由混凝土筑成,应有足够的强度、刚度和稳定性,钢横梁受力后,挠度不能大于2mm。
4.多根钢筋同时张拉时,其初应力要保持一致,活动横梁始终和固定横梁保持平行。
6.将预应力筋(钢绞线)按计算长度切割,在失效段套上塑料管,放在台座上,线两端穿过定位钢板,卡上锚具,用液压千斤顶单束张拉,先张拉中间束,再向两边对称张拉
7.按技术规范或设计图纸规定的张拉强度进行张拉,一般为0~初应力~1.05σcon(持荷2min)~σcon(锚固)。如端横梁刚度大,每根梁可采用同一张拉值。
