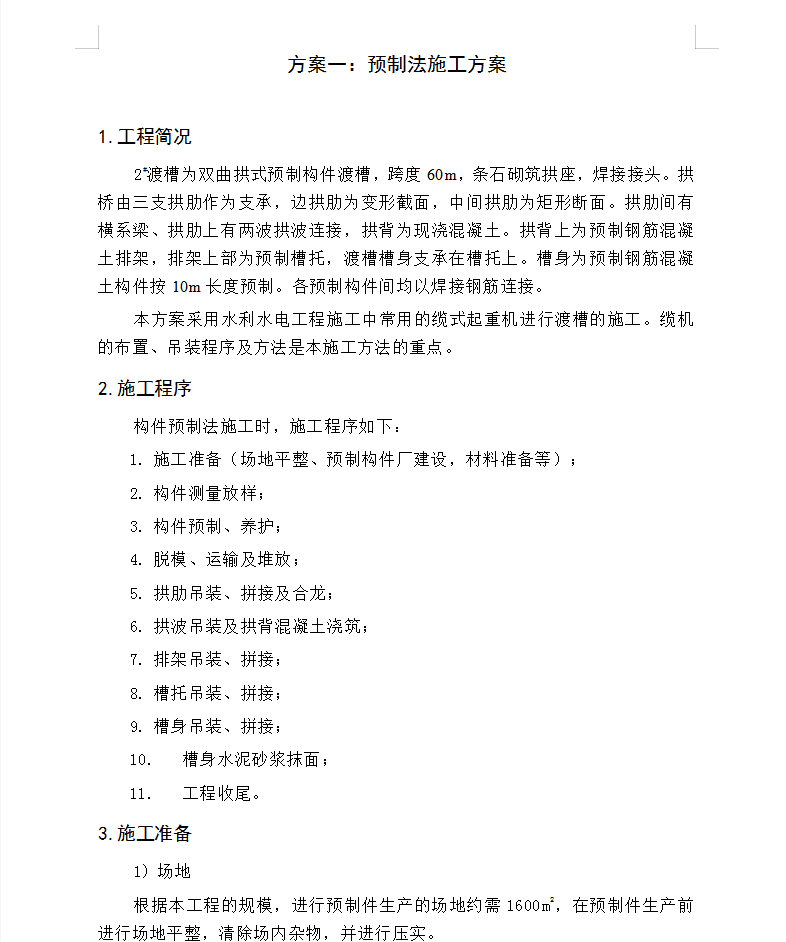

2#渡槽为双曲拱式预制构件渡槽,跨度60m,条石砌筑拱座,焊接接头。拱桥由三支拱肋作为支承,边拱肋为变形截面,中间拱肋为矩形断面。拱肋间有横系梁、拱肋上有两波拱波连接,拱背为现浇混凝土。拱背上为预制钢筋混凝土排架,排架上部为预制槽托,渡槽槽身支承在槽托上。槽身为预制钢筋混凝土构件按10m长度预制。各预制构件间均以焊接钢筋连接。

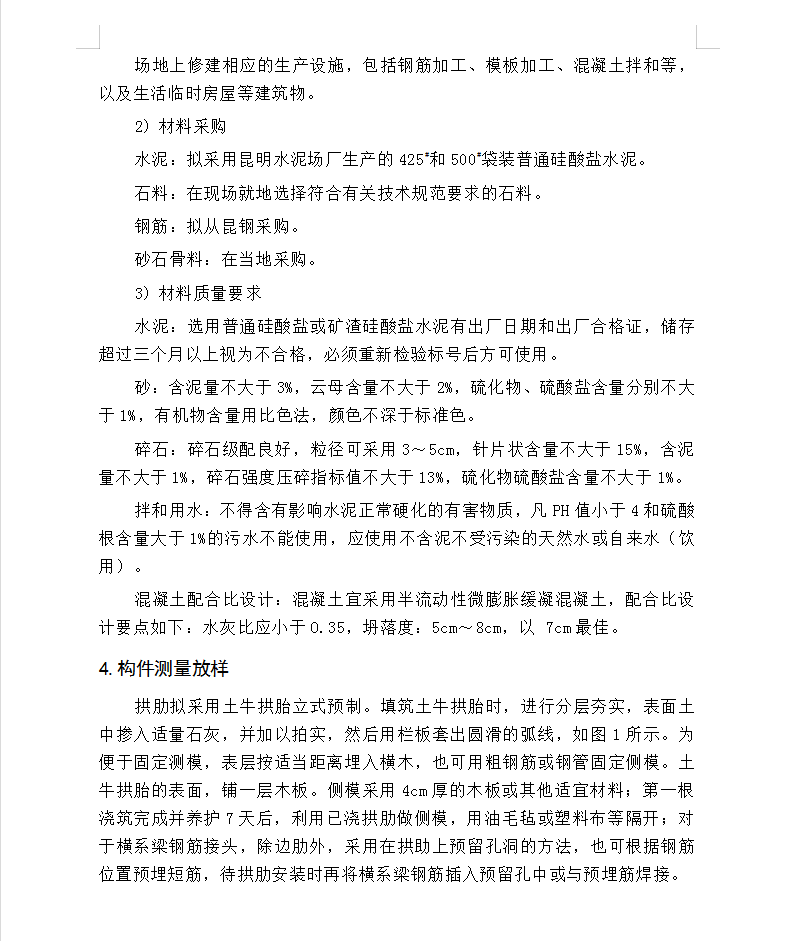

本方案采用水利水电工程施工中常用的缆式起重机进行渡槽的施工。缆机的布置、吊装程序及方法是本施工方法的重点。
构件预制法施工时,施工程序如下:
1.施工准备(场地平整、预制构件厂建设,材料准备等);
2.构件测量放样;
3.构件预制、养护;
4.脱模、运输及堆放;
5.拱肋吊装、拼接及合龙;
6.拱波吊装及拱背混凝土浇筑;
7.排架吊装、拼接;
8.槽托吊装、拼接;
9.槽身吊装、拼接;
10.槽身水泥砂浆抹面;
11.工程收尾。
