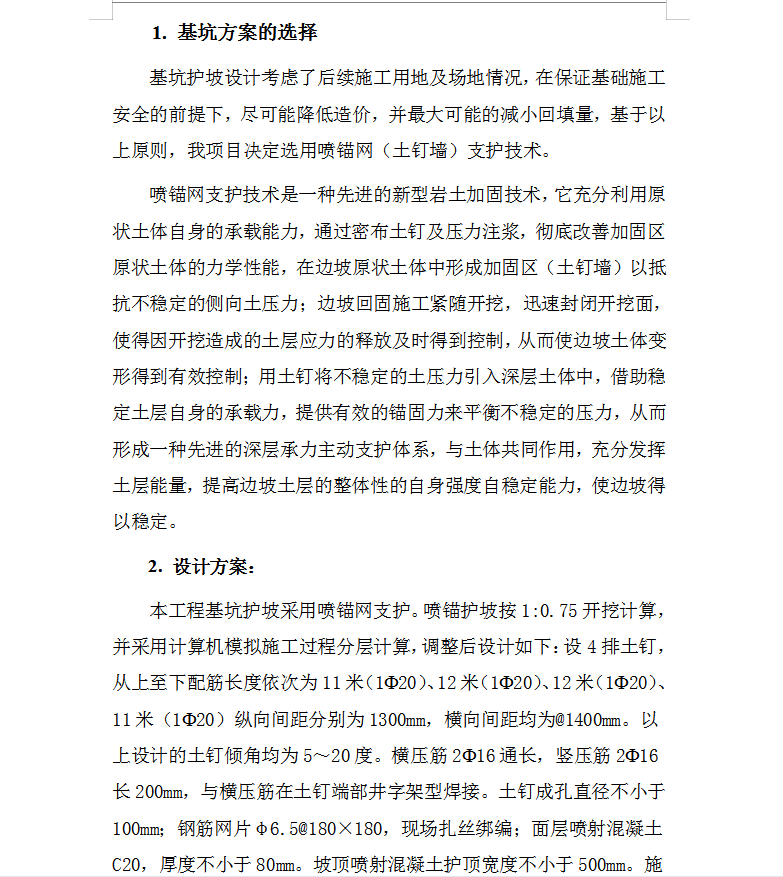

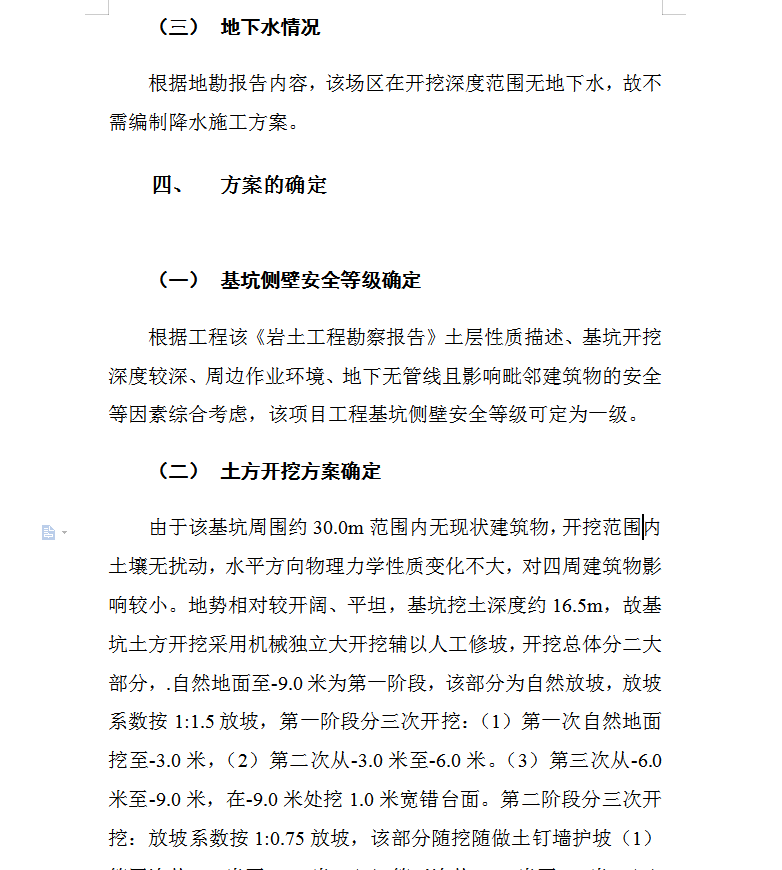

从自然地坪(绝对高程为±0.00=1337.65m)分层开挖,杂土放坡坡度系数1:1.5考虑,黄土状粉土放坡系数按1:0.75考虑,XX为2F,业务用房3F,在基坑底及顶部四周设排水槽,四角设集水坑,安装抽水泵,防止雨水浸入基坑。根据地勘报告之后开始地基基础施工,-9.0m(即1328.0m)为自然放坡,从-9.0- -16.5m(即1321.15m)为土钉墙支护。根据工程该《岩土工程勘察报告》土层性质描述、基坑开挖深度较深、周边作业环境、地下无管线且影响毗邻建筑物的安全等因素综合考虑,该项目工程基坑侧壁安全等级可定为一级。
