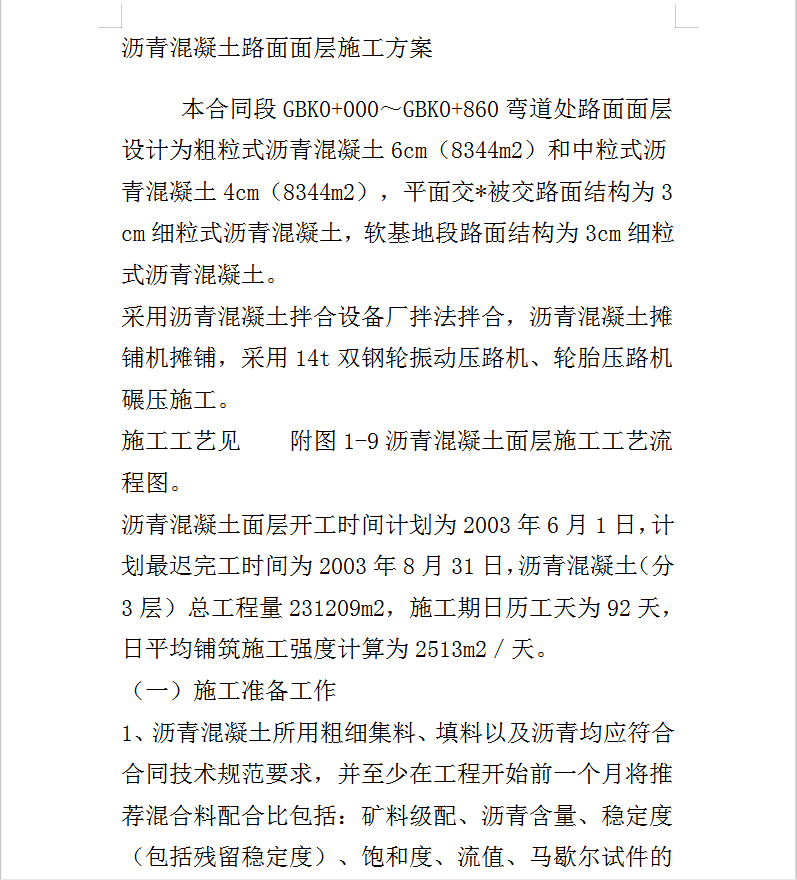

本合同段GBK0+000~GBK0+860弯道处路面面层设计为粗粒式沥青混凝土6cm(8344m2)和中粒式沥青混凝土4cm(8344m2),平面交*被交路面结构为3cm细粒式沥青混凝土,软基地段路面结构为3cm细粒式沥青混凝土。
采用沥青混凝土拌合设备厂拌法拌合,沥青混凝土摊铺机摊铺,采用14t双钢轮振动压路机、轮胎压路机碾压施工。
施工工艺见 附图1-9沥青混凝土面层施工工艺流程图。
沥青混凝土面层开工时间计划为2003年6月1日,计划最迟完工时间为2003年8月31日,沥青混凝土(分3层)总工程量231209m2,施工期日历工天为92天,日平均铺筑施工强度计算为2513m2/天。
(一)施工准备工作
1、沥青混凝土所用粗细集料、填料以及沥青均应符合合同技术规范要求,并至少在工程开始前一个月将推荐混合料配合比包括:矿料级配、沥青含量、稳定度(包括残留稳定度)、饱和度、流值、马歇尔试件的密度与空隙率等的详细说明,报请监理工程师批准。

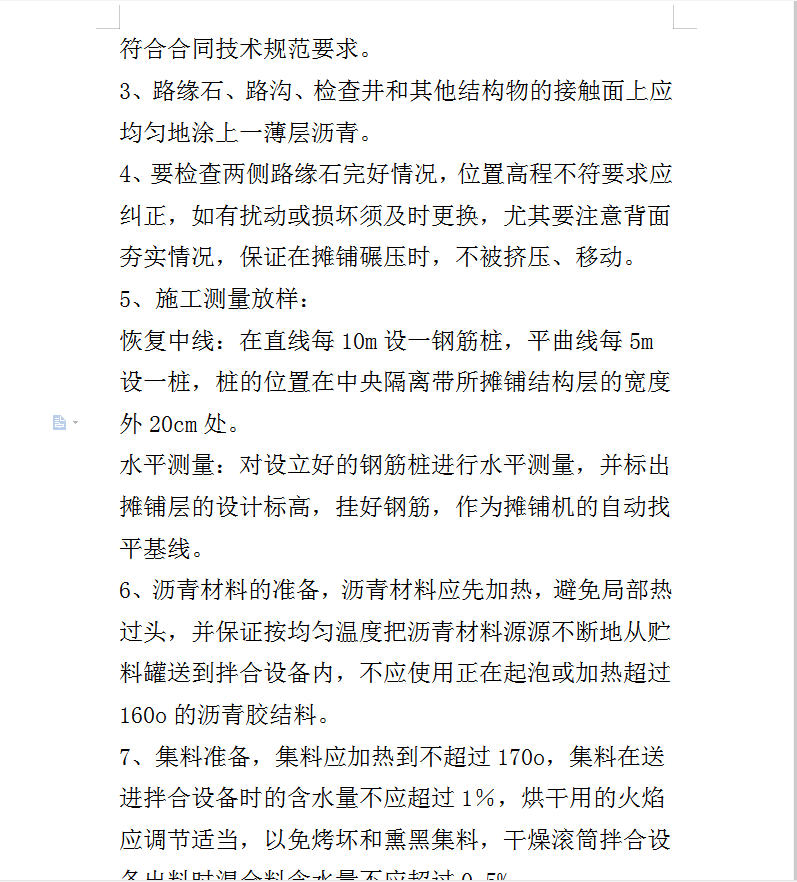

2、沥青混合料拌合设备,运输设备以及摊铺设备均应符合合同技术规范要求。
