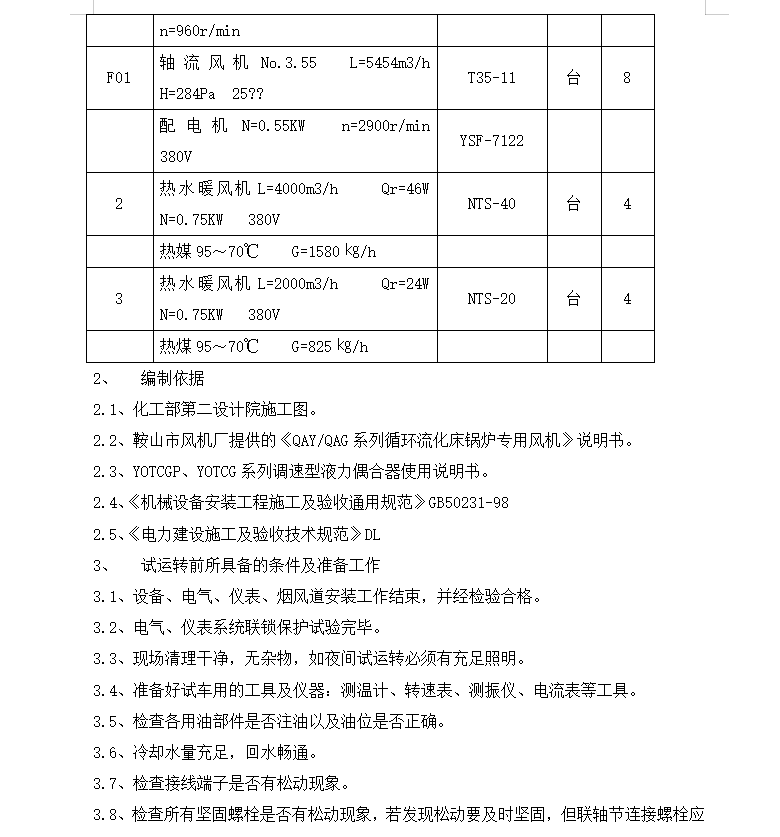

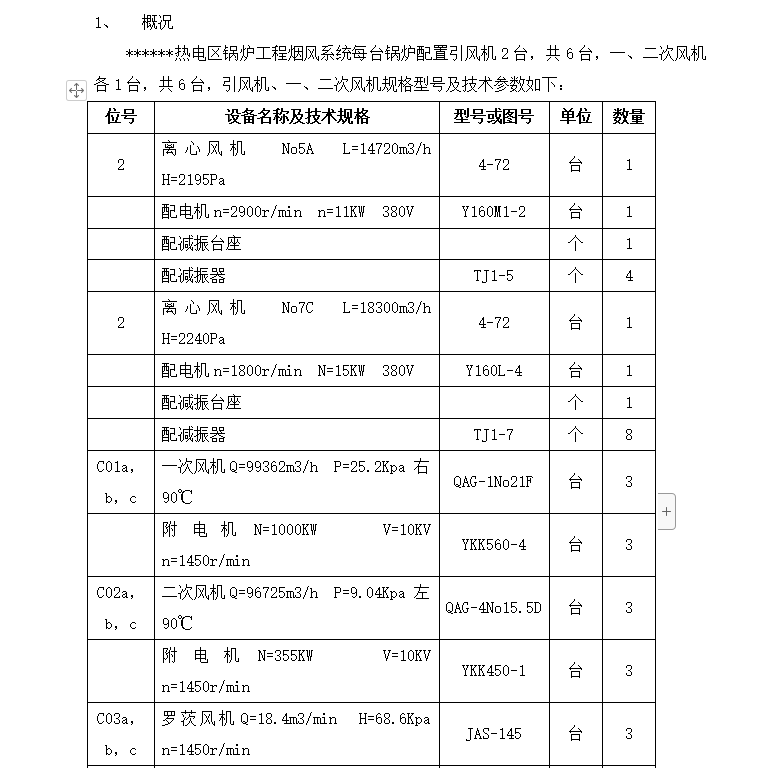

******热电区锅炉工程烟风系统每台锅炉配置引风机2台,共6台,一、二次风机各1台,共6台,引风机
3、试运转前所具备的条件及准备工作
3.1、设备、电气、仪表、烟风道安装工作结束,并经检验合格。
3.2、电气、仪表系统联锁保护试验完毕。
3.3、现场清理干净,无杂物,如夜间试运转必须有充足照明。
3.4、准备好试车用的工具及仪器:测温计、转速表、测振仪、电流表等工具。
3.5、检查各用油部件是否注油以及油位是否正确。
3.6、冷却水量充足,回水畅通。
3.7、检查接线端子是否有松动现象。
3.8、检查所有坚固螺栓是否有松动现象,若发现松动要及时坚固,但联轴节连接螺栓应拆除。
3.9、检查所有回路和电气设备的绝缘情况是否可靠。
3.10、对控制、保护和信号系统进行空操作,动作应可靠。
3.11、电动机、偶合器、轴承座联轴节试车前应断开,试运转程序为电机转――电机与偶合器联动并做好调速试验――电机、偶合器风机联动。

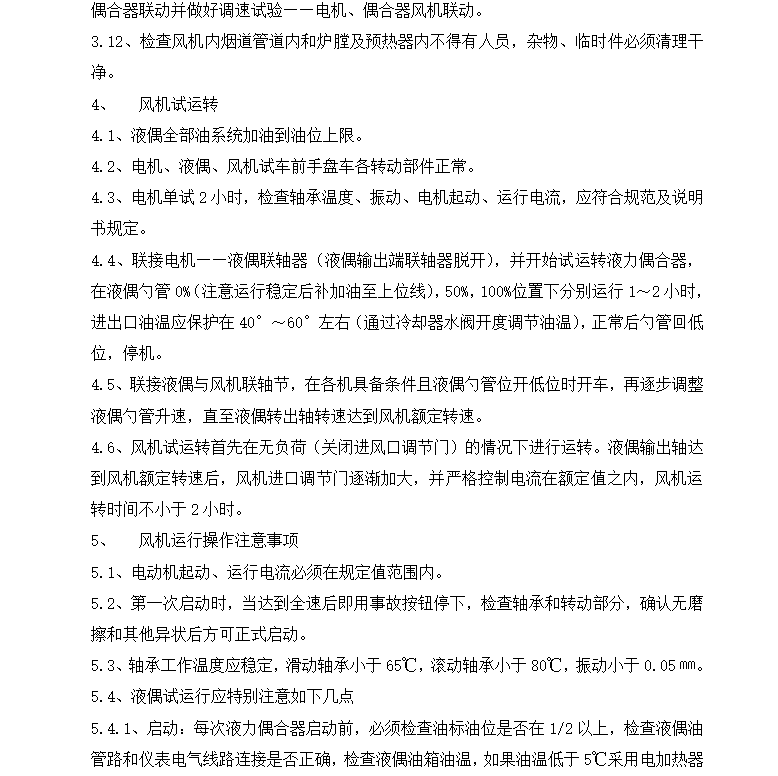

3.12、检查风机内烟道管道内和炉膛及预热器内不得有人员,杂物、临时件必须清理干净。
