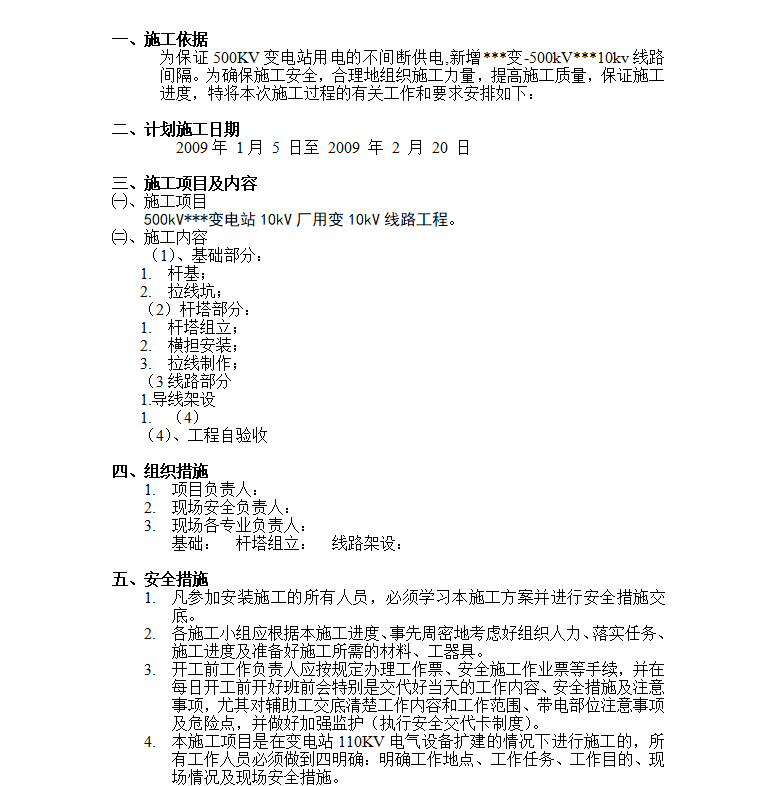

为保证500KV变电站用电的不间断供电,新增***变-500kV***10kv线路间隔。为确保施工安全,合理地组织施工力量,提高施工质量,保证施工进度
1.凡参加安装施工的所有人员,必须学习本施工方案并进行安全措施交底。
2.各施工小组应根据本施工进度、事先周密地考虑好组织人力、落实任务、施工进度及准备好施工所需的材料、工器具。
3.开工前工作负责人应按规定办理工作票、安全施工作业票等手续,并在每日开工前开好班前会特别是交代好当天的工作内容、安全措施及注意事项,尤其对辅助工交底清楚工作内容和工作范围、带电部位注意事项及危险点,并做好加强监护(执行安全交代卡制度)。
4.本施工项目是在变电站110KV电气设备扩建的情况下进行施工的,所有工作人员必须做到四明确:明确工作地点、工作任务、工作目的、现场情况及现场安全措施。
