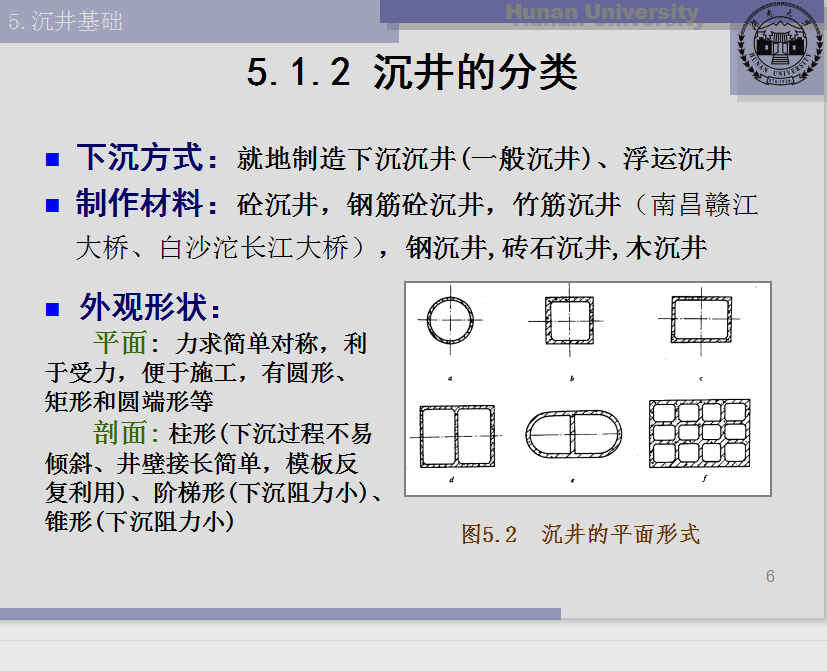

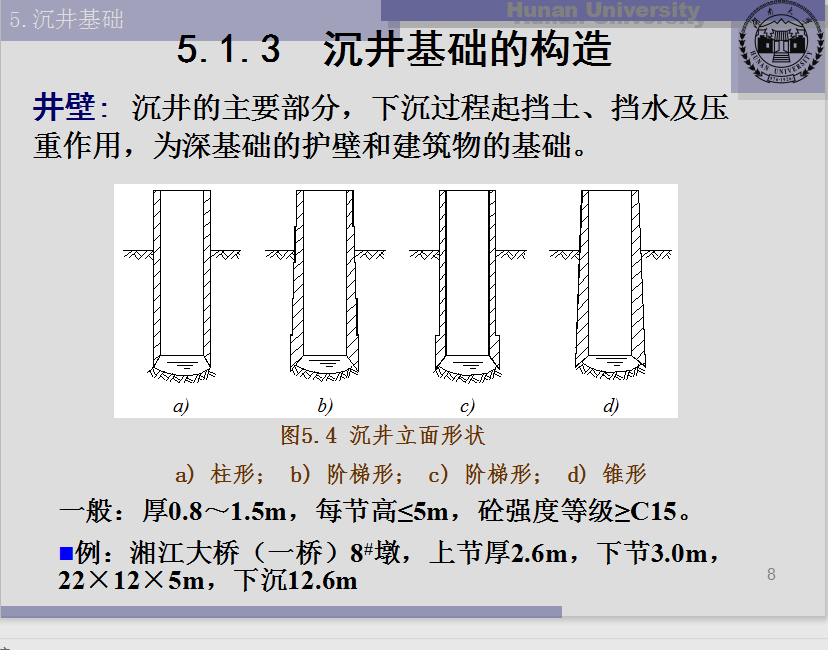

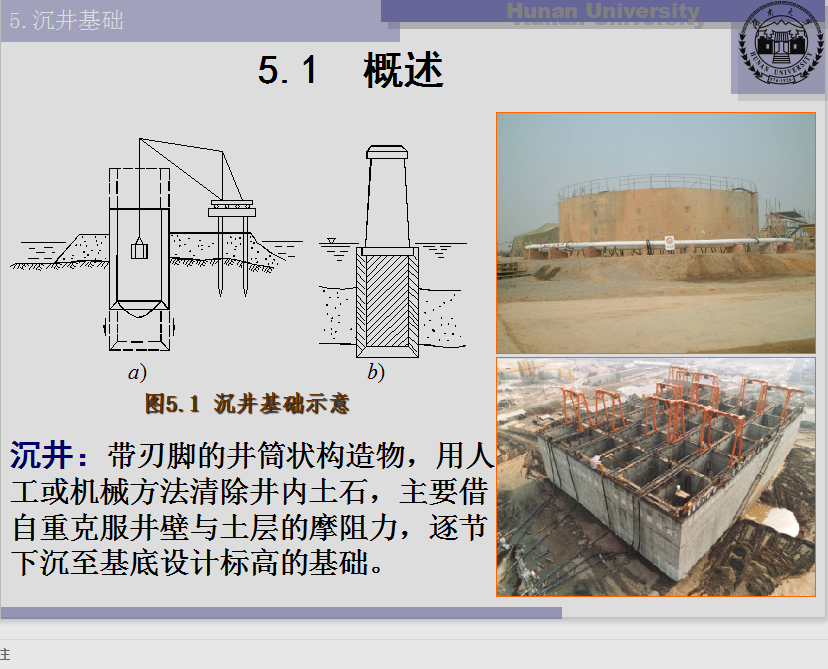

平整场地,制造第一节沉井、拆模及抽垫、挖土下沉、接高沉井、井顶围堰、地基检验和处理、封底、充填井孔、浇筑顶盖。水流速不大,水深≤3~4m时采用,砂岛应高出施工最高水位0.5m以上,在岛上浇筑沉井。水深筑岛困难时采用,岸边制作,滑入水中,井壁为空体可浮于水面,就位后灌注砼下沉至河床。
