围护桩施工安全交底001

2023-04-16 轨道工程 0 404
郑重承诺丨西南工程联盟保证资料真实性和可交易性
增值服务:积分和RMB比例是1:1,比如:价格80积分=80RMB:
¥ 0积分

VIP 8折、终身VIP免费升级VIP

开通VIP尊享优惠特权
立即下载 升级会员
详情介绍

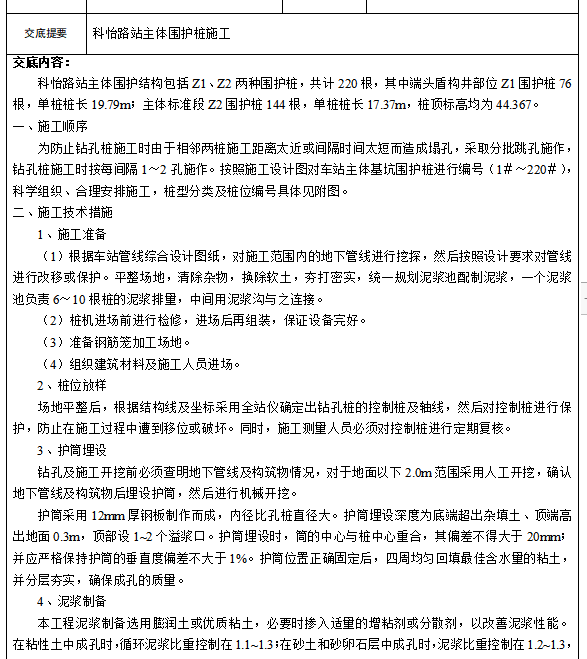

(1)钢筋笼加工①钢筋笼采用现场加工制作,加工尺寸严格按设计图纸及规范要求进行控制。钢筋笼主筋采用机械连接,同一断面的接头面积不大于50%,钢筋笼下部收口角度为15°。主筋与螺旋箍筋采用点焊或绑扎牢固。钢筋笼加工具体做法及要求见附图。②为保证灌注桩的保护层厚度,采用钢筋“耳朵”的方法。钢筋“耳朵”焊在骨架主筋外侧,间距2~4m。为确保钢筋笼刚度,起吊不变形,按设计要求钢筋笼主筋内侧每隔2m设置架立筋。钢筋笼加工完毕,报请监理验收,合格后方可使用。加工好的钢筋骨架必须放在平整、坚实、干燥的场地上。存放时,每个加强筋与地面接触处都垫上等高的方木,以免粘上泥土。成型骨架都要挂牌标识,避免吊装时出错。
