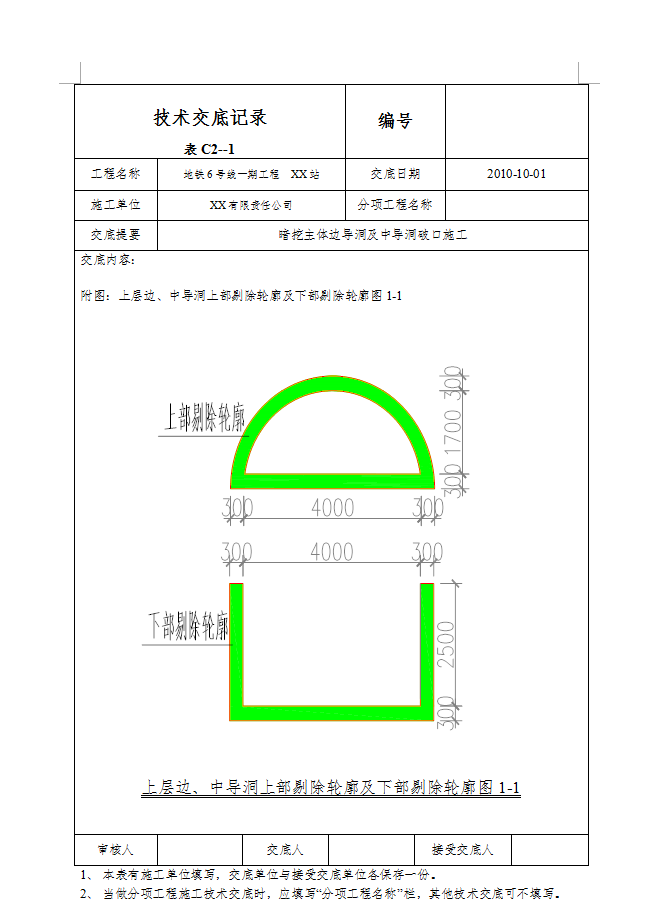

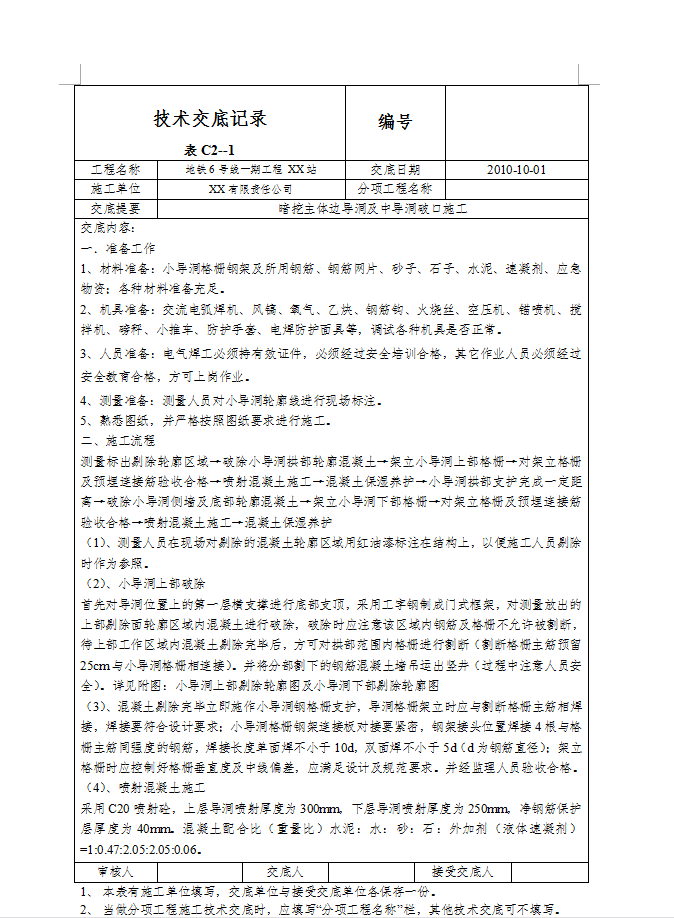

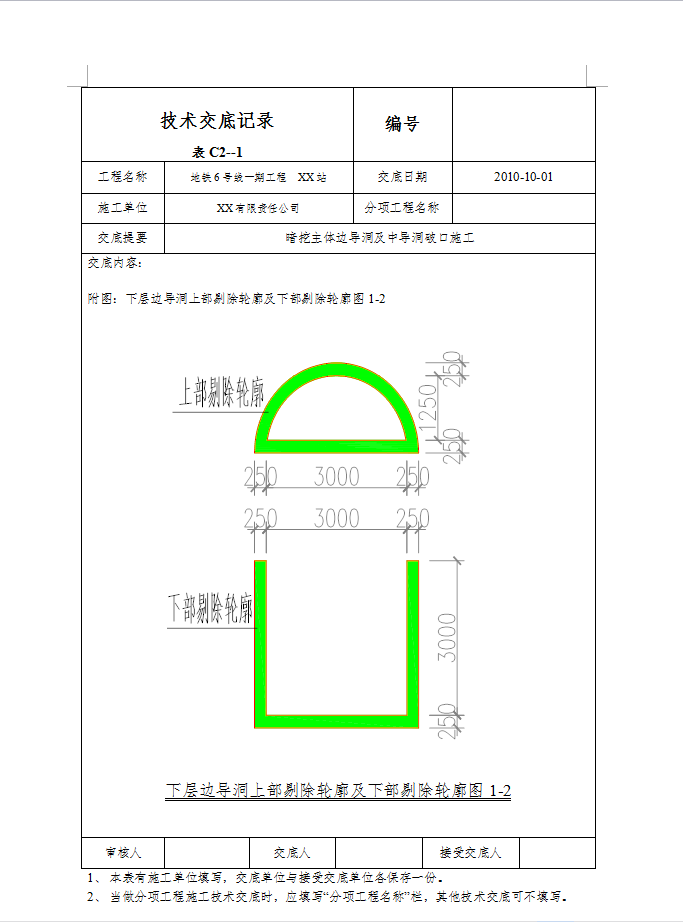

施工流程:测量标出剔除轮廓区域→破除小导洞拱部轮廓混凝土→架立小导洞上部格栅→对架立格栅及预埋连接筋验收合格→喷射混凝土施工→混凝土保湿养护→小导洞拱部支护完成一定距离→破除小导洞侧墙及底部轮廓混凝土→架立小导洞下部格栅→对架立格栅及预埋连接筋验收合格→喷射混凝土施工→混凝土保湿养护,(1)、测量人员在现场对剔除的混凝土轮廓区域用红油漆标注在结构上,以便施工人员剔除时作为参照。(2)、小导洞上部破除
首先对导洞位置上的第一层横支撑进行底部支顶,采用工字钢制成门式框架,对测量放出的上部剔除面轮廓区域内混凝土进行破除,破除时应注意该区域内钢筋及格栅不允许被割断,待上部工作区域内混凝土剔除完毕后,方可对拱部范围内格栅进行割断(割断格栅主筋预留25cm与小导洞格栅相连接)。并将分部割下的钢筋混凝土墙吊运出竖井
常见问题
相关文章
猜你喜欢
- 地铁供电系统工程施工质量验收标准 91页 2023-04-21
- 地铁钢支撑工程作业指导书 12P 2023-04-21
- 铁路桥双线简支箱梁钢筋生产作业指导书 11P 2023-04-21
- 高速铁路桥涵工程空心墩台施工作业指导书 7P 2023-04-21
- 高速铁路CPⅢ网测量作业指导书 56P 2023-04-21
- 铁路钢筋焊接与绑扎工程作业指导书 10P 2023-04-21
- 铁路工程干砌片石作业指导书 3P 2023-04-21
- 铁路工程桥梁桥面防护墙施工作业指导书 7P 2023-04-21
- 铁路工程人工钉联作业指导书 14P 2023-04-21
- 铁路隧道工程CD法开挖作业指导书 17P 2023-04-21
