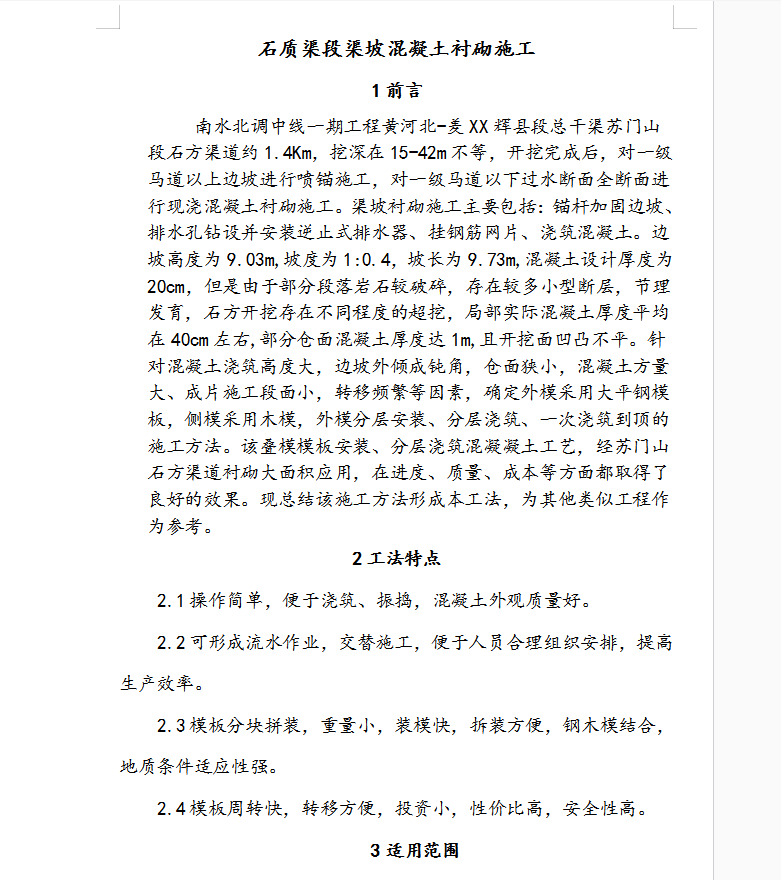

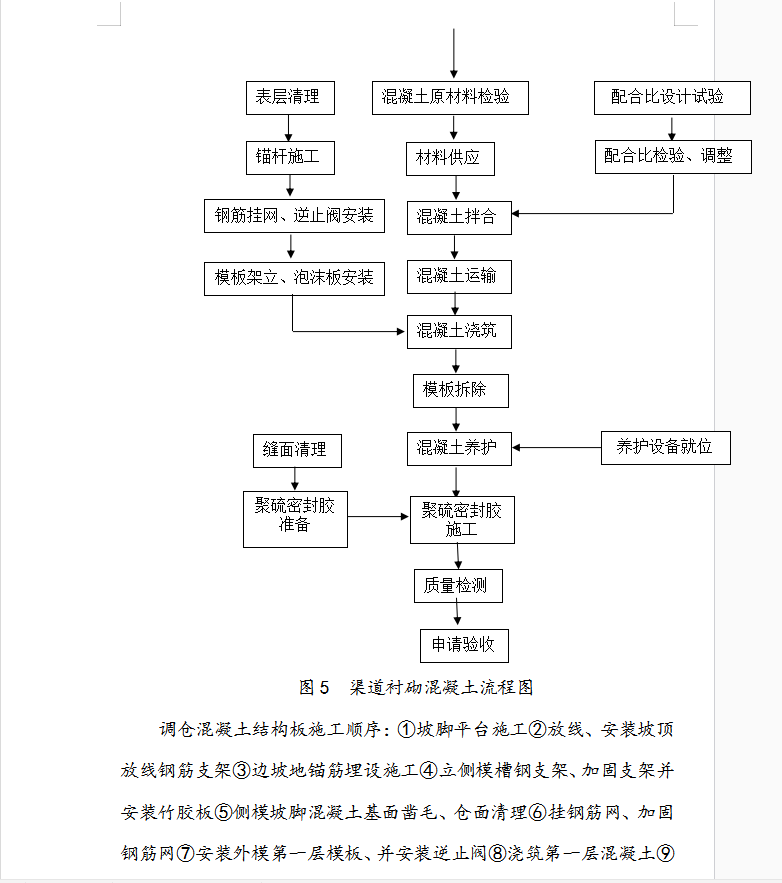

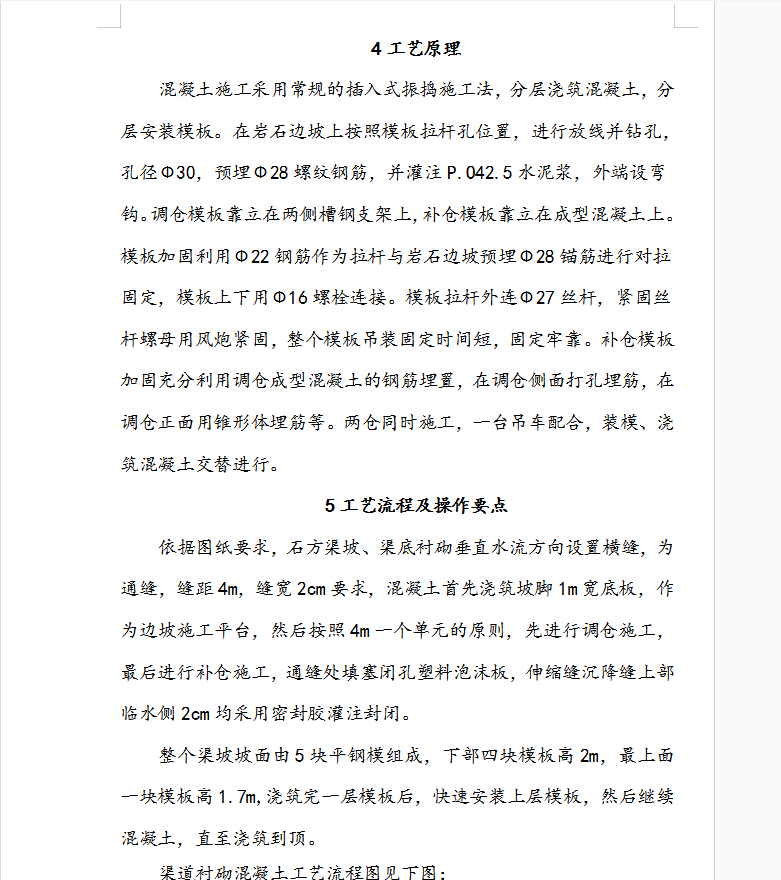

南水北调中线一期工程黄河北-�hXX辉县段总干渠苏门山段石方渠道约1.4Km,挖深在15-42m不等,开挖完成后,对一级马道以上边坡进行喷锚施工,对一级马道以下过水断面全断面进行现浇混凝土衬砌施工。渠坡衬砌施工主要包括:锚杆加固边坡、排水孔钻设并安装逆止式排水器、挂钢筋网片、浇筑混凝土。边坡高度为9.03m,坡度为1:0.4,坡长为9.73m,混凝土设计厚度为20cm,但是由于部分段落岩石较破碎,存在较多小型断层,节理发育,石方开挖存在不同程度的超挖,局部实际混凝土厚度平均在40cm左右,部分仓面混凝土厚度达1m,且开挖面凹凸不平。针对混凝土浇筑高度大,边坡外倾成钝角,仓面狭小,混凝土方量大、成片施工段面小,转移频繁等因素,确定外模采用大平钢模板,侧模采用木模,外模分层安装、分层浇筑、一次浇筑到顶的施工方法。该叠模模板安装、分层浇筑混凝凝土工艺,经苏门山石方渠道衬砌大面积应用,在进度、质量、成本等方面都取得了良好的效果。现总结该施工方法形成本工法,为其他类似工程作为参考。
