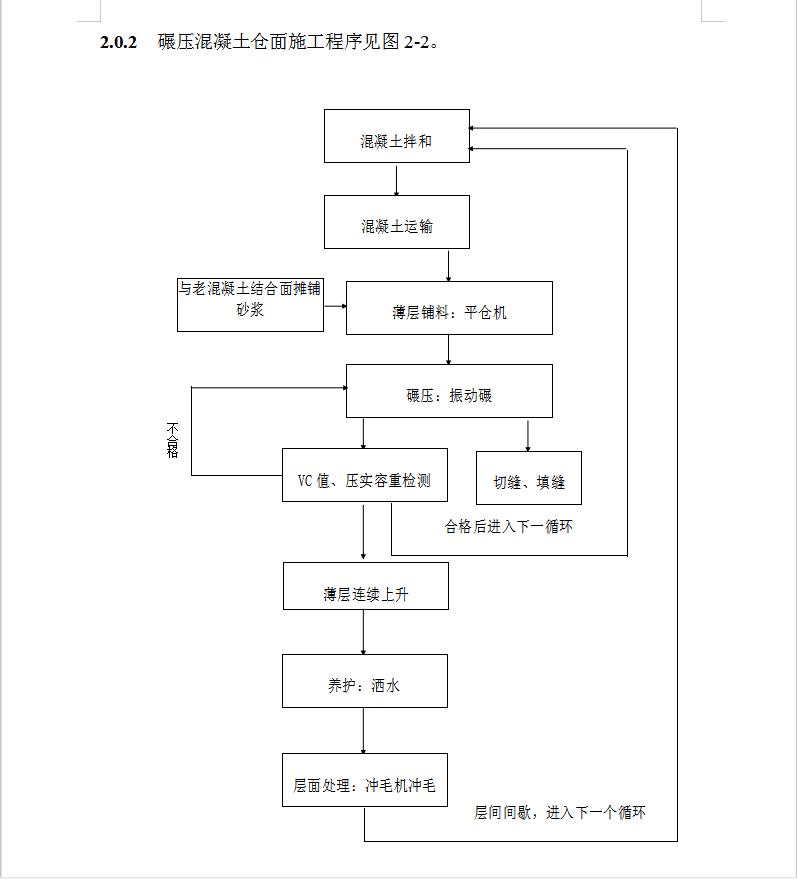

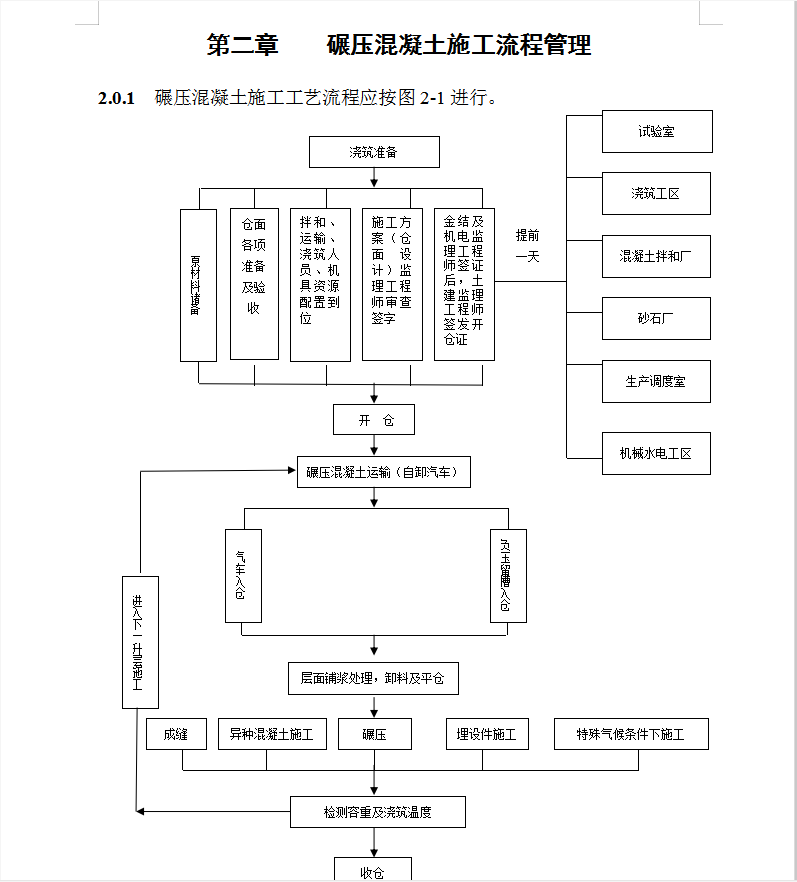

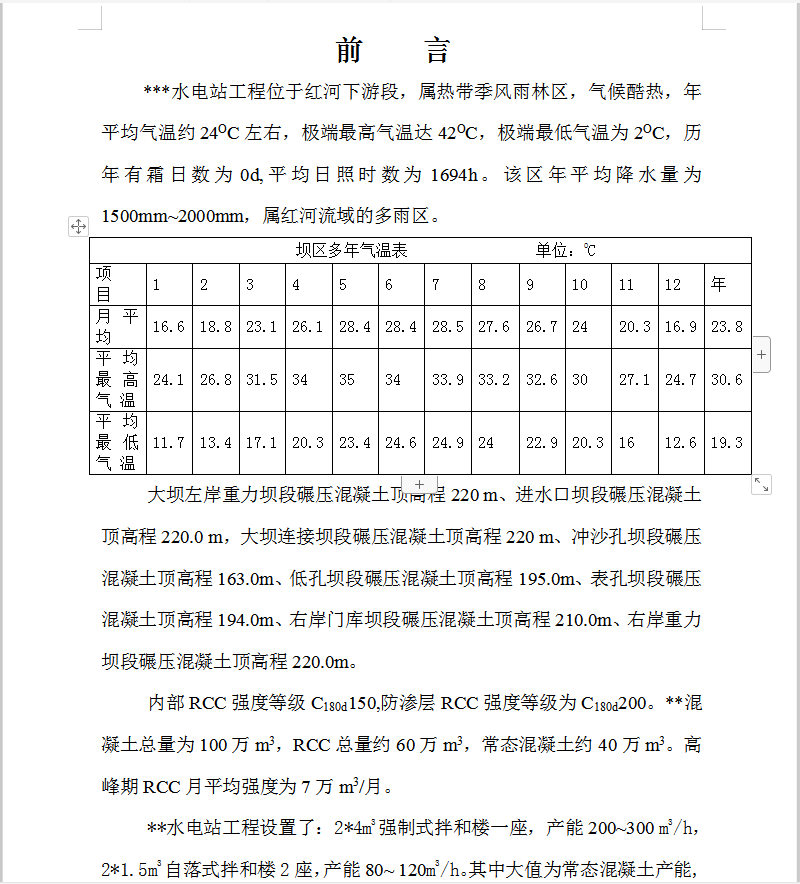

***水电站工程位于红河下游段,属热带季风雨林区,气候酷热,年平均气温约24OC左右,极端最高气温达42OC,极端最低气温为2OC,历年有霜日数为0d,平均日照时数为1694h。该区年平均降水量为1500mm~2000mm,属红河流域的多雨区。
大坝左岸重力坝段碾压混凝土顶高程220 m、进水口坝段碾压混凝土顶高程220.0 m,大坝连接坝段碾压混凝土顶高程220 m、冲沙孔坝段碾压混凝土顶高程163.0m、低孔坝段碾压混凝土顶高程195.0m、表孔坝段碾压混凝土顶高程194.0m、右岸门库坝段碾压混凝土顶高程210.0m、右岸重力坝段碾压混凝土顶高程220.0m。
内部RCC强度等级C180d150,防渗层RCC强度等级为C180d200。**混凝土总量为100万m3,RCC总量约60万m3,常态混凝土约40万m3。高峰期RCC月平均强度为7万m3/月。
**水电站工程设置了:2*4m3强制式拌和楼一座,产能200~300 m3/h,2*1.5m3自落式拌和楼2座,产能80~ 120m3/h。其中大值为常态混凝土产能,小值为碾压混凝土产能。
