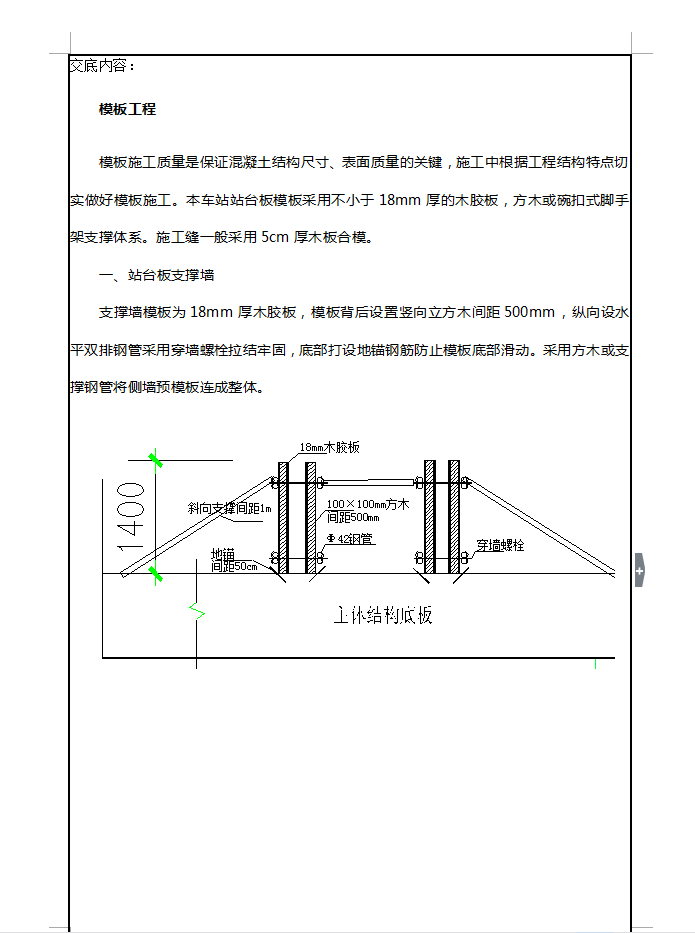

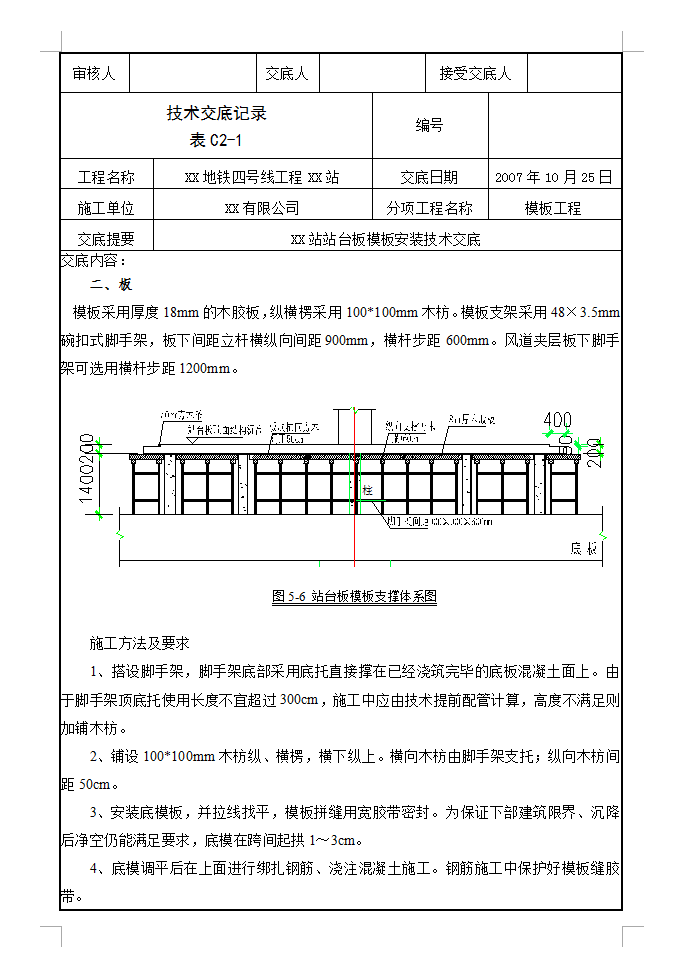

支撑墙模板为18mm厚木胶板,模板背后设置竖向立方木间距500mm,纵向设水平双排钢管采用穿墙螺栓拉结牢固,底部打设地锚钢筋防止模板底部滑动。采用方木或支撑钢管将侧墙预模板连成整体。施工方法及要求:1、搭设脚手架,脚手架底部采用底托直接撑在已经浇筑完毕的底板混凝土面上。由于脚手架顶底托使用长度不宜超过300cm,施工中应由技术提前配管计算,高度不满足则加铺木枋。2、铺设100*100mm木枋纵、横楞,横下纵上。横向木枋由脚手架支托;纵向木枋间距50cm。3、安装底模板,并拉线找平,模板拼缝用宽胶带密封。为保证下部建筑限界、沉降后净空仍能满足要求,底模在跨间起拱1~3cm。
