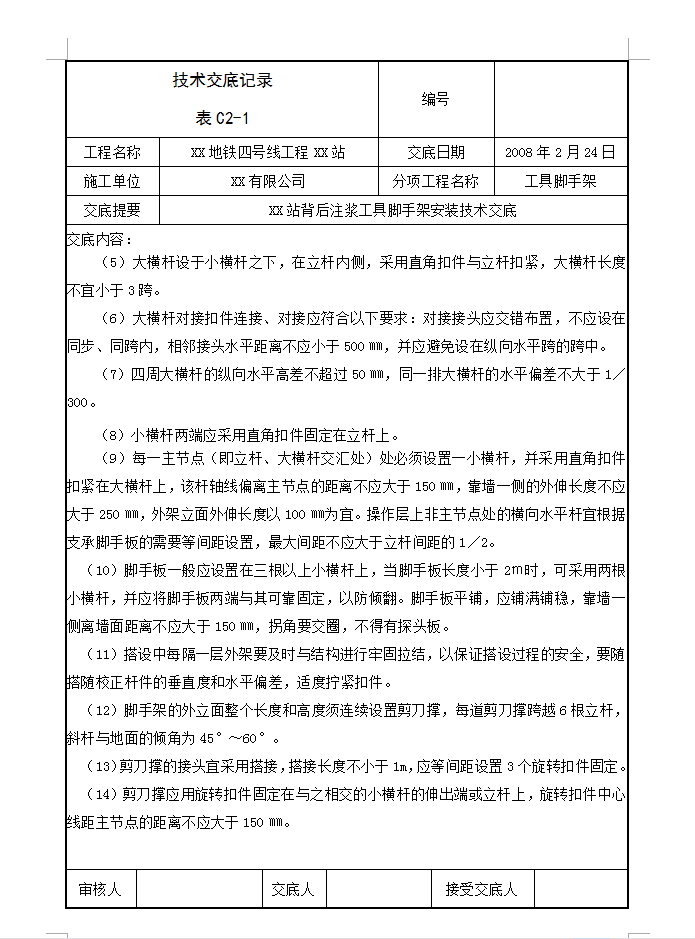

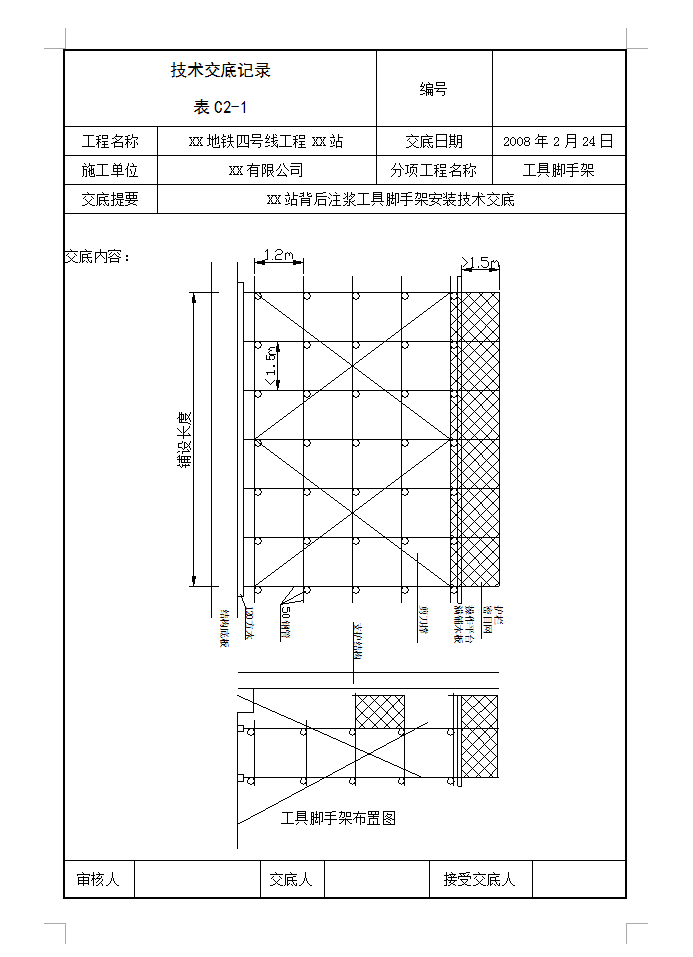

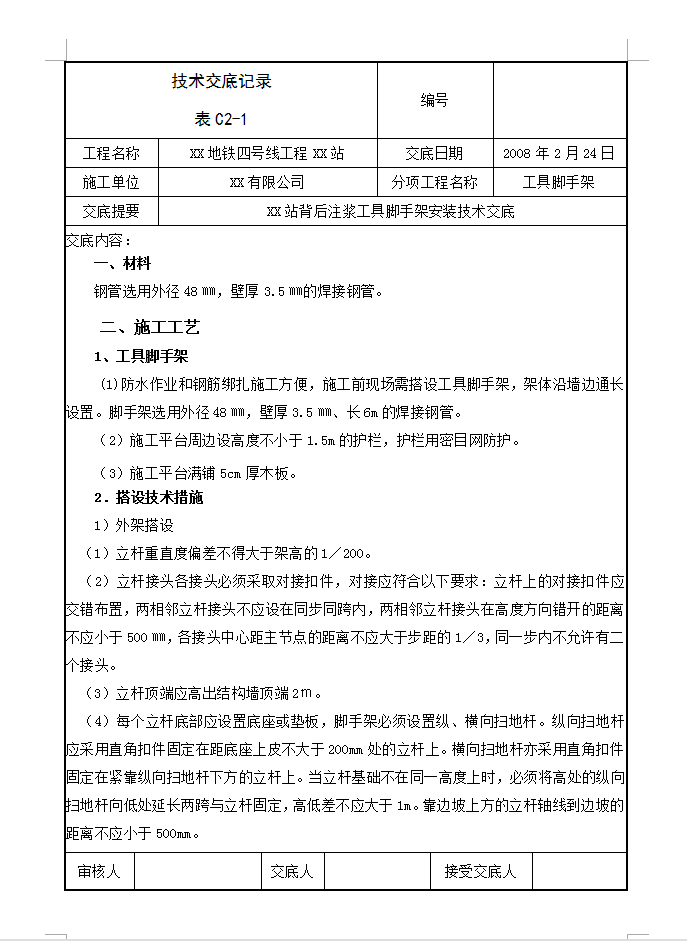

搭设技术措施:1)外架搭设:(1)立杆重直度偏差不得大于架高的1/200。(2)立杆接头各接头必须采取对接扣件,对接应符合以下要求:立杆上的对接扣件应交错布置,两相邻立杆接头不应设在同步同跨内,两相邻立杆接头在高度方向错开的距离不应小于500�L,各接头中心距主节点的距离不应大于步距的1/3,同一步内不允许有二个接头。(3)立杆顶端应高出结构墙顶端2m。(4)每个立杆底部应设置底座或垫板,脚手架必须设置纵、横向扫地杆。纵向扫地杆应采用直角扣件固定在距底座上皮不大于200mm处的立杆上。横向扫地杆亦采用直角扣件固定在紧靠纵向扫地杆下方的立杆上。当立杆基础不在同一高度上时,必须将高处的纵向扫地杆向低处延长两跨与立杆固定,高低差不应大于1m。靠边坡上方的立杆轴线到边坡的距离不应小于500mm。
