该工程敷设高压电缆YJLV2-8.37/15-3*240型 约 3766米,户内电缆头6套,户外电缆头2套,中间头4个,避雷器14组,真空负荷隔离开关2台,电缆排管74米,电缆工作井11个,10米水泥杆2根,12米水泥杆47根,15米水泥杆16根,架设高压绝缘导线JKLGYJ-10/150型8640米,高压电缆ZR-YJLV22-8.7/15-3*95 型 390米 , 钢芯铝绞线LGJ-150型3060米。拆除15米水泥杆4根,12米水泥杆55根,拆除LGJ-35型高压导线11595米,10kV环网柜一进四出1个 ,拆除及恢复变台二处。

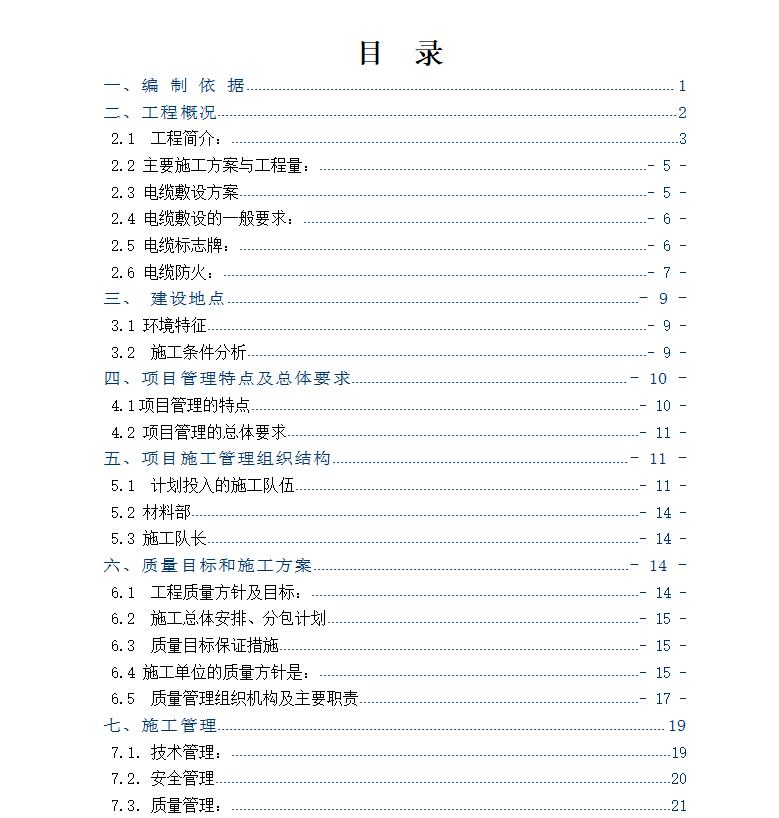

一、编 制 依 据 1
二、工程概况 2
2.1 工程简介: 3
2.2 主要施工方案与工程量: - 5 -
2.3 电缆敷设方案 - 5 -
2.4 电缆敷设的一般要求: - 6 -
2.5 电缆标志牌: - 6 -
2.6 电缆防火: - 7 -
三、 建设地点 - 9 -
3.1 环境特征 - 9 -
3.2 施工条件分析 - 9 -
四、项目管理特点及总体要求 - 10 -
4.1项目管理的特点 - 10 -
4.2 项目管理的总体要求 - 11 -
五、项目施工管理组织结构 - 11 -
5.1 计划投入的施工队伍 - 11 -
5.2 材料部 - 14 -
5.3 施工队长 - 14 -
六、质量目标和施工方案 - 14 -
6.1 工程质量方针及目标: - 14 -
6.2 施工总体安排、分包计划 - 15 -
6.3 质量目标保证措施 - 15 -
6.4 施工单位的质量方针是: - 15 ..........
常见问题
相关文章
猜你喜欢
- 最近下载比较火的几个资料,需要哪个?我分享给你 2024-06-25
- 2024最新建设工程强制性条文汇编 通用规范+施工质量+施工安全 2024-06-08
- 西南工程联盟免费分享:07FS02-防空地下室给排水设施安装图集 2024-05-25
- 西南工程联盟独家分享:1、安全员全套视频教学2、监理员全套视频教学3、施工组织设计全套视频教学4、项目管理从入门到精通5、工程项目管理全套视频教学6、至尊班全套施工技能培训视频【100G】 2024-05-17
- 西南工程联盟分享干货:优秀工法+QC+施工流程图+监理资料合集+维保管理制度 2024-05-05
- 工程干货资料免费分享:施工平面布置图集锦、工地观摩会全套资料、房企工程管理制度、中南置地快建体系操作指引 2024-03-25
- 西南工程联盟贺轩分享:仿古建筑相关施工方案合集 2024-03-16
- 实用干货:中建二局建筑施工方案大全(免费登录注册下载,你值得拥有) 2024-02-23
- 西南工程联盟平台分享实用技术干货:申报国优工程、BIM三维交底、创优策划、总承包技术标范本、脚手架专题培训 2024-02-01
- 西南工程联盟平台创立人贺轩分享:图集04S519小型排水构筑物、03S702钢筋混凝土化粪池 2024-01-30
