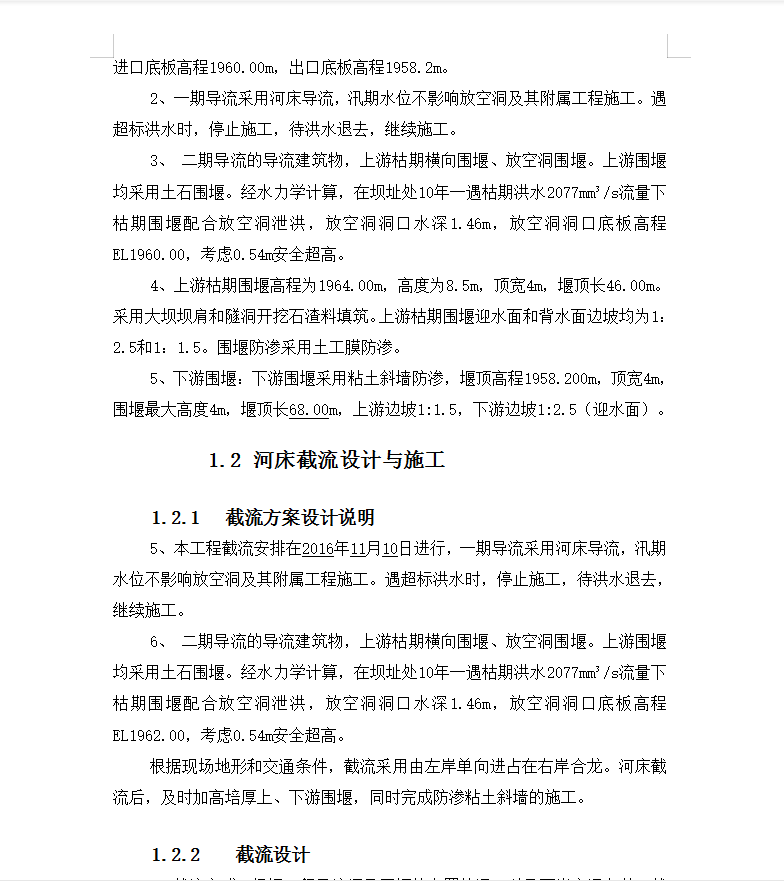

1、导流洞:导流(放空洞)隧洞位于大坝左岸,圆拱直墙型断面,断面尺寸分别为1.9m×2.3m(宽×高)和2.1m×2.5m(宽×高),无压隧洞全长227.8m,进口底板高程1960.00m,出口底板高程1958.2m。
2、一期导流采用河床导流,汛期水位不影响放空洞及其附属工程施工。遇超标洪水时,停止施工,待洪水退去,继续施工。

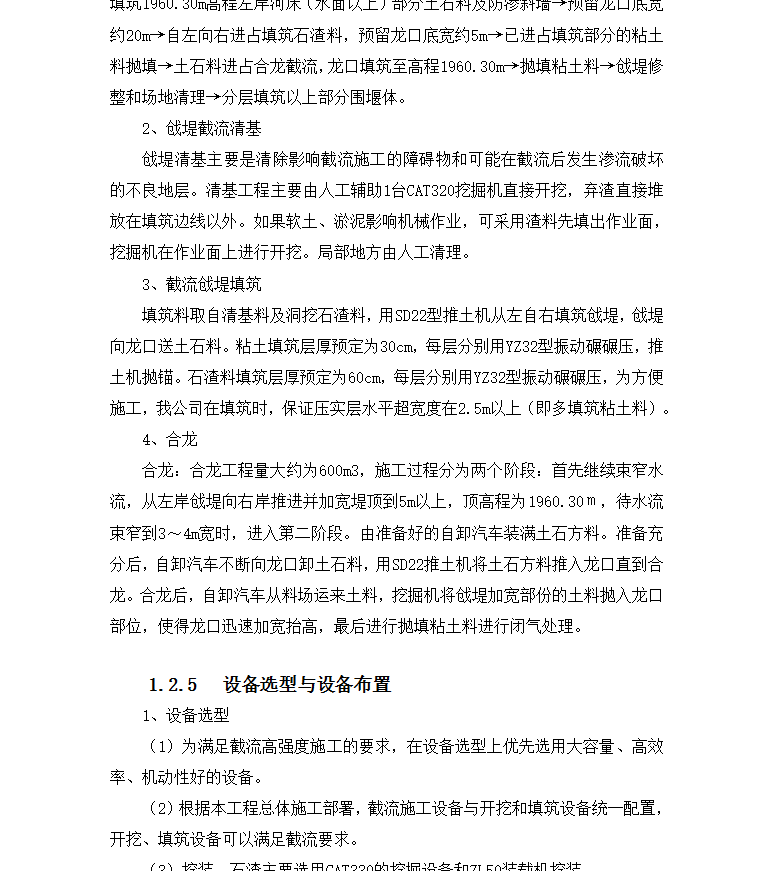

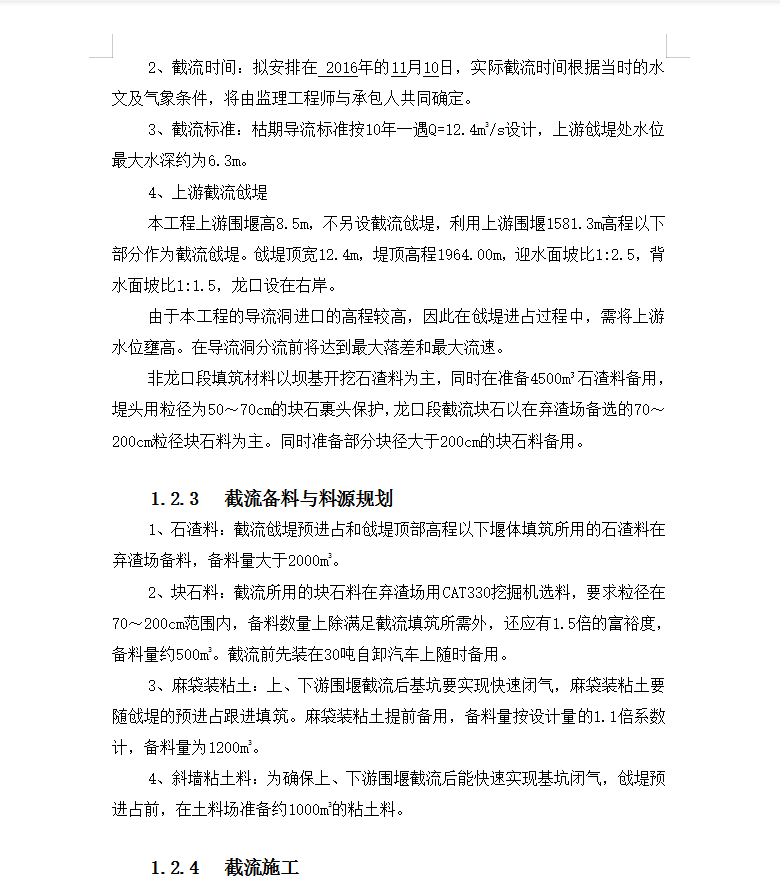

3、 二期导流的导流建筑物,上游枯期横向围堰、放空洞围堰。上游围堰均采用土石围堰。经水力学计算,在坝址处10年一遇枯期洪水2077mm3/s流量下枯期围堰配合放空洞泄洪,放空洞洞口水深1.46m,放空洞洞口底板高程EL1960.00,考虑0.54m安全超高。
上游枯期围堰高程为1964.00m,高度为8.5m,顶宽4m,堰顶长46.00m。采用大坝坝肩和隧洞开挖石渣料填筑。
