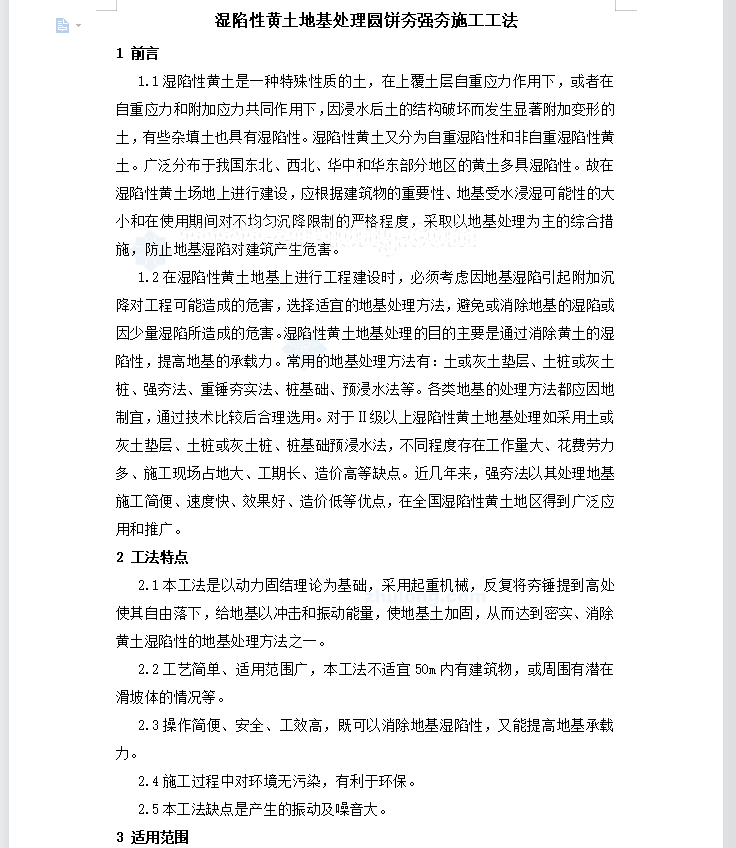

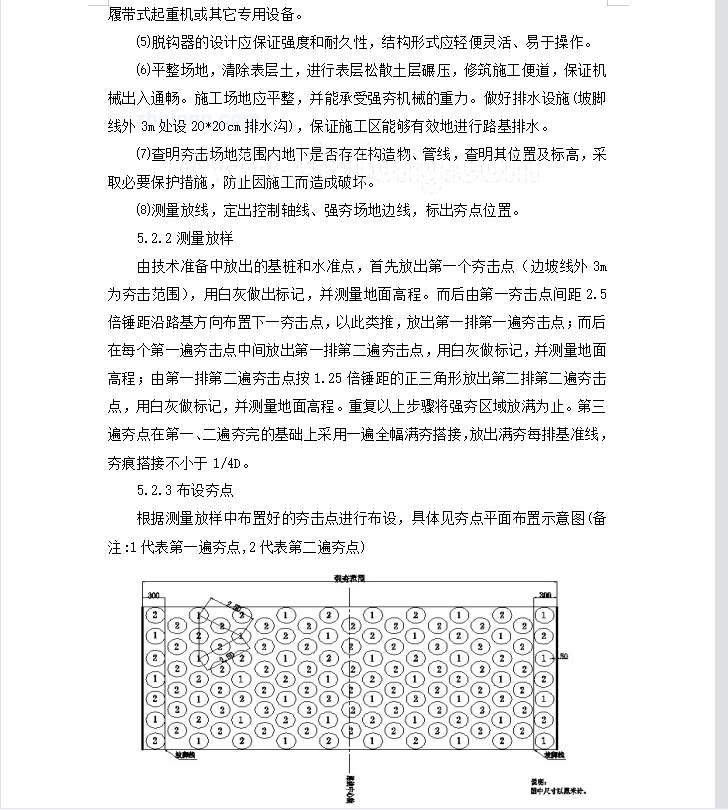

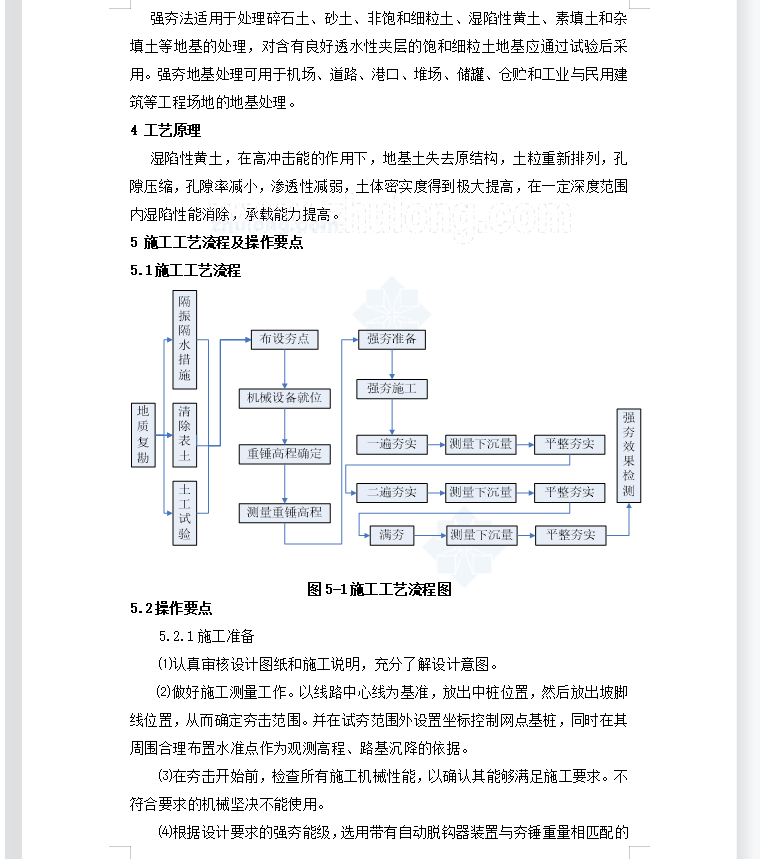

2.1本工法是以动力固结理论为基础,采用起重机械,反复将夯锤提到高处使其自由落下,给地基以冲击和振动能量,使地基土加固,从而达到密实、消除黄土湿陷性的地基处理方法之一。2.2工艺简单、适用范围广,本工法不适宜50m内有建筑物,或周围有潜在滑坡体的情况等。
