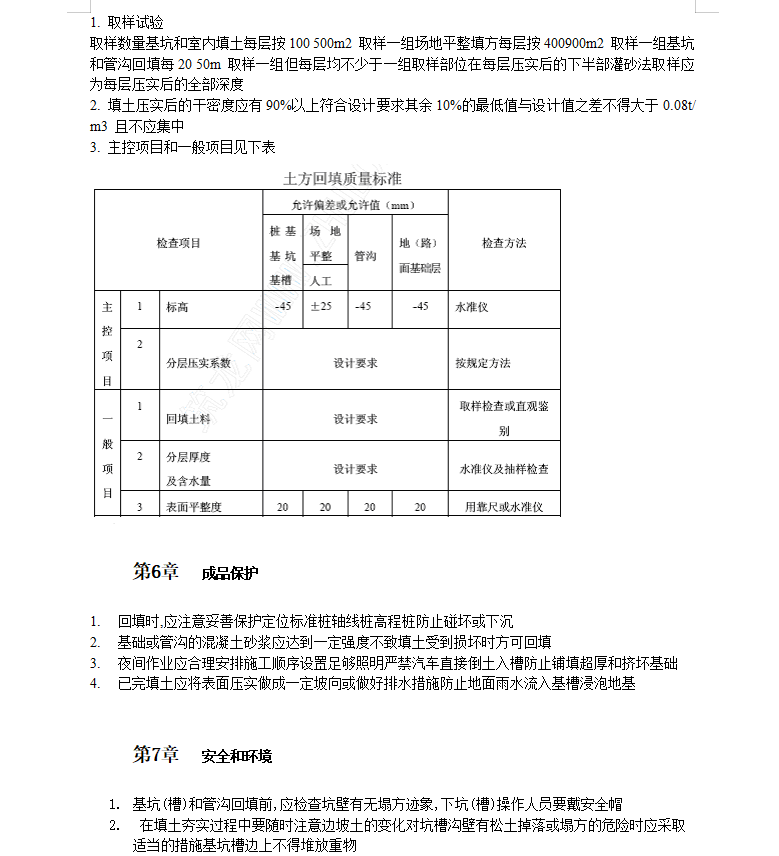

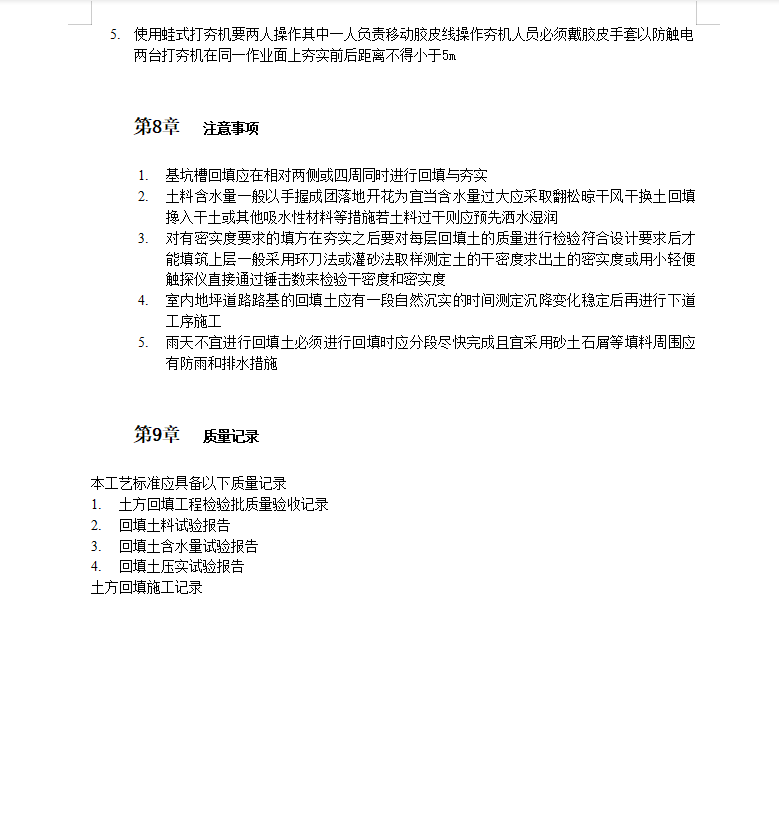

本工艺标准适应于工业与民用建筑中基坑槽管沟等人工土方回填工程。基坑槽或管沟基底处理: 土方回填前应清除基底的垃圾树根等杂物去除积水淤泥如在松土上填方应在基底压实后再进行填土,应尽量采用同类土填筑并宜控制土的含水率在最优含水量范围内,当采用不同的土壤填筑时应按土类有规则的分层铺填将透水性大的土层置于透水性较小的土层之下,不得混杂使用边坡不得用透水性较小的土封闭以利水分排除和基土稳定并避免在填方内形成水囊和产生滑动现象。
