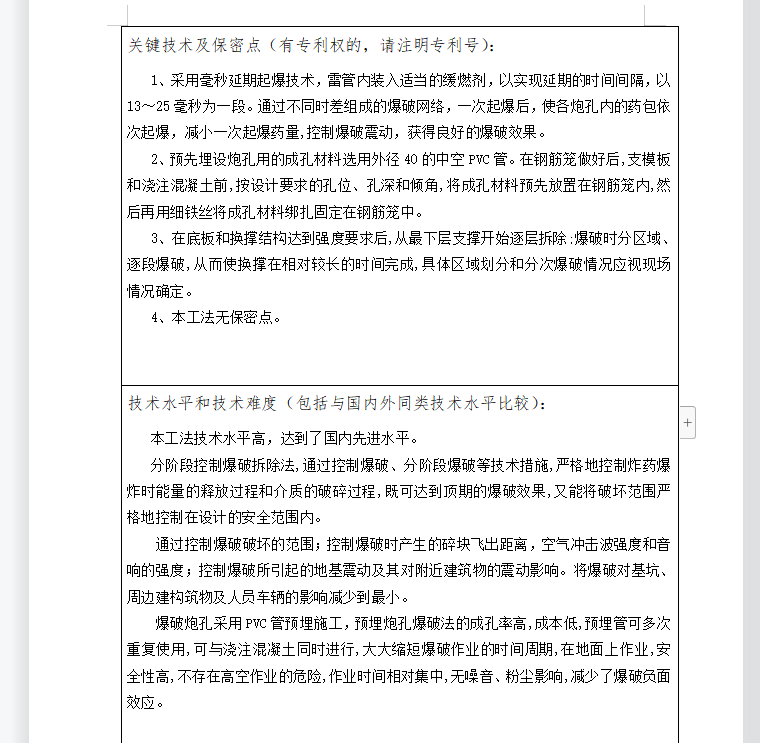

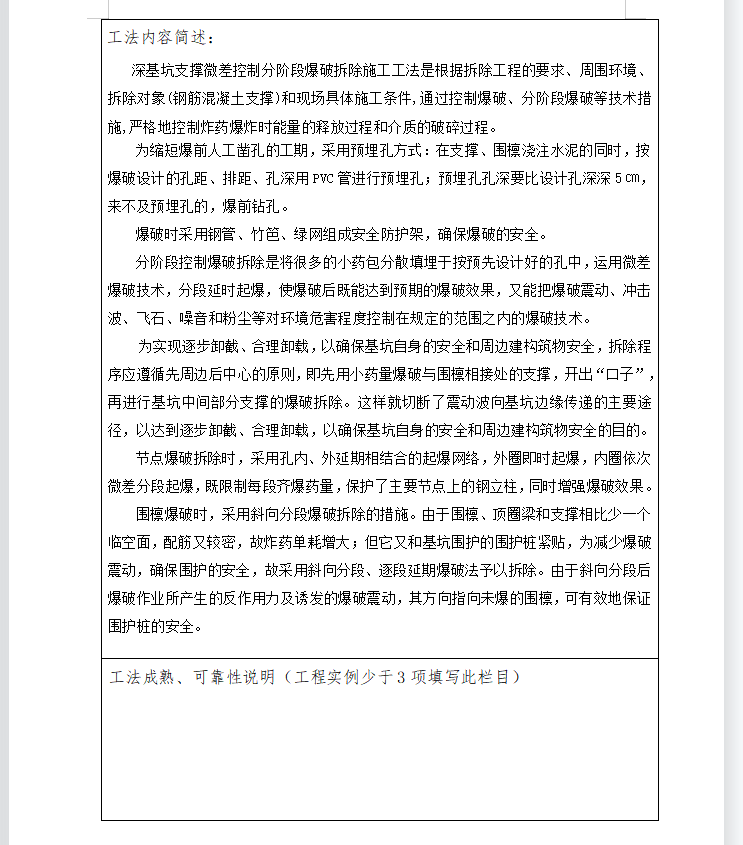

深基坑支撑微差控制分阶段爆破拆除施工工法是根据拆除工程的要求、周围环境、拆除对象(钢筋混凝土支撑)和现场具体施工条件,通过控制爆破、分阶段爆破等技术措施,严格地控制炸药爆炸时能量的释放过程和介质的破碎过程。为缩短爆前人工凿孔的工期,采用预埋孔方式:在支撑、围檩浇注水泥的同时,按爆破设计的孔距、排距、孔深用PVC管进行预埋孔;预埋孔孔深要比设计孔深深5�M,来不及预埋孔的,爆前钻孔。
