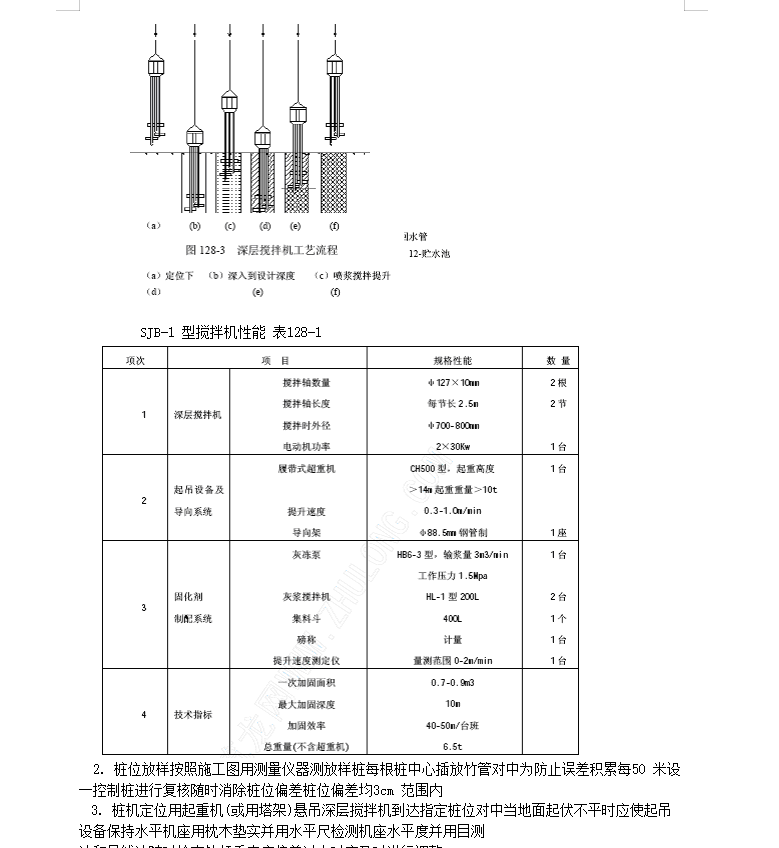

本工艺标准适用于深度不超过7m 的基坑支护工程,桩位放样按照施工图用测量仪器测放样桩每根桩中心插放竹管对中为防止误差积累每50 米设一控制桩进行复核随时消除桩位偏差桩位偏差均3cm 范围内
桩机定位用起重机(或用塔架)悬吊深层搅拌机到达指定桩位对中当地面起伏不平时,应使起吊设备保持水平机座用枕木垫实并用水平尺检测机座水平度,并用目测法和吊线法随时检查钻杆垂直度偏差过大时应及时进行调整
制备水泥浆:待等深层搅拌机下沉到一定深度时即开始,按设计确定的配合比拌制水泥浆待压浆前将水泥浆倒入集料斗中灰浆搅拌系统程序为:设置集浆池桶 安置灰浆泵送系统 灰浆配制过滤 灰浆输送
