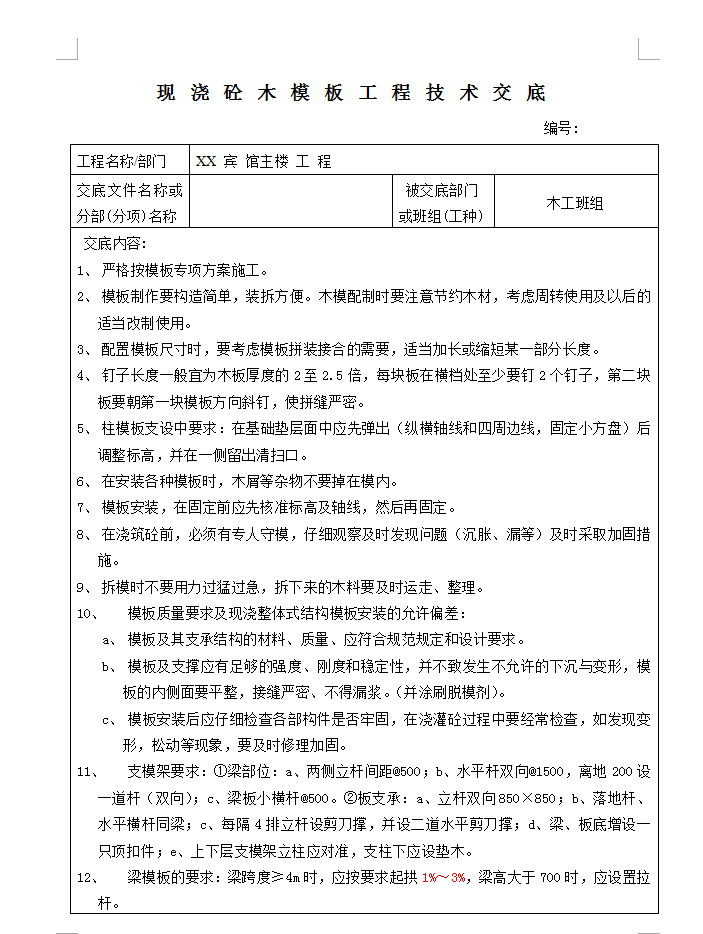

1、严格按模板专项方案施工。2、模板制作要构造简单,装拆方便。木模配制时要注意节约木材,考虑周转使用及以后的适当改制使用。3、配置模板尺寸时,要考虑模板拼装接合的需要,适当加长或缩短某一部分长度。4、钉子长度一般宜为木板厚度的2至2.5倍,每块板在横档处至少要钉2个钉子,第二块板要朝第一块模板方向斜钉,使拼缝严密。5、柱模板支设中要求:在基础垫层面中应先弹出(纵横轴线和四周边线,固定小方盘)后调整标高,并在一侧留出清扫口。6、在安装各种模板时,木屑等杂物不要掉在模内。7、模板安装,在固定前应先核准标高及轴线,然后再固定。8、在浇筑砼前,必须有专人守模,仔细观察及时发现问题(沉胀、漏等)及时采取加固措施。9、拆模时不要用力过猛过急,拆下来的木料要及时运走、整理。10、模板质量要求及现浇整体式结构模板安装的允许偏差:a、模板及其支承结构的材料、质量、应符合规范规定和设计要求。b、模板及支撑应有足够的强度、刚度和稳定性,并不致发生不允许的下沉与变形,模板的内侧面要平整,接缝严密、不得漏浆。(并涂刷脱模剂)。c、模板安装后应仔细检查各部构件是否牢固,在浇灌砼过程中要经常检查,如发现变形,松动等现象,要及时修理加固。
