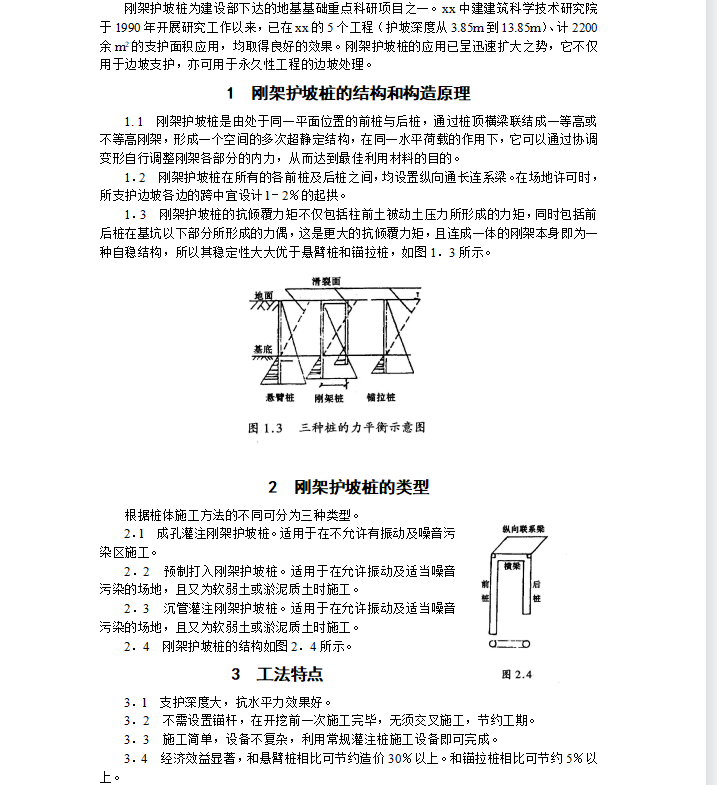

1. 1 刚架护坡桩是由处于同一平面位置的前桩与后桩,通过桩顶横梁联结成一等高或不等高刚架,形成一个空间的多次超静定结构,在同一水平荷载的作用下,它可以通过协调变形自行调整刚架各部分的内力,从而达到最佳利用材料的目的。1.2 刚架护坡桩在所有的各前桩及后桩之间,均设置纵向通长连系梁。在场地许可时,所支护边坡各边的跨中宜设计l-2%的起拱。1.3 刚架护坡桩的抗倾覆力矩不仅包括柱前土被动土压力所形成的力矩,同时包括前后桩在基坑以下部分所形成的力偶,这是更大的抗倾覆力矩,且连成一体的刚架本身即为一种自稳结构,所以其稳定性大大优于悬臂桩和锚拉桩,如图1.3所示。
