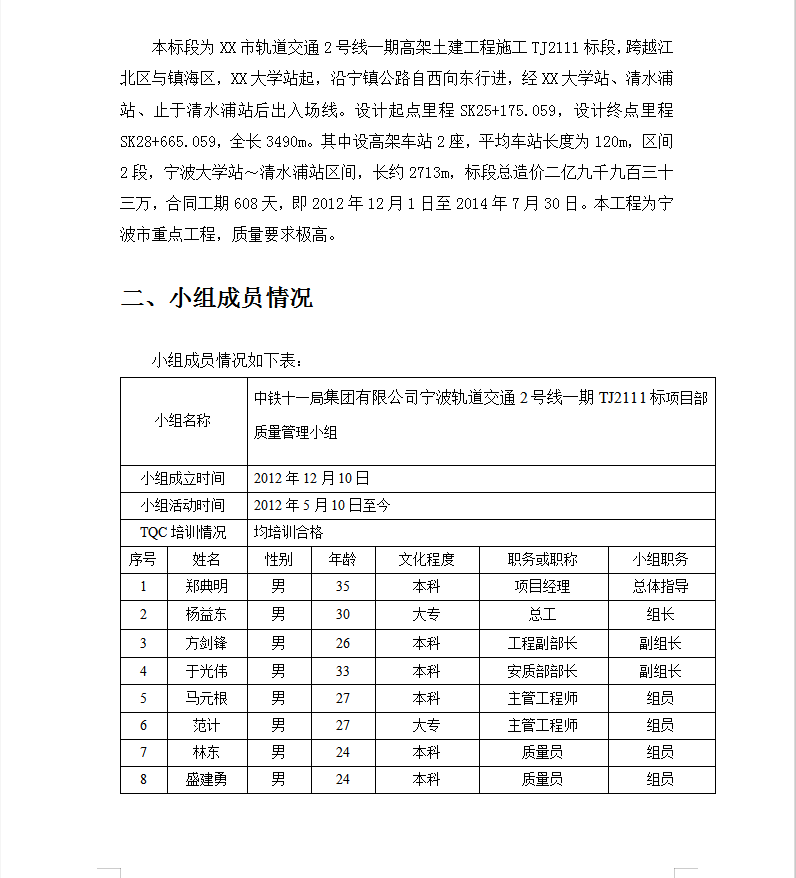

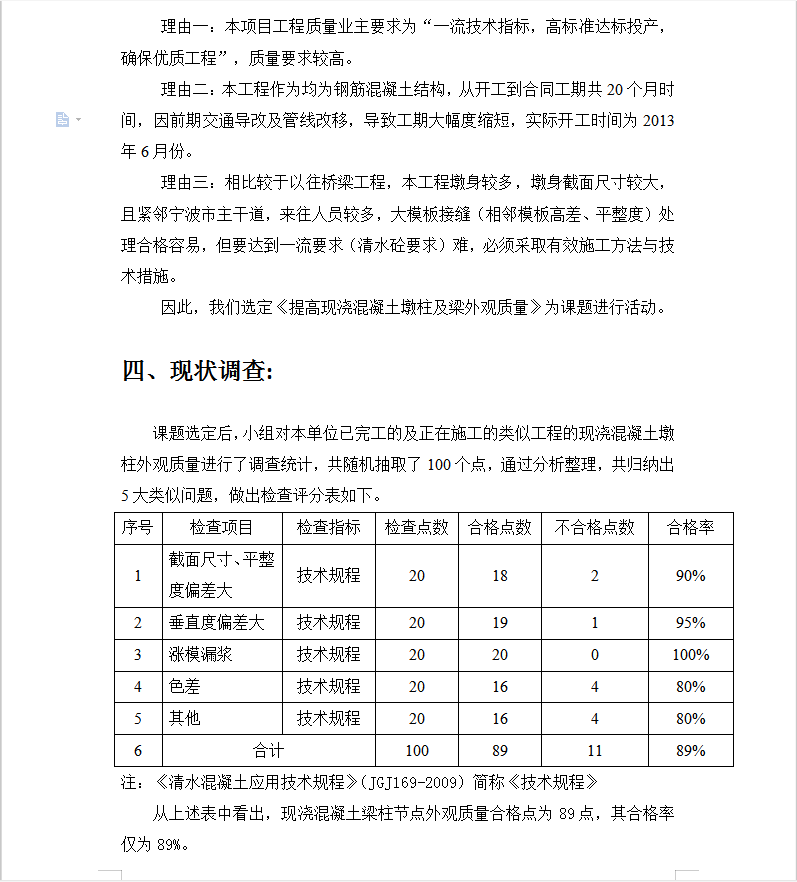

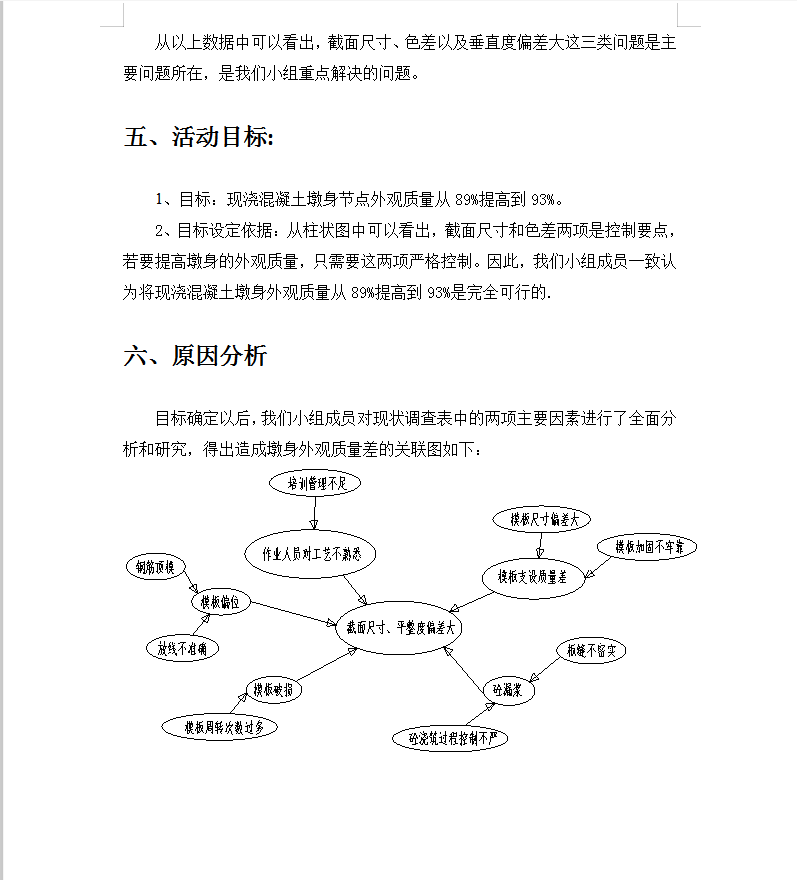

本标段为XX市轨道交通2号线一期高架土建工程施工TJ2111标段,跨越江北区与镇海区,XX大学站起,沿宁镇公路自西向东行进,经XX大学站、清水浦站、止于清水浦站后出入场线。设计起点里程SK25+175.059,设计终点里程SK28+665.059,全长3490m。其中设高架车站2座,平均车站长度为120m,区间2段,XX大学站~清水浦站区间,长约2713m,标段总造价二亿九千九百三十三万,合同工期608天,即2012年12月1日至2014年7月30日。本工程为宁波市重点工程,质量要求极高。
