32套监理通知单、联系单(一键下载)
最近更新 2023年03月27日
资源编号 202363

#最新
32套监理通知单、联系单(一键下载)

2023-03-27 SVIP专属 0 640
郑重承诺丨西南工程联盟保证资料真实性和可交易性
增值服务:积分和RMB比例是1:1,比如:价格80积分=80RMB:
¥ 20积分

VIP 8折、终身VIP免费升级VIP

开通VIP尊享优惠特权
立即下载 升级会员
详情介绍

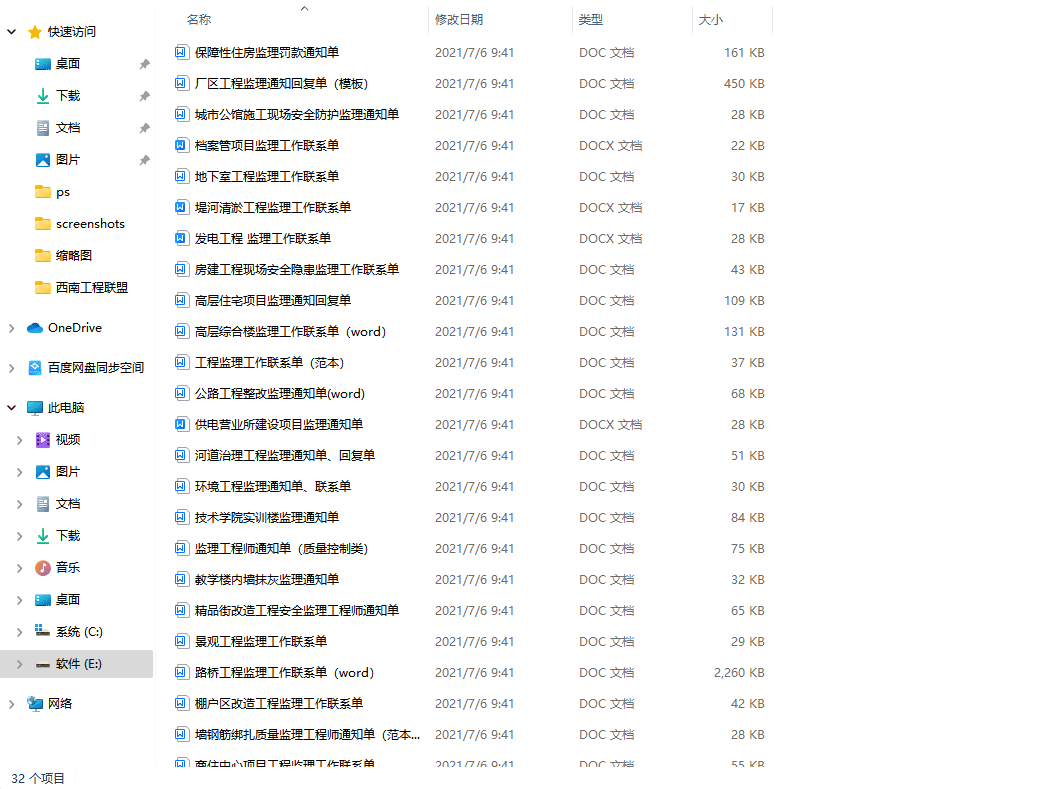

32套监理通知单、联系单包含有保障性住房监理罚款通知单、厂区工程监理通知回复单(模板)、城市公馆施工现场安全防护监理通知单、档案管项目监理工作联系单、地下室工程监理工作联系单、堤河清淤工程监理工作联系单、发电工程 监理工作联系单、房建工程现场安全隐患监理工作联系单、高层住宅项目监理通知回复单、高层综合楼监理工作联系单(word)、工程监理工作联系单(范本)、公路工程整改监理通知单(word)、供电营业所建设项目监理通知单、河道治理工程监理通知单、回复单、环境工程监理通知单、联系单等总共32套很完整详细的通知单、联系单资料

32套监理通知单、联系单(一键下载)

监 理 罚 款 通 知 单

A03

工程名称 XX保障性住房34#、37#楼 编号 HJW−05
致:XX建筑安装工程公司三分公司五一项目部(施工项目经理部)

事由:

你单位现在施工使用的吊篮存在安全问题,具体如下 :



内容:

1、前面34#、37#楼外墙保温用的吊篮虽准备多日,多次要求编制安全方案和报送安检部门进行检测,至今未做到位,现已开始使用,按安全管理条例要求,必须检测合格,要求项目部暂停使用,待手续输齐全后再用,以防出现安全事故,35#、36#、40#也要尽快办理。

2、吊篮升降用的电缆线虽是五芯线缆,但PE线在总箱和分箱、开关箱及设备外壳处未做连通,还有分箱内一个漏电断路器下不能同时接两个吊篮,须引起注意。以防止中电和发生意外事故。。

3、屋面上捆绑的安全绳大多贴着屋面兜了一下配重块,没有认真绑扎和固定,不能够满足安全要求,要认真处理好。

4、虽着各工种的的投入,现场楼内住人不断增加,新建楼内本身住人就是不安全因素,加上污水、垃圾、大小便,更不利于文明施工要求,又加上电线乱接乱拉,做饭用电炉子或液化气等更增加了不安全因素,故要求施工方尽量在外面安排住处,搬出楼内居住人员;若暂时联系不上住处,也要将人员临时集中在一栋楼的同一层内,设置楼长统一管理,以确保人员安全。

5、塔吊吊装零散小型构件,必须用吊篮盛装,以防掉落砸人,AC板吊装一次不得超过2块,吊装时,下面不得有人施工,在吊区设置警戒线。

以上安全质量问题要求你单位必须暂停相关联工作、立即整改,限期3天,整改完成并自检合格后报我监理部复检,验收合格后方可进入下道工序施工,若超出3天后仍未做到位,按现场管理制度一千元处罚升效。

项目监理机构(盖章)昊业监理公司五一农场监理部

总/专业 监理工程师       张同计

通 知  日  期  2013年 10 月 9 日

施工单位签收

注:项目经理、专业监理工程师签字盖章后,建设、施工各一份、监理2-3份

监理通知回复单

表B09

工程名称 五一农场二期连队整合保障性住房34#楼 编号 HJW−05−1
致:新疆昊业监理工程监理有限责任公司五一农场监理部(项目监理机构):

我方接到编号为   HJW05        的监理通知单后,已按要求完成相关工作,并经自检合格,请予以复查。

详细内容如下:

1、吊篮已编制安全方案、和报送安检部门进行检测。

2、吊篮升降用的五芯电缆线中,PE线已和各配电箱壳、箱盘连接。

3、屋面上吊挂的安全绳已与楼梯间门窗洞口引出的架体及钢丝绳捆绑牢固。经试验吊起300kg重物无移动。

4、已将楼内居住人员临时集中在一栋楼的同一层内,设置楼长统一管理,以确保人员安全。同时在生活区已开始搭建二层宿舍彩板房,10后即可搬出施工现场。

5、塔吊吊装零散小型构件,已安排使用吊篮盛装;已下令AC板吊装一次只能吊2块、并捆牢,吊装时,下面不安排人员交叉施工,在吊区设置警戒线,由专职安全员看护。

6、



施工项目经理部(盖章)兵团四建三分公司五一项目部

项目经理(签字盖执业章)    陈勇

报  验  日  期  2013年10月12日

专监复查意见:

1、第1项:吊篮安全方案还在审批、报送安检部门进行检测的结果还未出来,但已停止使用。其它2~3、5项已整改合格;

2、第4条正在整改,整改完毕后须自检合格,再重新报检。整改中须确保安

全及质量。若在15天内未整改彻底或屡犯,罚款仍然升效。

项目监理机构(章)昊业监理公司五一农场监理部

总/专业监理工程师(签字)   张同计

复 查 日 期  2013年10月12日

注:项目经理、专业监理工程师签字盖章后,建设、施工各一份、监理2-3份

监 理 罚 款 通 知 单

A03

工程名称 西山紫金城恒轩.紫和园建设项目21#楼 编号 HJZ-02
致:新疆科建建设集团有限公司恒轩.紫和园310项目部(施工项目经理部)

事由:

一层一些墙柱竖向钢筋连接存在严重质量问题。具体如下 :



内容:

1、于2013年10月20日监理复查19日存在并要求整改的问题时,一层剪力墙仍存在个别竖向钢筋架空、及与下部竖筋无搭接问题,而且东北山墙大角柱有一根Φ22钢筋螺纹连接外露6个丝未自检到位、其它还有五处外露4~5个丝。项目部在接到通知后也未复查落实此事,就任由施工班组开始夹墙柱模板,项目部存在放任自流现象。

根据三方制定的现场管理制度,现对你项目部进行1000元(壹仟元)处罚,并且要求你单位立刻整改,当天要整改完毕。希望你项目部加强管理,将质量落实到人、落实到位,不要相信交待下去的事情不复查督促就一定能落实,不能将钢筋质量隐患永久遗留在砼内。











项目监理机构(盖章)昊业监理公司西山紫金城监理部

总/专业监理工程师        张同计

通 知  日  期  2013年 10 月 21 日

施工单位签收 许三忠

注:项目经理、专业监理工程师签字盖章后,建设、施工各一份、监理2-3份

监理通知回复单

表B09

工程名称 西山紫金城恒轩.紫和园建设项目21#楼 编号 HJZ−02−1
致:新疆昊业监理工程监理有限责任公司西山紫金城监理部(项目监理机构):

我方接到编号为   HJZ−02        的监理通知单后,已按要求完成相关工作,并经自检合格,请予以复查。

详细内容如下:

1、一层查出的墙柱竖向钢筋连接存在的质量问题、已在我项目质检员的监督之下整改到位。

2、

















施工项目经理部(盖章)科建集团有限公司310项目部

项目经理(签字盖执业章)    许三忠

报  验  日  期  2013年10月22日

专监复查意见:

1、经报检复查,已整改完毕,同意进行模板安装。





项目监理机构(章)昊业监理公司西山紫金城监理部

总/专业监理工程师(签字)    张同计

复 查 日 期  2013年10月22日

注:项目经理、专业监理工程师签字盖章后,建设、施工各一份、监理2-3份

监 理 罚 款 通 知 单

A03

工程名称 西山紫金城恒轩.紫和园建设项目16#楼 编号 HJZ−03
致:新疆科建建设集团有限公司恒轩.紫和园309项目部(施工项目经理部)

事由:

三层部分剪力墙竖向钢筋绑扎搭接存在质量问题,具体如下 :



内容:

1、于2013年10月19日~21日,监理现场发现三层部分剪力墙竖向钢筋绑扎搭接存在质量问题(部分二层顶板上伸出的剪力墙钢筋Φ10只有10~20cm;另一部分伸出够长的剪力墙Φ10钢筋与三层墙竖筋搭接也未达到51d ,甚至小部分竖筋无搭接长度),就此事于19日监理安排钢筋班带班及现场技术负责人处理,二人也满口答应,但监理现场多次复查并要求整改,项目部现场技术负责人也在抓整改落实,但直至21日虽然上部少数竖向钢筋架空、与下部竖筋无搭接问题处理了若干,但仍存在搭接不够长的问题,仍有不少不合格接头存在,而且下部短筋接头更未无一焊接,还夹上了墙模板。这是一起严重的班组拒不整改现象。根据三方制定的现场管理规定(未自检到位、在被通知后未整改到位、未复查合格颤自进入下道工序),现对你项目部进行2000元(贰仟元)处罚,要求你单位立刻整改,期限为1天。希望你项目部加强管理,将质量责任落实到班组和个人、认真执行三检制,将整改落实到位,做到在加快进度的同时,必须确保结构质量和安全。









项目监理机构(盖章)昊业监理公司西山紫金城监理部

总/专业 监理工程师       张同计

通 知  日  期  2013 年 10 月 22 日

施工单位签收

注:项目经理、专业监理工程师签字盖章后,建设、施工各一份、监理2-3份

监理通知回复单

表B09

工程名称 西山紫金城恒轩.紫和园建设项目16#楼 编号 HJZ−03−1
致:新疆昊业监理工程监理有限责任公司西山紫金城监理部(项目监理机构):

我方接到编号为   HJZ−03        的监理通知单后,已按要求完成相关工作,并经自检合格,请予以复查。

详细内容如下:

1、三层剪力墙柱竖向钢筋绑扎搭接存在的质量问题、已安排钢筋工整改,于10 月 22 ,我项目质检员复查已全部整改到位,对墙顶根部缺少的竖筋进行了植筋,对搭接不够长度的进行了单面焊接,对钢筋下料短而安装时两个接头未碰上且间隔一段距离的接头又补上一根短筋进行绑扎搭接或焊接。

2、











施工项目经理部(盖章)科建集团有限公司309项目部

项目经理(签字盖执业章)    许三忠

报  验  日  期  2013年10月23日

专监复查意见:

于12时报检复查,三层墙内仍有个别竖筋接头未整改,等全部整改完毕,复报验合格才能进行模板安装。

于18时报检复查,三层墙内竖筋接头全部整改完,同意进行下工序施工



项目监理机构(章)昊业监理公司西山紫金城监理部

总/专业监理工程师(签字)    张同计

复 查 日 期  2013年10月23日

注:项目经理、专业监理工程师签字盖章后,建设、施工各一份、监理2-3份

监 理 罚 款 通 知 单

A03

工程名称 西山紫金城恒轩.紫和园建设项目21#楼 编号 HJZ−04
致:新疆科建建设集团有限公司恒轩.紫和园310项目部(施工项目经理部)

事由:

八层梁板、九层暗柱钢筋连接安装存在较多较严重质量问题,具体如下 :



内容:

1、11月15日,在巡查21#楼九层暗柱钢筋氧气压力焊接接头时发现,轴线位移4~6㎜的焊接头在40根左右,一根柱子上最多达5~6个头错位,当即通知项目部于16日上午整改完毕,但复查结果是:不但21#楼未整改到位,22#楼八层还在发生同样的事情。存在很大的质量及安全隐患。

2、11月15~16日17时30分,21#楼八层梁板钢筋,在现场监理多次检查督促项目部技术员及班组长落实整改,在仍未改完的情况下,未自检、也未报监理复检合格、便开始浇灌砼,不但21#楼未整改到位,22#楼八层还在发生同样的事情。存在很大的质量及安全隐患。

现要求你项目部立即暂停施工、进行整改落实,并在11月16日下午与17日上午整改完毕;过时仍未改或未改完,将按现场管理规定、以上二项中每一项各处罚五千元。并且要求立即消除以上质量隐患。













项目监理机构(盖章)昊业监理公司西山紫金城监理部

总/专业 监理工程师       张同计

通 知  日  期  2013 年 11 月 16 日

施工单位签收

注:项目经理、专业监理工程师签字盖章后,建设、施工各一份、监理每栋楼2-3份

监理通知回复单

表B09

工程名称 西山紫金城恒轩.紫和园建设项目21#楼 编号 HJZ−04−1
致:新疆昊业监理工程监理有限责任公司西山紫金城监理部(项目监理机构):

我方接到编号为   HJZ−04        的监理通知单后,已按要求完成相关工作,并经自检合格,请予以复查。

详细内容如下:

1、九层暗柱钢筋氧气压力焊接接头存在的质量问题、已安排钢筋工用短筋绑扎搭接在不合格的焊接点上下位置进行整改,于11 月 17日10时 ,我项目质检员复查已全部整改到位,未超越罚款期限截止期。

2、21#楼八层梁板钢筋在接到通知后,立即停止浇筑,并在项目部技术员及班组长带领下逐一落实整改,于11 月 17日11时 ,我项目质检员复查已全部整改到位,未超越罚款期限截止期。











施工项目经理部(盖章)科建集团有限公司310项目部

项目经理(签字盖执业章)    许三忠

报  验  日  期  2013年11月17日

专监复查意见:

于12时22分报检复查,八层梁板、九层暗柱钢筋连接安装存在的质量问题已全部整改完,同意继续进行下工序施工,因未超越罚款期限截止期,罚款不升效。但你方对存在的质量隐患应引起重视,并在过程中及时消除。



项目监理机构(章)昊业监理公司西山紫金城监理部

总/专业监理工程师(签字)    张同计

复 查 日 期  2013年11月17日

注:项目经理、专业监理工程师签字盖章后,建设、施工各一份、监理每栋楼2-3份

西南工程联盟:创立于2015年,成立至今已有8年(主要涵盖西南地区找工作,找资料,找服务,找资源,找信息,找业务,找合作,找帮助)的建筑行业平台。它能带来干货工程资料、信息、资源、工作、人脉、业务、合作、利益等。专业版块:技术服务版块、工程劳务承包版块、教育咨询版块、工程人员资源版块

资源下载此资源下载价格为20积分,VIP 8折、终身VIP免费,请先
客服微信:18081414629

西南工程联盟 SVIP专属 32套监理通知单、联系单(一键下载) https://www.xngclm.com/202363.html

创始人贺轩的秘书助理

常见问题

相关文章

发表评论
暂无评论
官方客服团队

为您解决烦忧 - 24小时在线 专业服务
