精装修工程成品保护方案 8P

2023-04-21 0 792

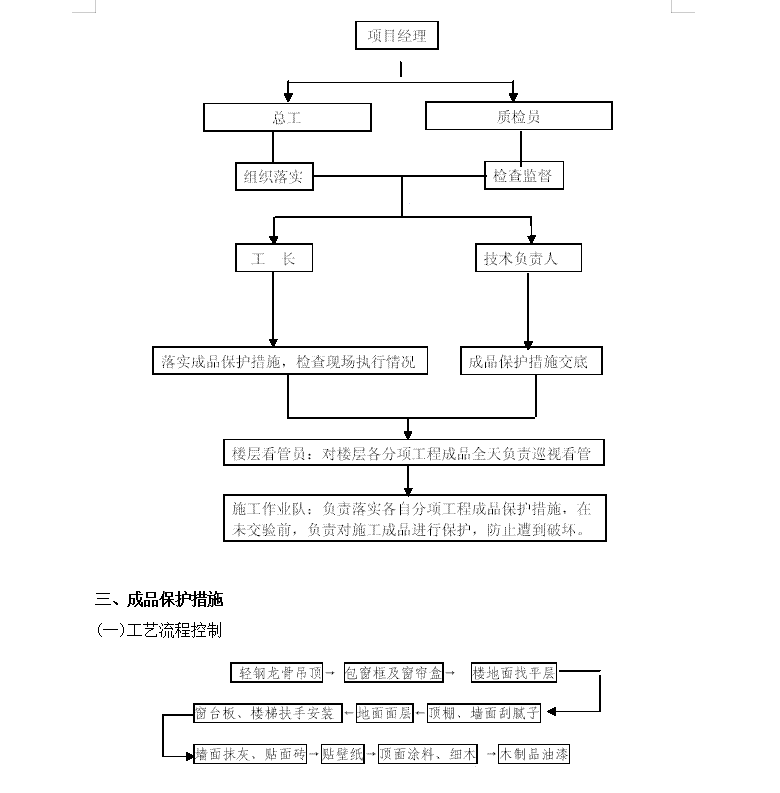

****工程位于**区**路**,为甲级住宅小区。全现浇剪力墙结构。本公司承担2#楼49 套房间及公共部分的精装修工作。由于工程工期十分紧张,根据施工部署安排,装修施工相互穿插,各工序之间必定相互影响。
因此制定合理的工艺流程和有效的成品保护方案将关系到装修阶段的施工质量和整个工程的工期目标。

1、找平层
1.1 在已经抹好的找平层上推小车运输时,应先铺脚手板车道,防止破坏找平层。
1.2 在施工中,保护好暖卫、电气等设备暗管,以及所立的门口,不得碰撞。
1.3 施工时应保护好地漏、出水口等部位,必须加临时封堵,以免灌入砂浆造成堵塞。
1.4 水泥砂浆找平层滚压成活后,24 小时内不得在上面走动或踩踏。
2、水泥砂浆地面:
1.2.1 施工操作时保护已作完的工程项目,门框要加防护(见门窗保护措施),避免推车损坏门框及墙面口角。
1.2.2 施工时要保护好管线、设备等部位。
1.2.3 施工时对地漏、出水口等部位临时堵口,以免灌入砂浆等造成堵塞。
1.2.4 施工后的地面不准再上人剔凿孔洞;在养护期内房间门洞口临时封闭,并派专人看护,严禁上人;养护人员必须穿软底无纹鞋。
1.3 砖地面:
1.3.1 严禁在已铺好的地砖地面上拌合砂浆。
1.3.2 在已铺好的地面上工作时注意防止砸碰损坏,严禁在其上任意丢扔铁管、钢材等重物。

资源下载此资源仅限注册用户下载,请先
客服微信:18081414629

创始人贺轩的秘书助理

常见问题

相关文章

猜你喜欢
发表评论
暂无评论
官方客服团队

为您解决烦忧 - 24小时在线 专业服务
