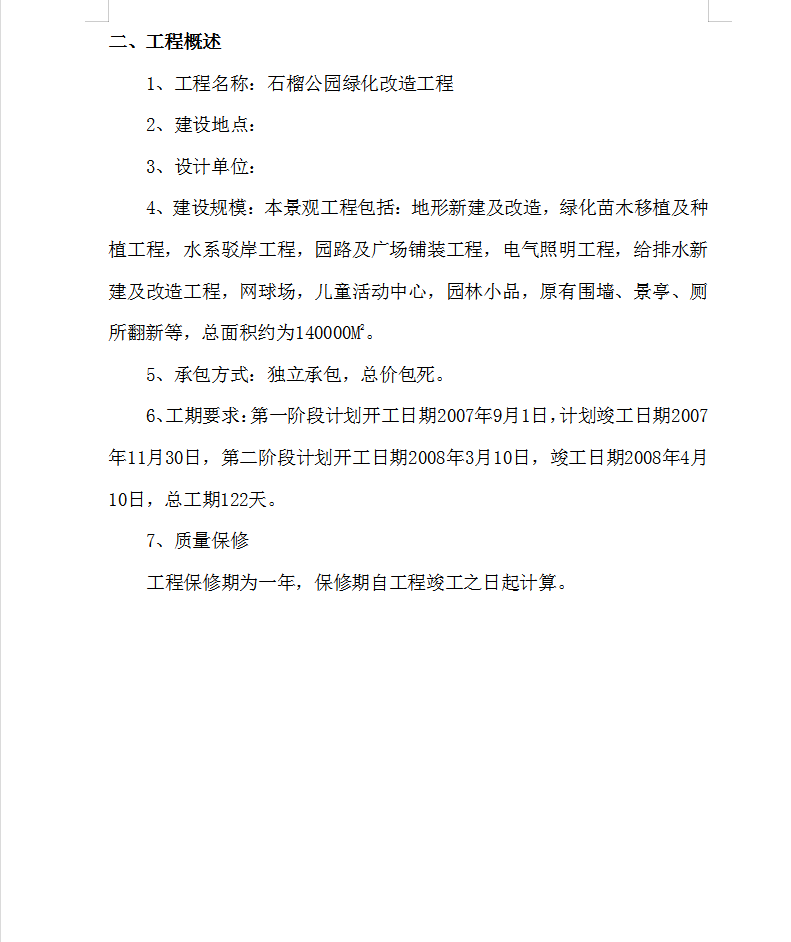

本景观工程包括:地形新建及改造,绿化苗木移植及种植工程,水系驳岸工程,园路及广场铺装工程,电气照明工程,给排水新建及改造工程,网球场,儿童活动中心,园林小品,原有围墙、景亭、厕所翻新等,总面积约为140000M2。

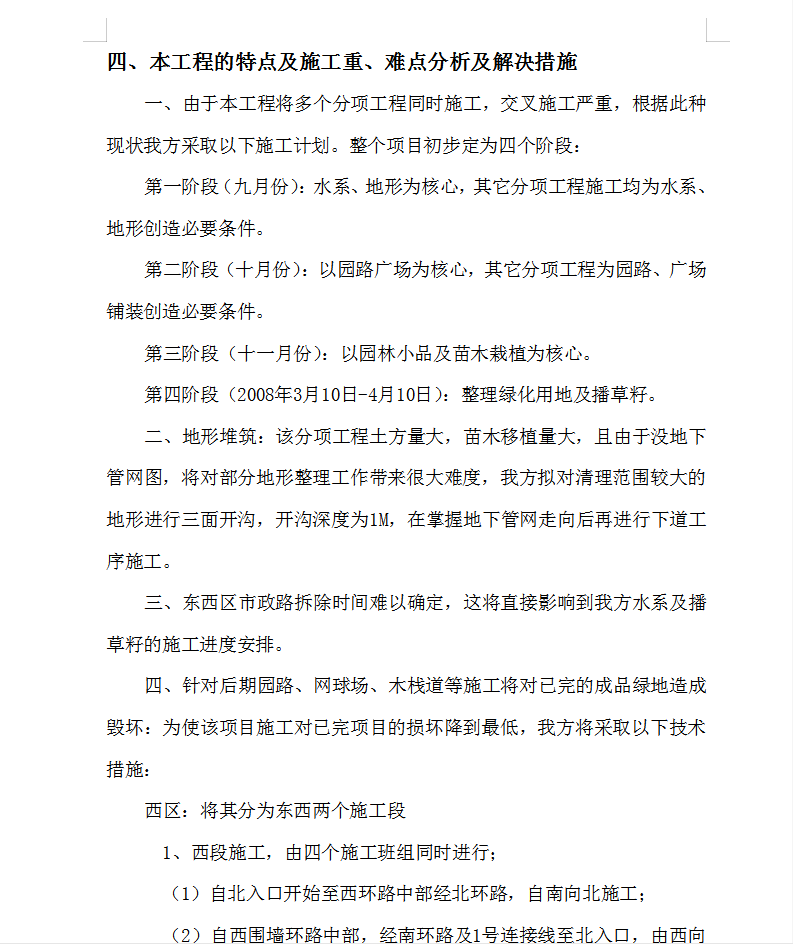

一、由于本工程将多个分项工程同时施工,交叉施工严重,根据此种现状我方采取以下施工计划。整个项目初步定为四个阶段:
第一阶段(九月份):水系、地形为核心,其它分项工程施工均为水系、地形创造必要条件。
第二阶段(十月份):以园路广场为核心,其它分项工程为园路、广场铺装创造必要条件。
第三阶段(十一月份):以园林小品及苗木栽植为核心。

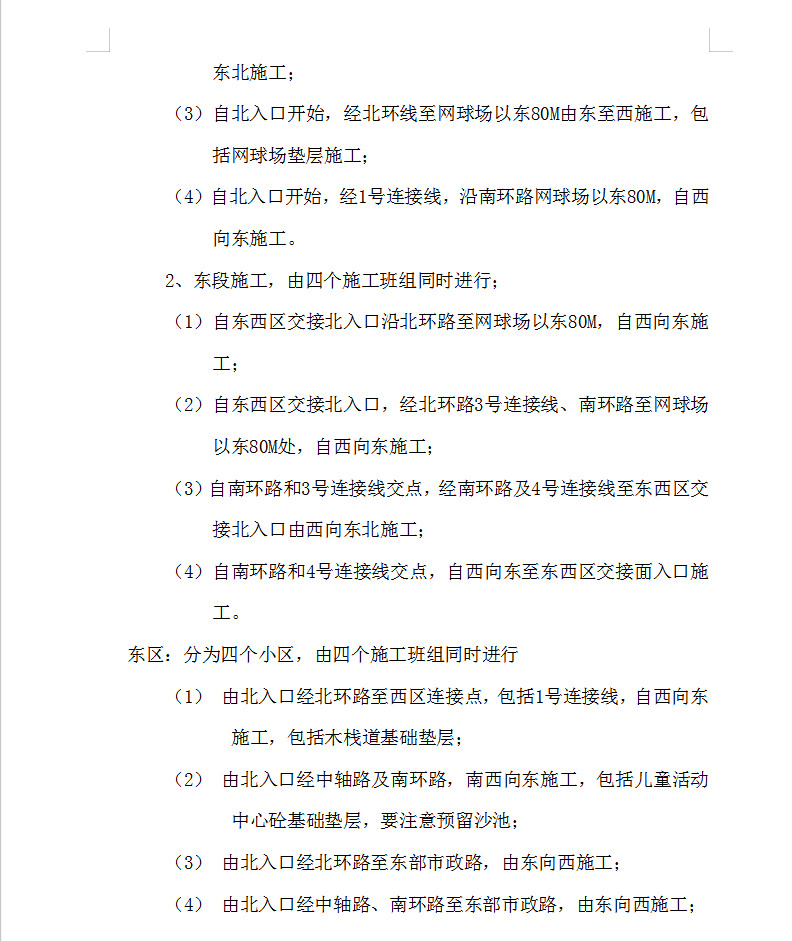

第四阶段(2008年3月10日-4月10日):整理绿化用地及播草籽。
