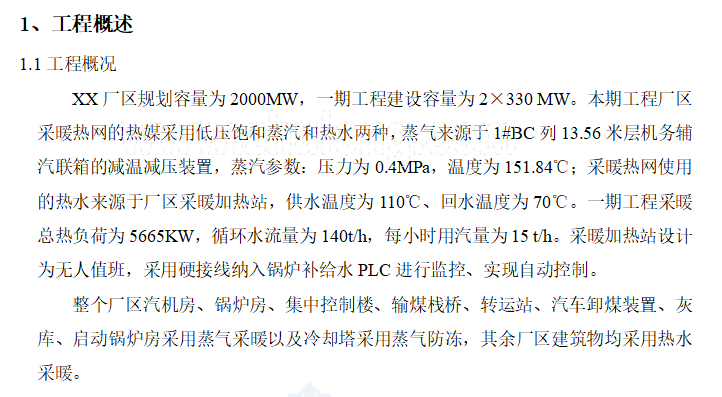

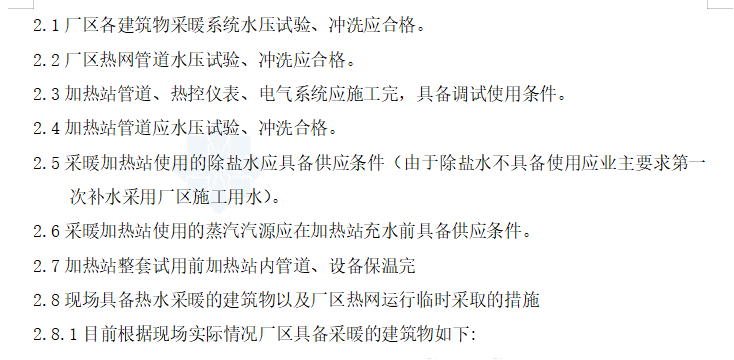

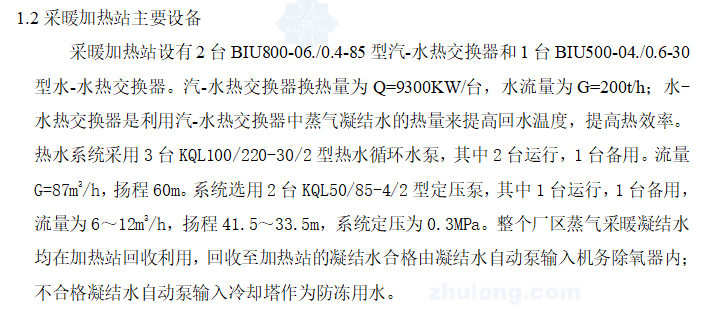

XX厂区规划容量为2000MW,一期工程建设容量为2×330 MW。本期工程厂区采暖热网的热媒采用低压饱和蒸汽和热水两种,蒸气来源于1#BC列13.56米层机务辅汽联箱的减温减压装置,蒸汽参数:压力为0.4MPa,温度为151.84℃;采暖热网使用的热水来源于厂区采暖加热站,供水温度为110℃、回水温度为70℃。一期工程采暖总热负荷为5665KW,循环水流量为140t/h,每小时用汽量为15 t/h。采暖加热站设计为无人值班,采用硬接线纳入锅炉补给水PLC进行监控、实现自动控制。
