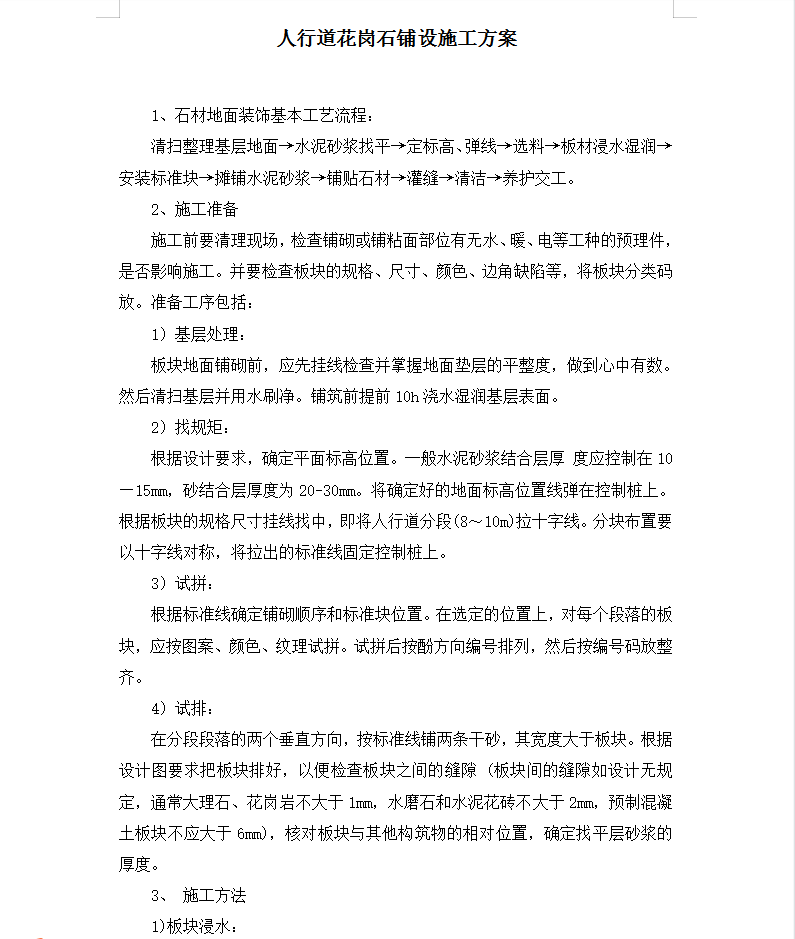

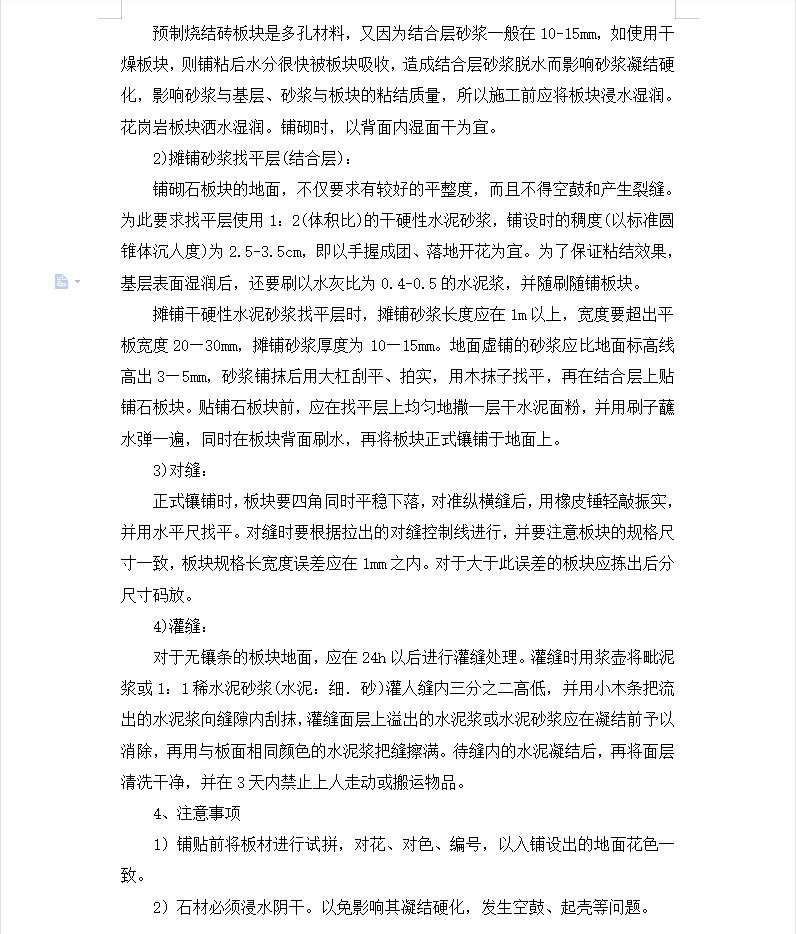

人行道花岗石铺设施工方案 3P

2023-04-21 0 348

施工前要清理现场,检查铺砌或铺粘面部位有无水、暖、电等工种的预理件,是否影响施工。并要检查板块的规格、尺寸、颜色、边角缺陷等,将板块分类码放。板块地面铺砌前,应先挂线检查并掌握地面垫层的平整度,做到心中有数。然后清扫基层并用水刷净。铺筑前提前10h浇水湿润基层表面。
