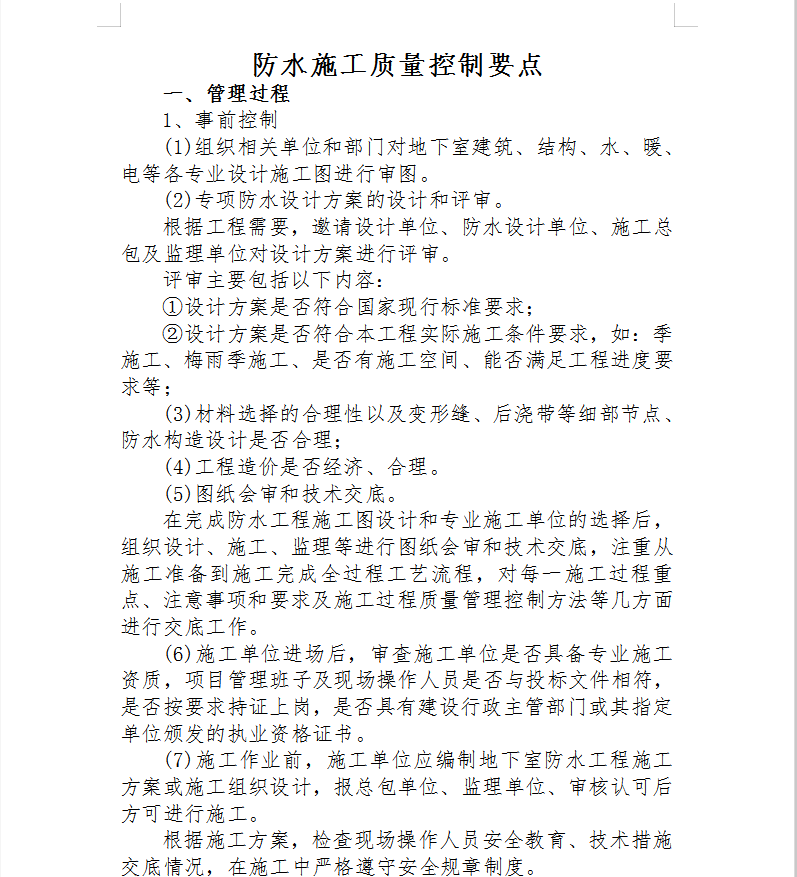

一、管理过程
1、事前控制
(1)组织相关单位和部门对地下室建筑、结构、水、暖、电等各专业设计施工图进行审图。
(2)专项防水设计方案的设计和评审。
根据工程需要,邀请设计单位、防水设计单位、施工总包及监理单位对设计方案进行评审。
评审主要包括以下内容:
①设计方案是否符合国家现行标准要求;
②设计方案是否符合本工程实际施工条件要求,如:季施工、梅雨季施工、是否有施工空间、能否满足工程进度要求等;
(3)材料选择的合理性以及变形缝、后浇带等细部节点、防水构造设计是否合理;
(4)工程造价是否经济、合理。
(5)图纸会审和技术交底。
在完成防水工程施工图设计和专业施工单位的选择后,组织设计、施工、监理等进行图纸会审和技术交底,注重从施工准备到施工完成全过程工艺流程,对每一施工过程重点、注意事项和要求及施工过程质量管理控制方法等几方面进行交底工作。
