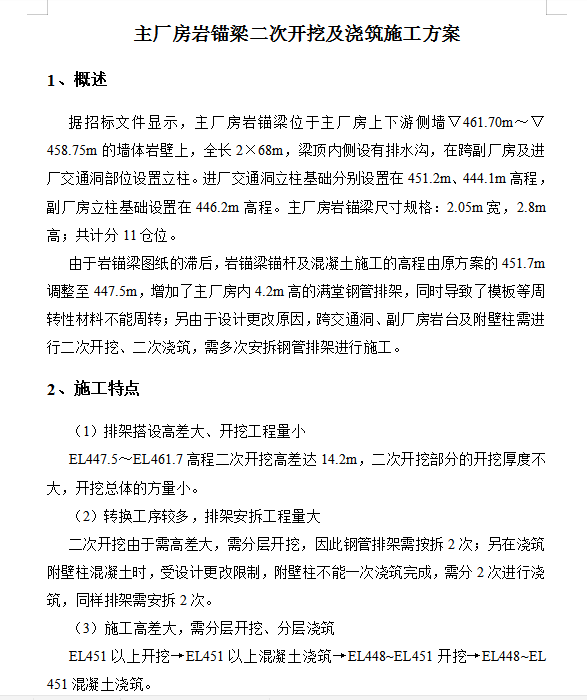

据招标文件显示,主厂房岩锚梁位于主厂房上下游侧墙��461.70m~��458.75m的墙体岩壁上,全长2×68m,梁顶内侧设有排水沟,在跨副厂房及进厂交通洞部位设置立柱。进厂交通洞立柱基础分别设置在451.2m、444.1m高程,副厂房立柱基础设置在446.2m高程。主厂房岩锚梁尺寸规格:2.05m宽,2.8m高;共计分11仓位。
