CFG施工工艺及控制

2023-04-21 0 612

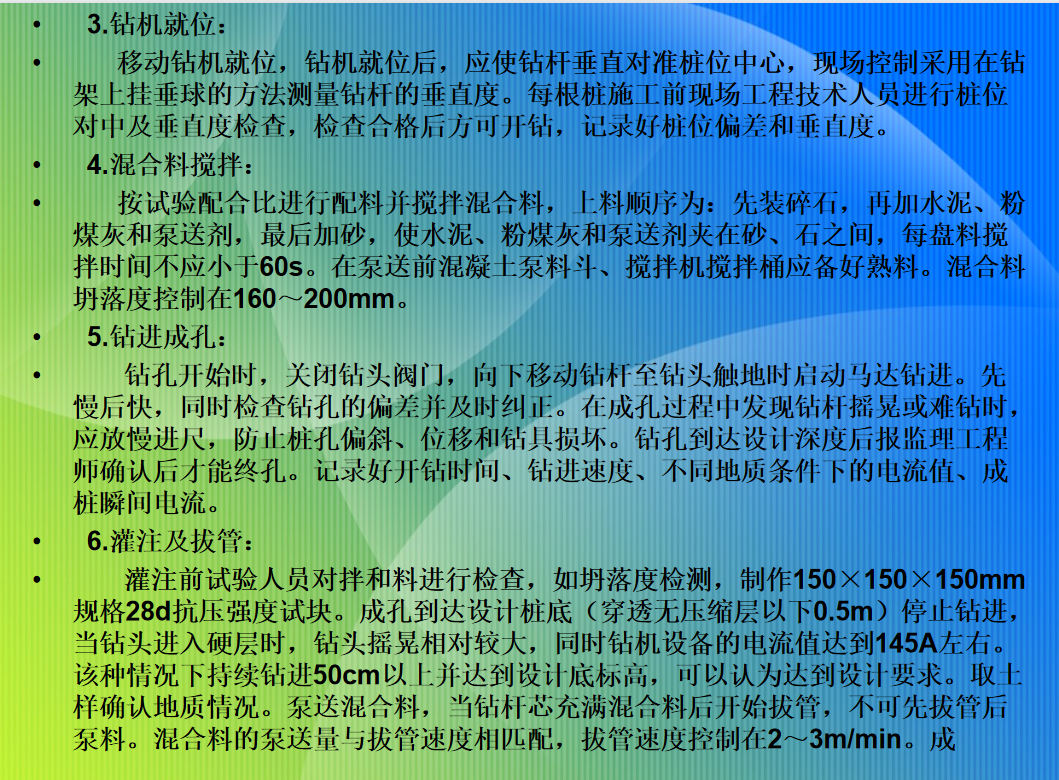

钻孔开始时,关闭钻头阀门,向下移动钻杆至钻头触地时启动马达钻进。先慢后快,同时检查钻孔的偏差并及时纠正。在成孔过程中发现钻杆摇晃或难钻时,应放慢进尺,防止桩孔偏斜、位移和钻具损坏。钻孔到达设计深度后报监理工程师确认后才能终孔。记录好开钻时间、钻进速度、不同地质条件下的电流值、成桩瞬间电流。
