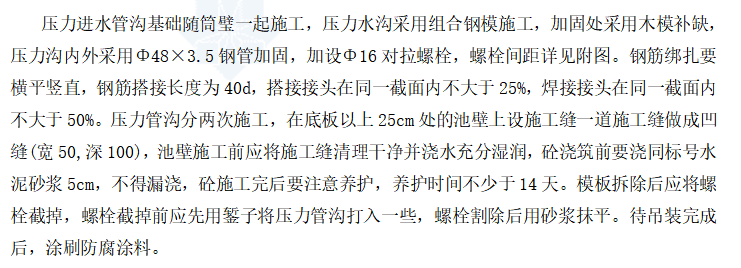

竖井基础钢筋应按照设计及规范施工,预留的插筋用塑料布进行保护以防锈蚀。砼施工时竖井基础与竖井壁间的施工缝做成凹峰(宽50mm,深100mm),砼施工完后要凿毛并清理干净。压力进水管沟基础随筒璧一起施工,压力水沟采用组合钢模施工,加固处采用木模补缺,压力沟内外采用Φ48×3.5钢管加固,加设Φ16对拉螺栓,螺栓间距详见附图。
