本期设计为2×600MW亚临界汽轮发电机组。工程地质情况:本工程持力层采用③圆砾层做持力层,③圆砾,层顶一般埋深3.0m ~4.5m,一般厚度6.5m ~9.5m。④细中砂层,层顶埋深一般为10.0m ~13.0m。一般厚度5.0m~7.0m。⑤圆砾层分布于④层之下。层顶一般埋深15.0m ~18.0m。⑥粘土(残积土),褐色,稍湿,坚硬,覆于凝灰岩之上。最大厚度大于6.8m。

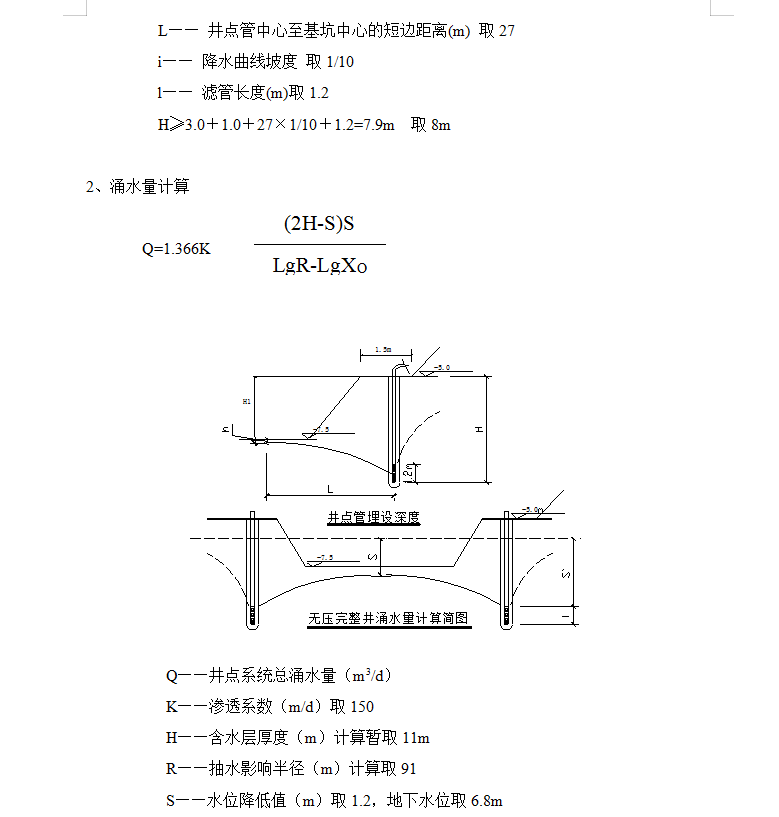

该项目属砂砾地质结构,渗透系数为150m/天,容水量大,受降水影响地下水位波动变幅1-2m 。枯水期在-6m左右。而本工程大部分建筑物埋深在-6m,处于临界状态,丰水期就无法施工,本工程采取的措施是:采用明沟、集水井的方式进行作业层表面水的降水。在枯水期柱、基础底脚施工完、回填完,防止丰水期淹没,以减少降水施工的降水费用。基础埋深超过-6m的,采用局部井点降水。
